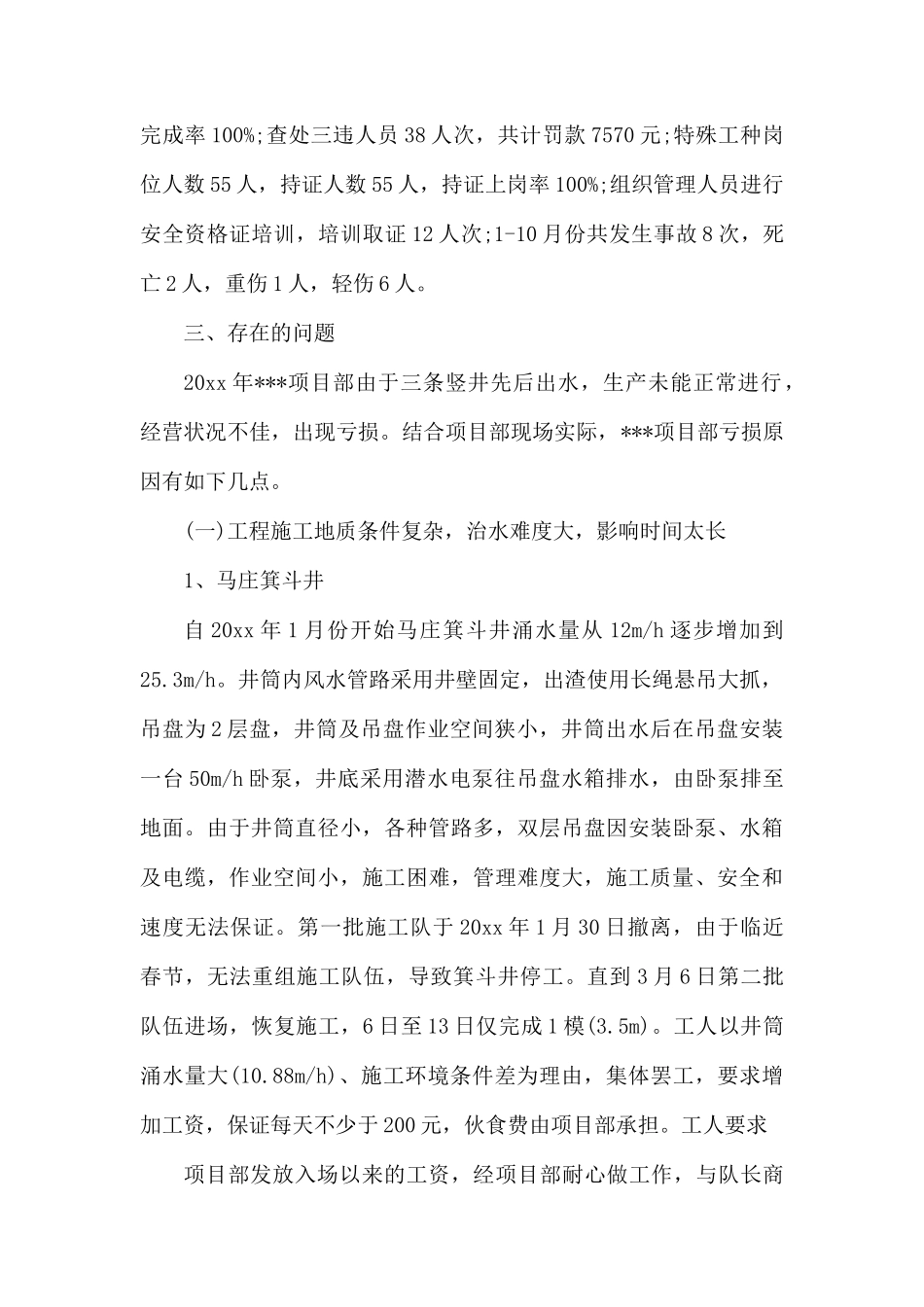

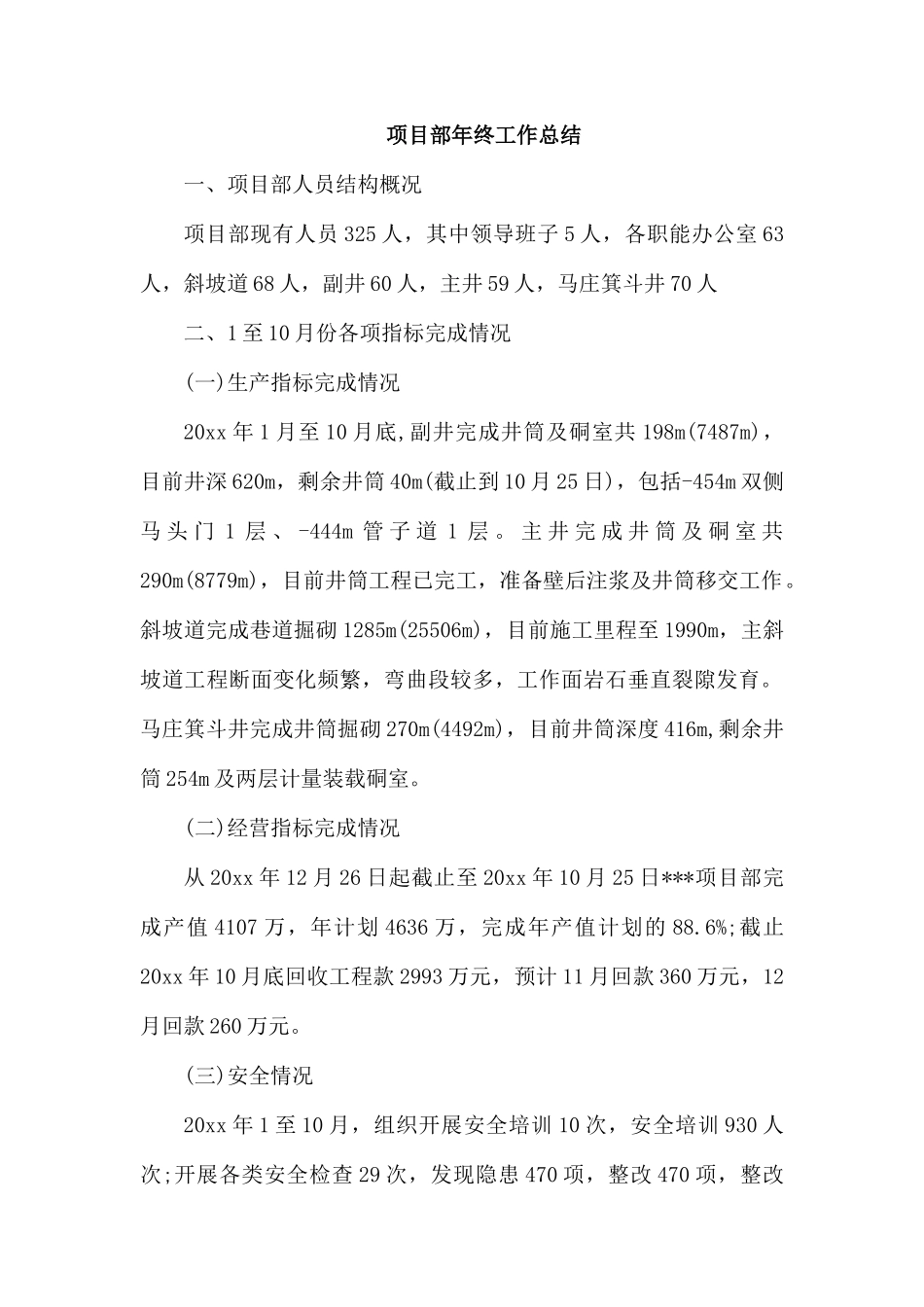

碎片内容
项目部年终工作总结一、项目部人员结构概况项目部现有人员 325 人,其中领导班子 5 人,各职能办公室 63人,斜坡道 68 人,副井 60 人,主井 59 人,马庄箕斗井 70 人二、1 至 10 月份各项指标完成情况(一)生产指标完成情况20xx 年 1 月至 10 月底,副井完成井筒及硐室共 198m(7487m),目前井深 620m,剩余井筒 40m(截止到 10 月 25 日),包括-454m 双侧马 头 门 1 层 、 -444m 管 子 道 1 层 。 主 井 完 成 井 筒 及 硐 室 共290m(8779m),目前井筒工程已完工,准备壁后注浆及井筒移交工作。斜坡道完成巷道掘砌 1285m(25506m),目前施工里程至 1990m,主斜坡道工程断面变化频繁,弯曲段较多,工作面岩石垂直裂隙发育。
