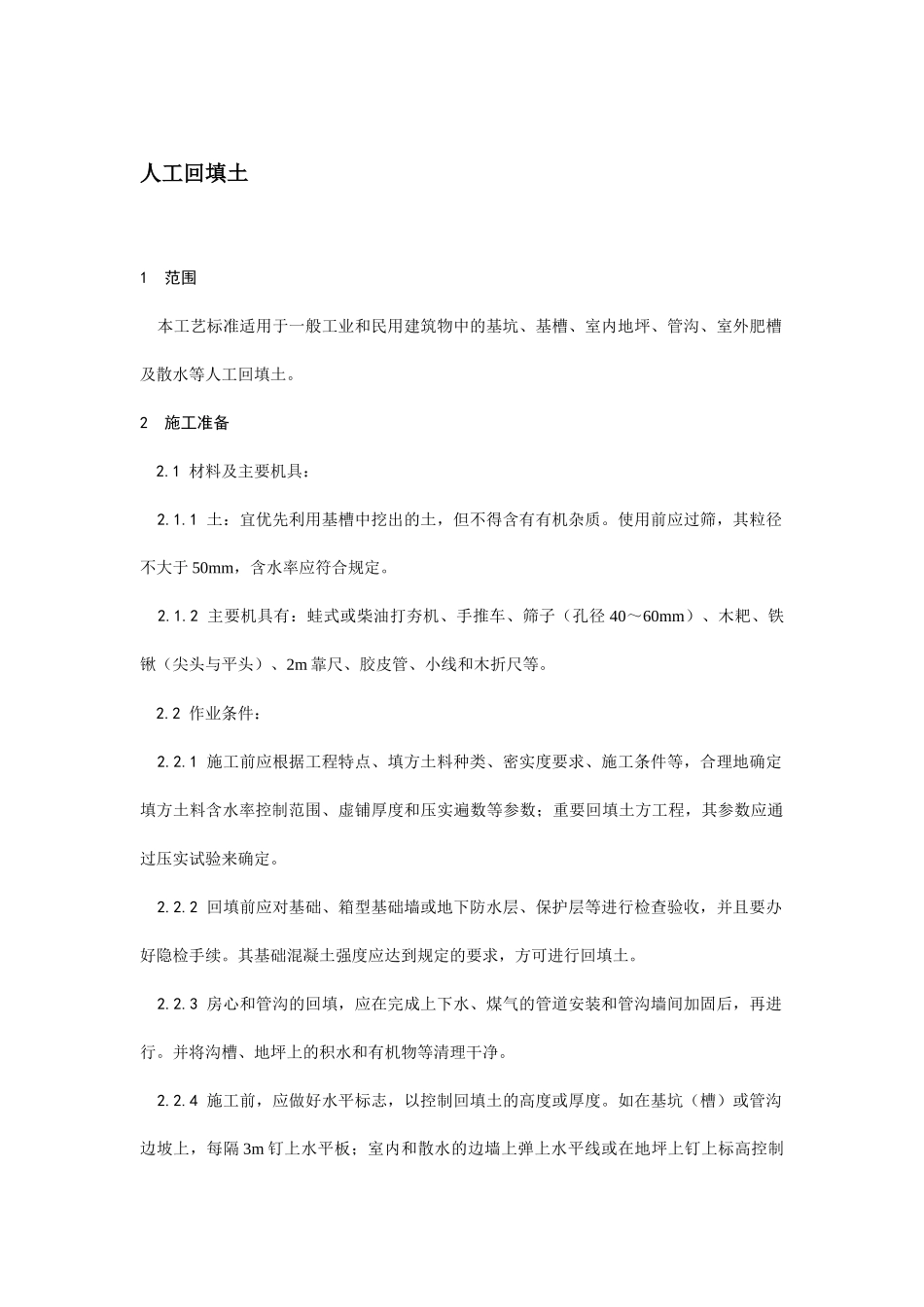

人工回填土1 范围 本工艺标准适用于一般工业和民用建筑物中的基坑、基槽、室内地坪、管沟、室外肥槽及散水等人工回填土。2 施工准备 2.1 材料及主要机具: 2.1.1 土:宜优先利用基槽中挖出的土,但不得含...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

人工回填土技术交底.docx

文档导读(AI 摘要)

分类:课件模板 | 涉及机构:交接处 | 全文约 1,049 字

核心要点

  • 2 施工准备 2.1 材料及主要机具: 2.1.1 土:宜优先利用基槽中挖出的土,但不得含有有机杂质。
  • 2.1.2 主要机具有:蛙式或柴油打夯机、手推车、筛子(孔径 40~60mm)、木耙、铁锹(尖头与平头)、2m 靠尺、胶皮管、小线和木折尺等。
  • 2.2 作业条件: 2.2.1 施工前应根据工程特点、填方土料种类、密实度要求、施工条件等,合理地确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数;
  • 重要回填土方工程,其参数应通过压实试验来确定。
  • 2.2.2 回填前应对基础、箱型基础墙或地下防水层、保护层等进行检查验收,并且要办好隐检手续。

文档正文(预览部分)

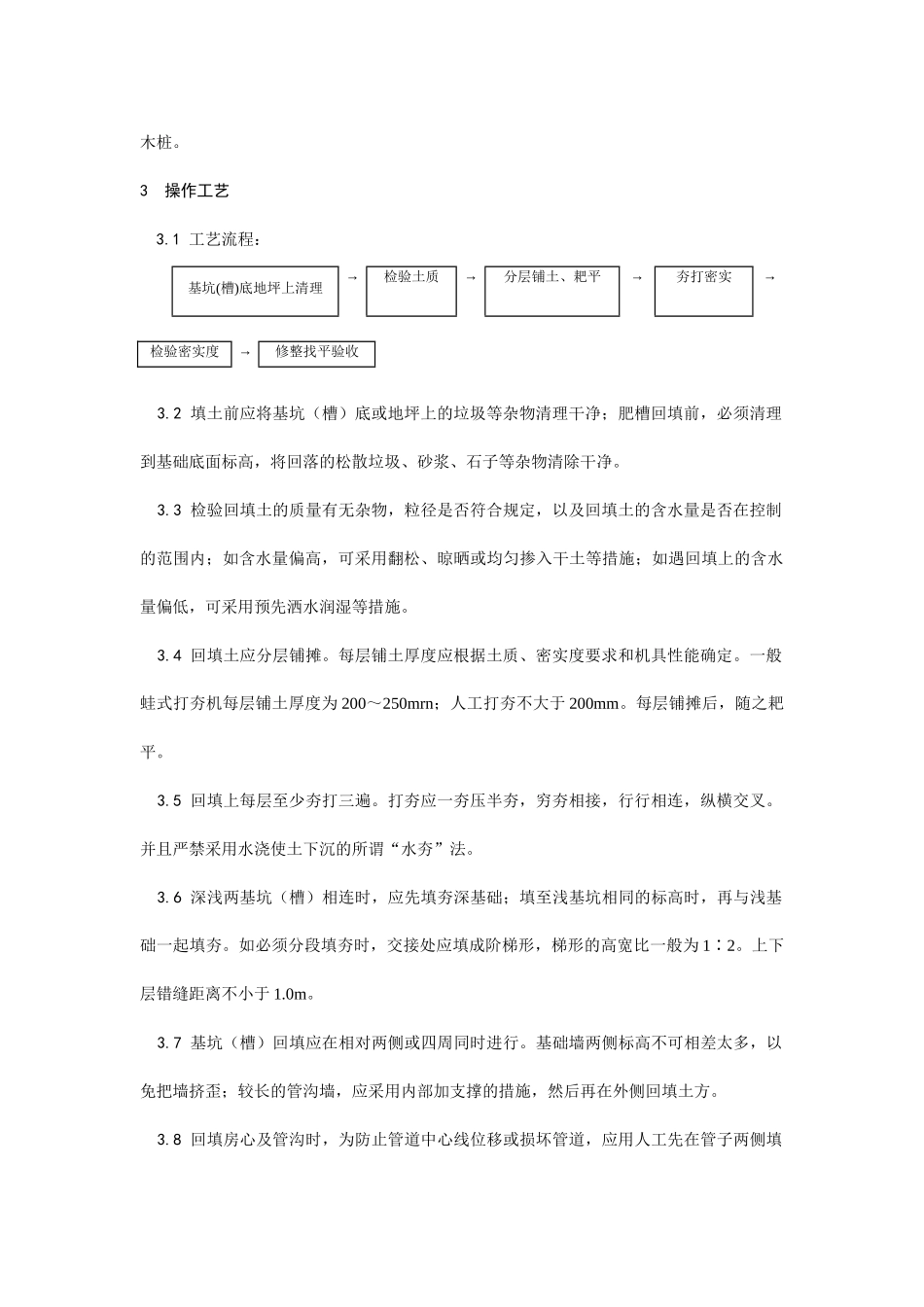

人工回填土1 范围 本工艺标准适用于一般工业和民用建筑物中的基坑、基槽、室内地坪、管沟、室外肥槽及散水等人工回填土。2 施工准备 2.1 材料及主要机具: 2.1.1 土:宜优先利用基槽中挖出的土,但不得含有有机杂质。使用前应过筛,其粒径不大于 50mm,含水率应符合规定。 2.1.2 主要机具有:蛙式或柴油打夯机、手推车、筛子(孔径 40~60mm)、木耙、铁锹(尖头与平头)、2m 靠尺、胶皮管、小线和木折尺等。 2.2 作业条件: 2.2.1 施工前应根据工程特点、填方土料种类、密实度要求、施工条件等,合理地确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数;重要回填土方工程,其参数应通过压实试验来确定。 2.2.2 回填前应对基础、箱型基础墙或地下防水层、保护层等进行检查验收,并且要办好隐检手续。其基础混凝土强度应达到规定的要求,方可进行回填土。 2.2.
