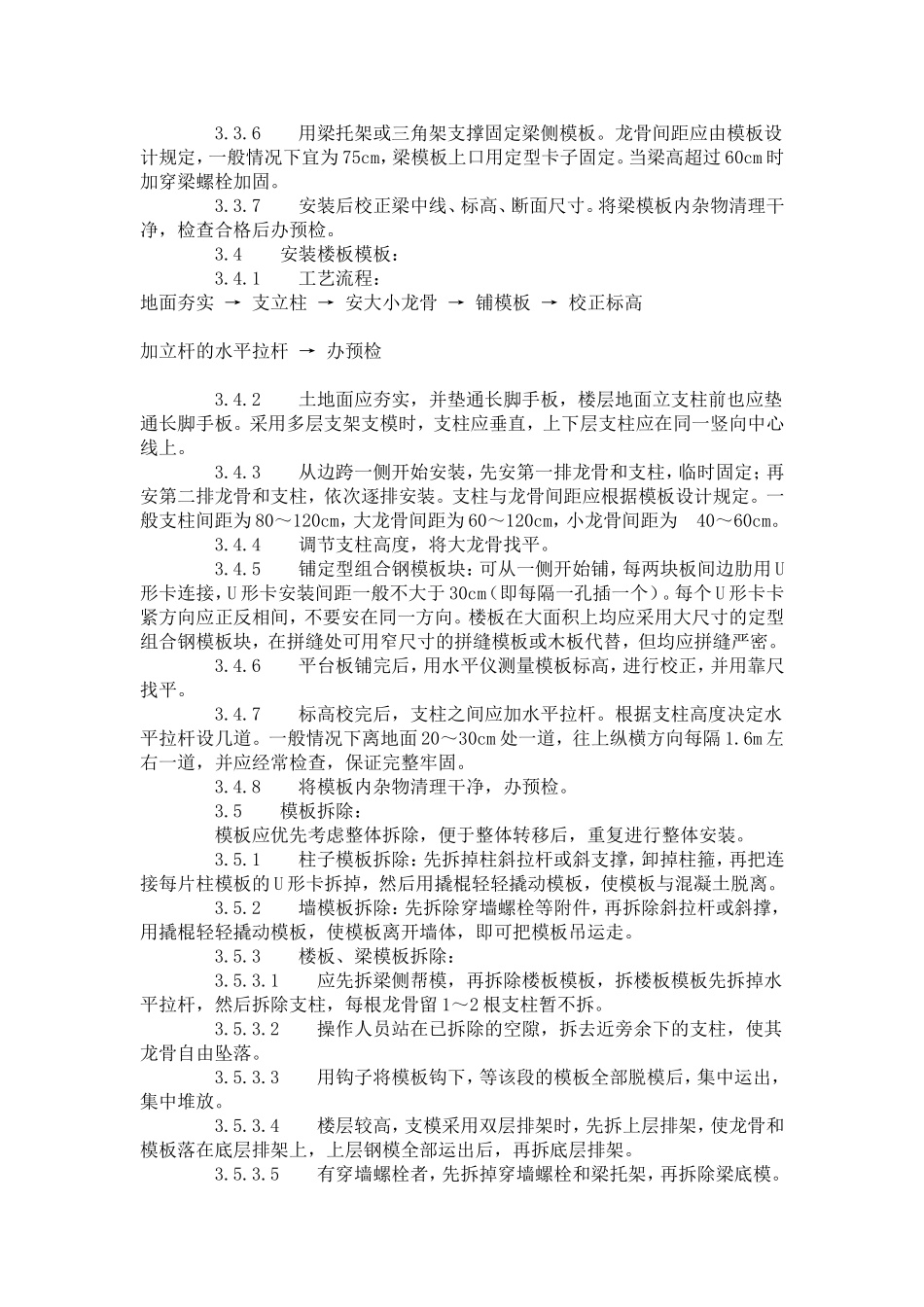

框架结构定型组合钢模板的安装与拆除工艺标准(402-1996)范围 本工艺标准主要适用于工业与民用建筑现浇框架剪力墙结构定型组合钢模板安装与拆除。施工准备 2.1 材料与主要机具: 2.1.1 定型组合钢模板:长度为 600、750、900、1200、1500mm;宽度为 100、150、200、250、300mm。 2.1.2 定型钢角模:阴阳角模、连接角模。 2.1.3 连接件:U 形卡、L 形插销、3 形扣件、碟形扣件、对拉螺栓、钩头螺栓、紧固螺栓等。 2.1.4 支承件:柱箍、定型空腹钢楞、钢管支柱、钢斜撑、钢桁架、木材等。 2.1.5 钢模板及配件应严格检查,不合格的不得使用。经修理后的模板也应符合质量标准的要求。 2.1.6 隔离剂:不宜用废机油。 2.1.7 斧子、锯、扳手、打眼电钻、线坠、靠尺板、方尺、铁水平、撬棍等。 2.2 作业条件 2.2.
