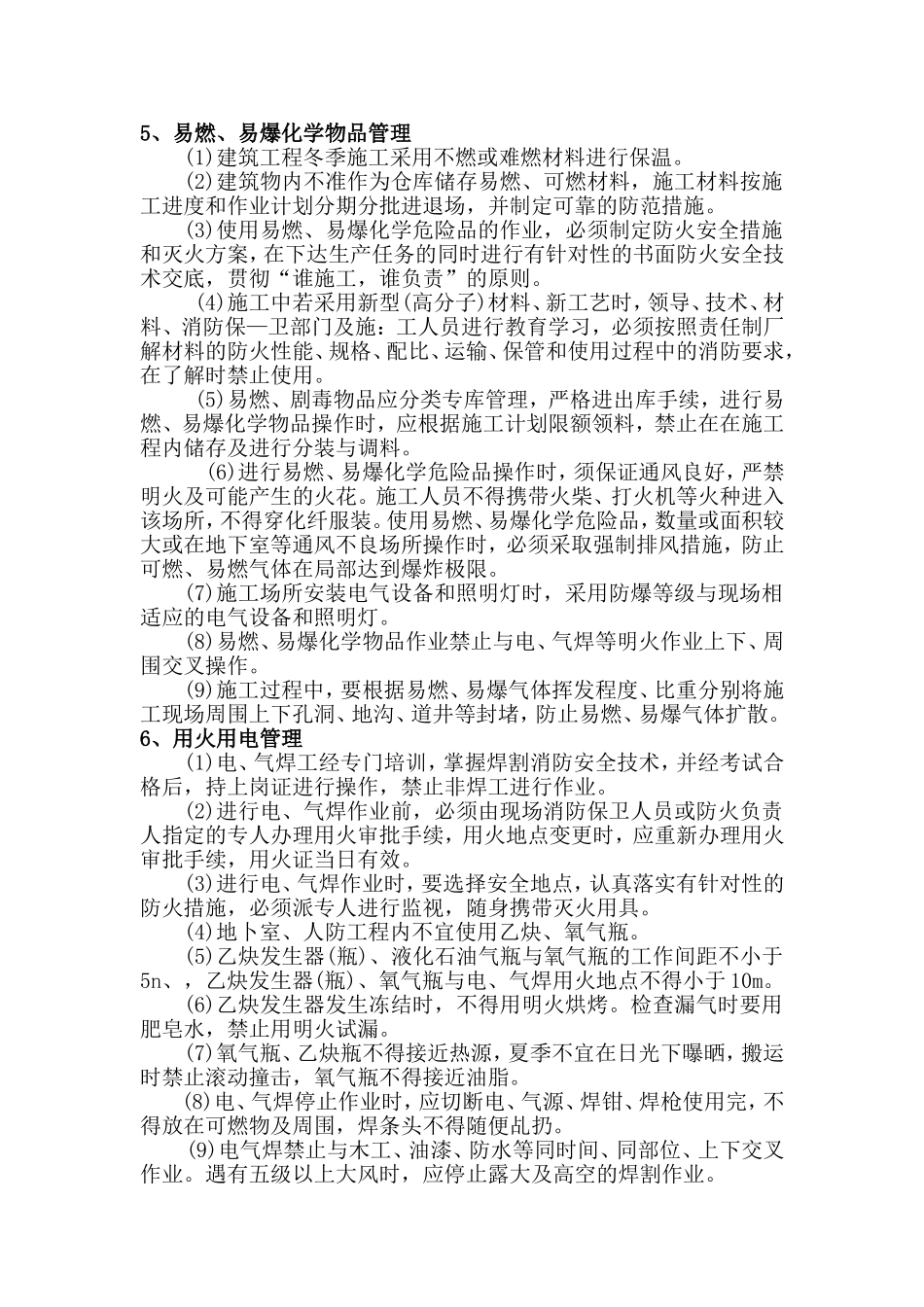

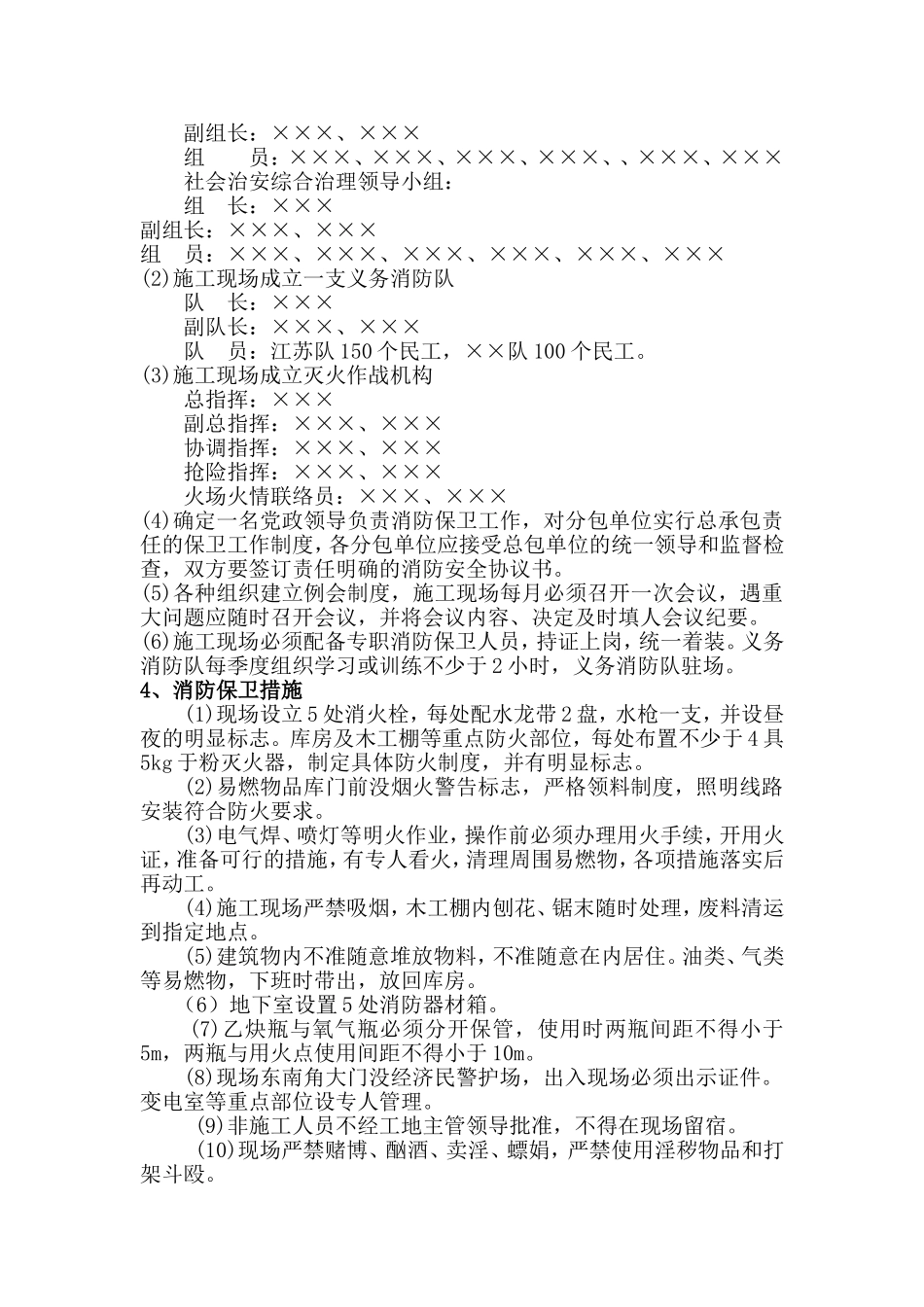

十九、现场消防保卫措施1、工程概况北京××科研实验大楼工程位于北京市××区××路××号,总建筑面积 29052m2,地下二层,地上十六层,结构型式为全现浇框架—简体结构,建筑物檐高 59.65m,总高 65.40m。 该工程施工现场狭小,现场内设办公用房和钢筋加工厂、木工棚、成品、半成品及周转材料堆放区域等,将民工生活区设在现场以外。 该工程工期 630 天(打桩降水除外)。 该工程处于北三环与北四环之间,南临××路,为保障施工顺利进行,特将消防保卫放在重点地位,而制订该方案。2、施工现场消防保卫情况分析 根据现场临设及施工现场情况,预计本工地消防、保卫重点部位有如下几处,为使工地达到市级文明现场的目标,确保不出现火灾及失窃等事故,特将这几处重点危险区提名到案,加强在施工中的管理。
