装配式连续大跨度钢筋混凝土门架结构吊装工艺珠海玻璃纤维长联合厂房采用多跨连续装配式大跨度钢筋混凝土门式(图6-21-1)第1章构特点该工程总建筑面积18600m2,为四连跨门式刚架结构,跨度分别为31.5m、33m、31.5m...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

装配式连续大跨度钢筋混凝土门架结构吊装工艺.doc

文档导读(AI 摘要)

分类:专业学习 | 涉及机构:所有柱子吊装校、所有构件中心 | 全文约 1,093 字

核心要点

  • 构件的截面宽度小,仅30cm,因此纵横向轴线的精确度要求高。
  • 通过分析比较发现,方案一起重机械需要量少,便于组织,但工期长,机械需多次来回走动。
  • 为防止吊梁时对门架产生水平推力,在梁就位时必须用钢丝绳配倒链滑轮将两根柱拉紧。
  • 方案二投入的起重机械较多,但工期短,为方案一工期的1/3,机械不需多次来回行走,三跨人字梁同时就位,中柱受力均衡,柱之间不需要用钢丝绳拉,安全可靠。
  • 考虑到建设单位对工期的要求,实际吊装时采用第二方案。

文档正文(预览部分)

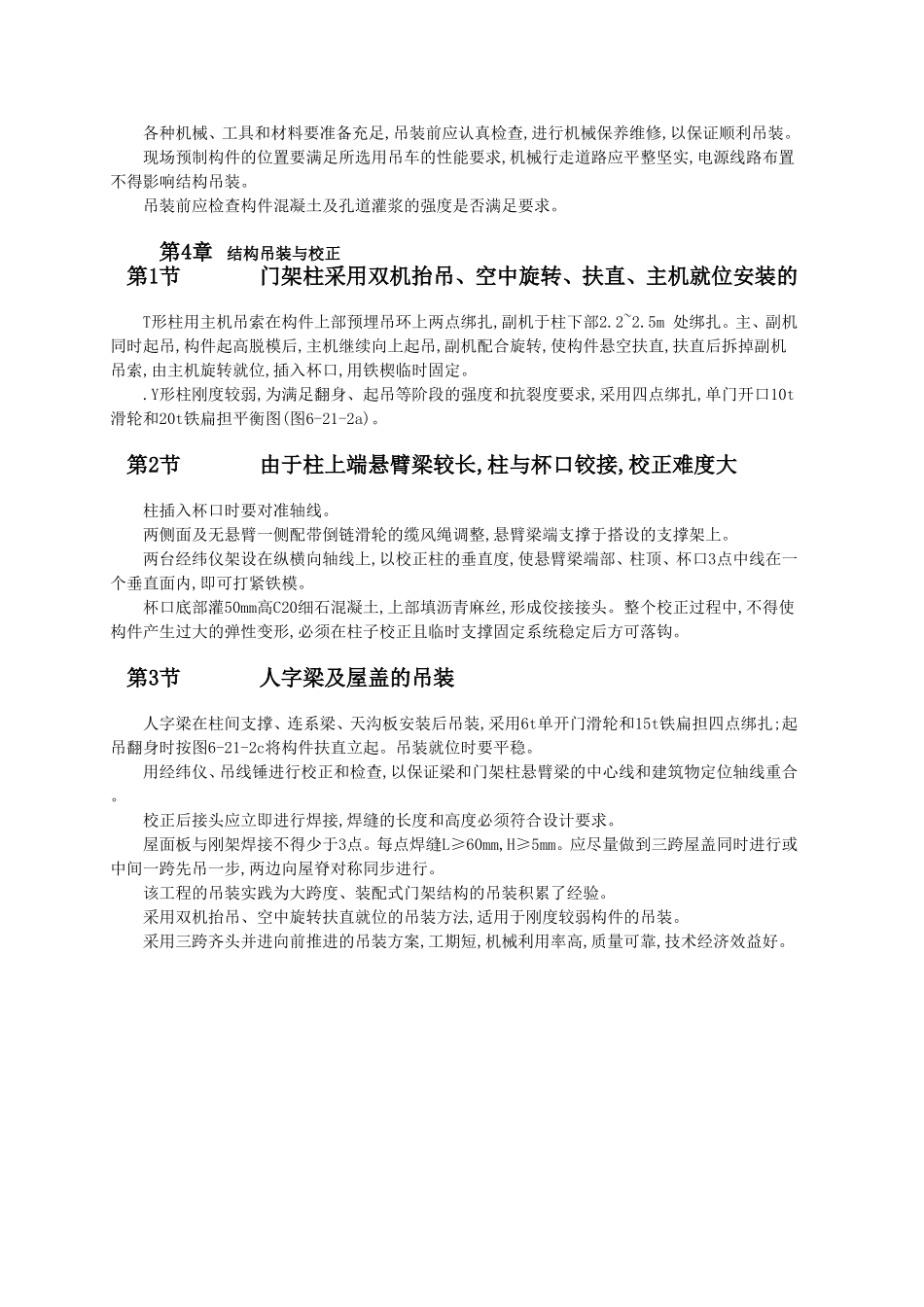

装配式连续大跨度钢筋混凝土门架结构吊装工艺珠海玻璃纤维长联合厂房采用多跨连续装配式大跨度钢筋混凝土门式(图6-21-1)第1章构特点该工程总建筑面积18600m2,为四连跨门式刚架结构,跨度分别为31.5m、33m、31.5m、14m。其特点为:门架的跨度大,且为连续跨。构件的截面宽度小,仅30cm,因此纵横向轴线的精确度要求高。Γ形柱、Y形柱悬臂长,柱与基础为铰接,构件起吊、就.位、安装、校正困难。构件种类多,主体承重结构构件种类达11种。构件平面面积较大,其中Y形GJZ-6构件平面面积26.33m2,平卧重叠预制,侧向刚度小。第2章吊装方案由于中柱刚度远较边柱小,在不均衡屋面荷载作用下,中柱会发生较大侧移,甚至断损,为此要求几跨同时进行综合吊装。曾考虑两个吊装方案:方案一采用l台主机和1台副机吊装,起重机每移动一次,完成一个等间的全部吊装工作。
