高架螺旋车道无粘结预应力施工技术北京西站北站房高架螺旋车道中部行车平台处,进站大厅中部框架梁共5道大梁采用无粘结预应力技术,螺旋车道及行车平台为一组箱形连续梁结构,行车平台共分3段,跨度为6×12m,9.7...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

高架螺旋车道无粘结预应力施工技术.doc

文档导读(AI 摘要)

分类:专业学习 | 涉及机构:行车平台处、张拉端端部、马凳交叉处 | 全文约 1,082 字

核心要点

  • .2.放置术边模并加以固定,根据预应力筋的平剖位置在端模上打孔,孔径25mm,要求术模就位后其圆孔应与预应力筋张拉端相对应。
  • 3.为保证预应力筋的位置,原则上先铺预应力筋后铺电线管道,预应力筋呈双向排列时,先铺横向预应力筋,后铺纵向筋,严格按所编牌号及长度对号入座,预应力筋的矢高由铁马凳控制,预应力筋与马凳交叉处均用绑丝绑牢,防止混凝土浇筑振捣时预应力筋产生变形或位移。

文档正文(预览部分)

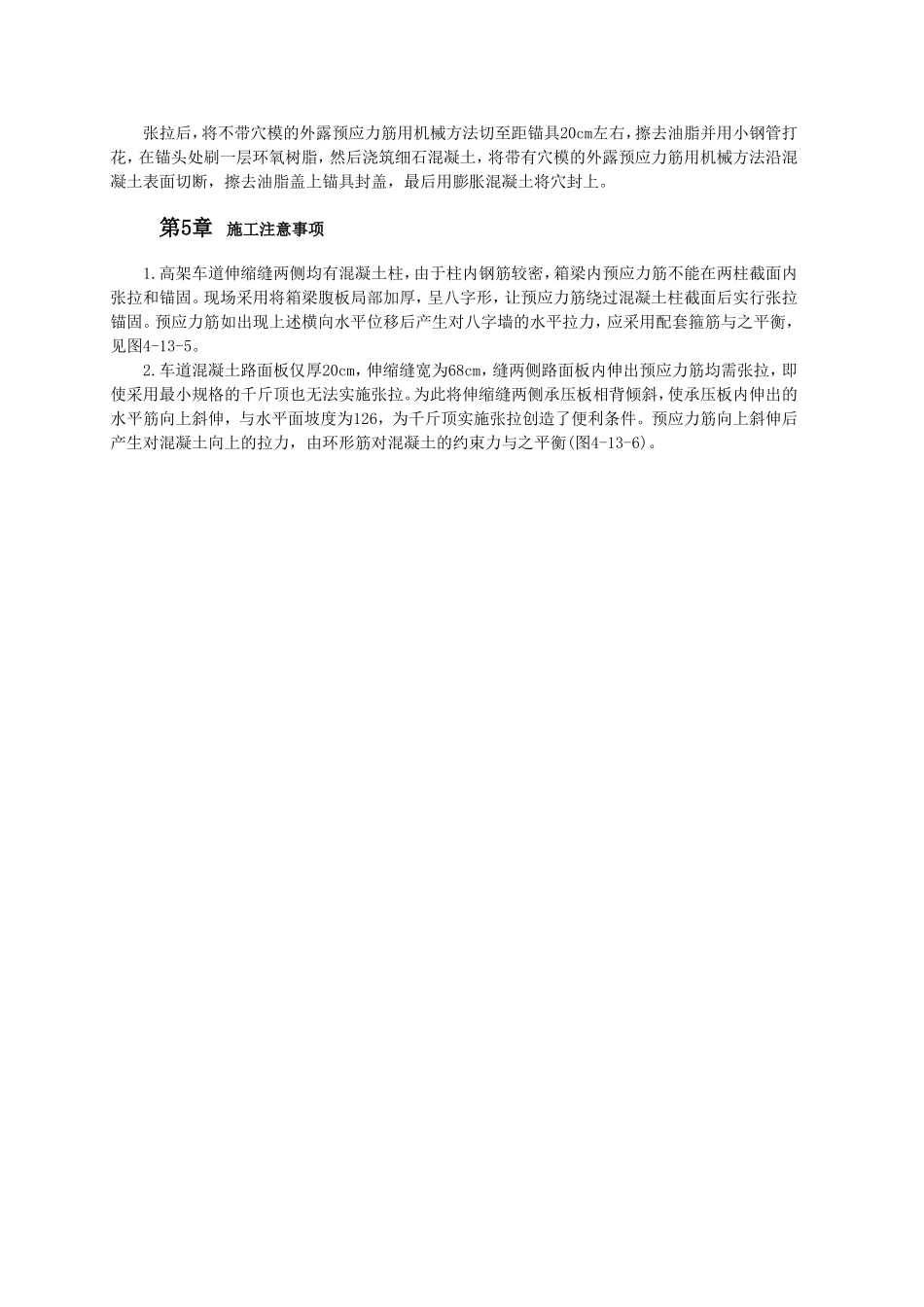

高架螺旋车道无粘结预应力施工技术北京西站北站房高架螺旋车道中部行车平台处,进站大厅中部框架梁共5道大梁采用无粘结预应力技术,螺旋车道及行车平台为一组箱形连续梁结构,行车平台共分3段,跨度为6×12m,9.7m+18.8m+9.7m和6×l2m,框架梁跨度为9.7m+l8.8m+9.7m,开间8m。高架车道展开面积大,结构超长(最长达60m),车道路面复杂,承受动荷较大。行车平台翼板采用变截面,最大悬臂部位每米配置12m长的7Ф5高强钢丝束。车道箱形连续梁和KL连续梁由于荷载大,且不等跨,在KL梁中配置低松弛钢绞线和7Ф5高强碳素钢丝束,箱梁中配置84根低松弛钢绞线,钢绞线直径15.24mm(图4-13-1、4-13-2)。
