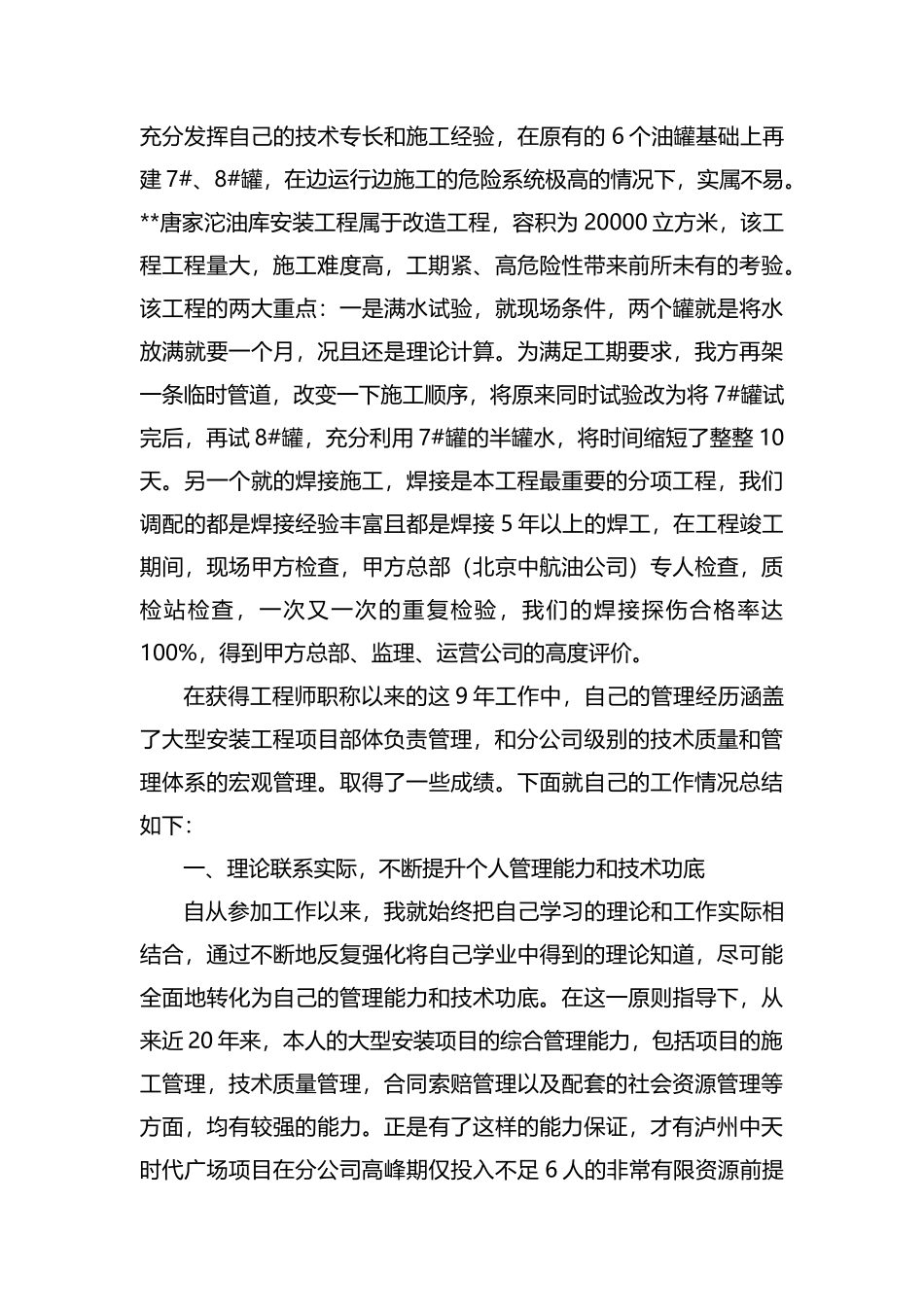

安装工程师职称述职报告专业技术工作总结自 2004 年 8 月 6 日获评工程师职称以来。本人先后担任了四川泸州中天时代广场项目、水武高速消防工程、**机场运控楼安装工程等项目经理。现在就任**江北国际机场第三期飞机空调安装工程项目负责人。其中 2007 年四川泸州中天时代广场安装工程,在分公司施工管理力量和技术工人力量均非常薄弱的基础上,开创性地使用社会资源,实现了项目部如期按总包要求竣工投产运营。工程施工组织管理得到总包和业主的较高评价。以此为基础,工程结算价款由原合同的 1080 万元,调增至 1350 万元。工程成本状态由原合同评审时的亏损预期,扭转至实现利润近 100 万元。工程同时还为**分公司培养出一大批工程管理专业人才,为分公司后续发展打下了良好的基础。
