碎片内容

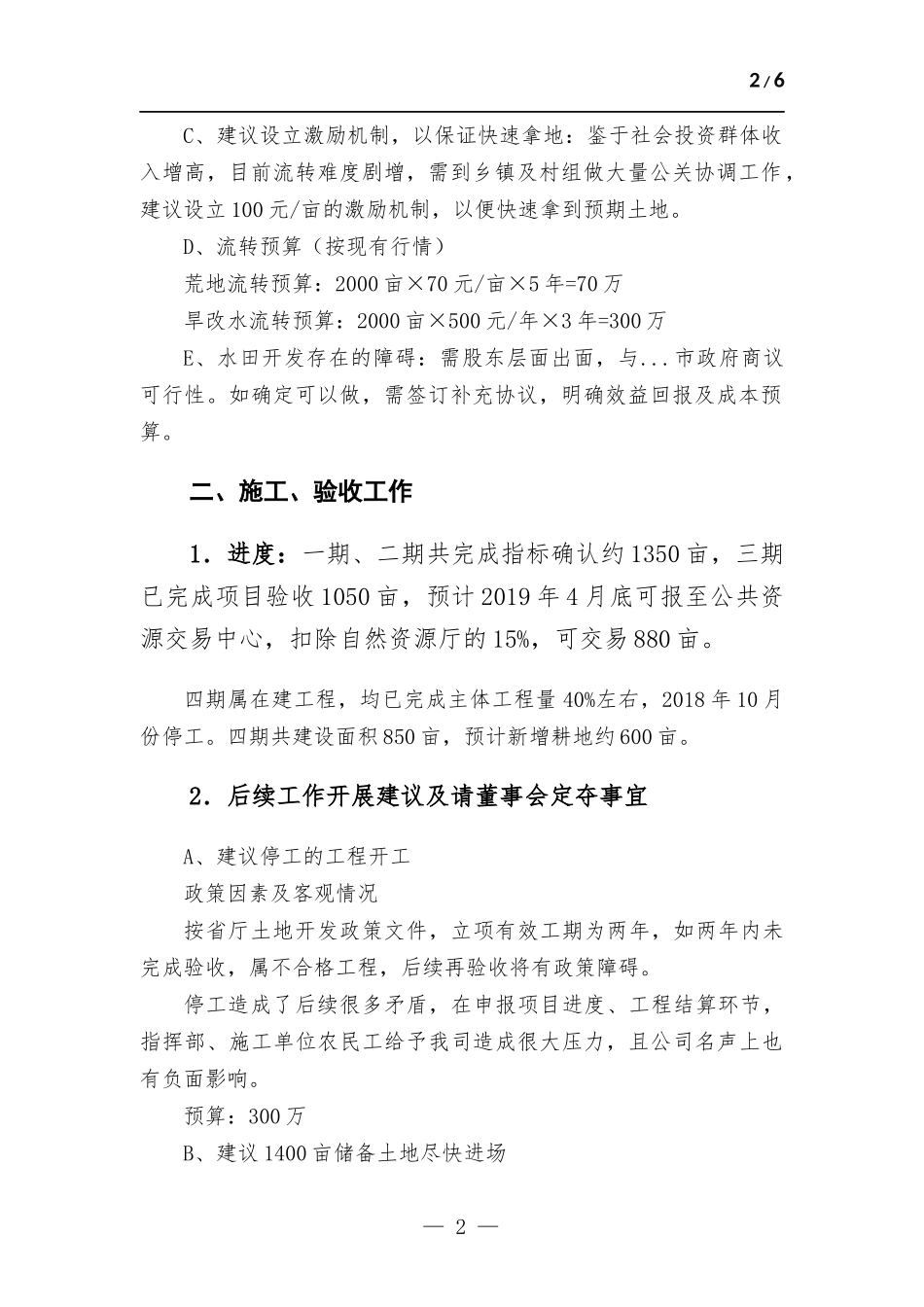

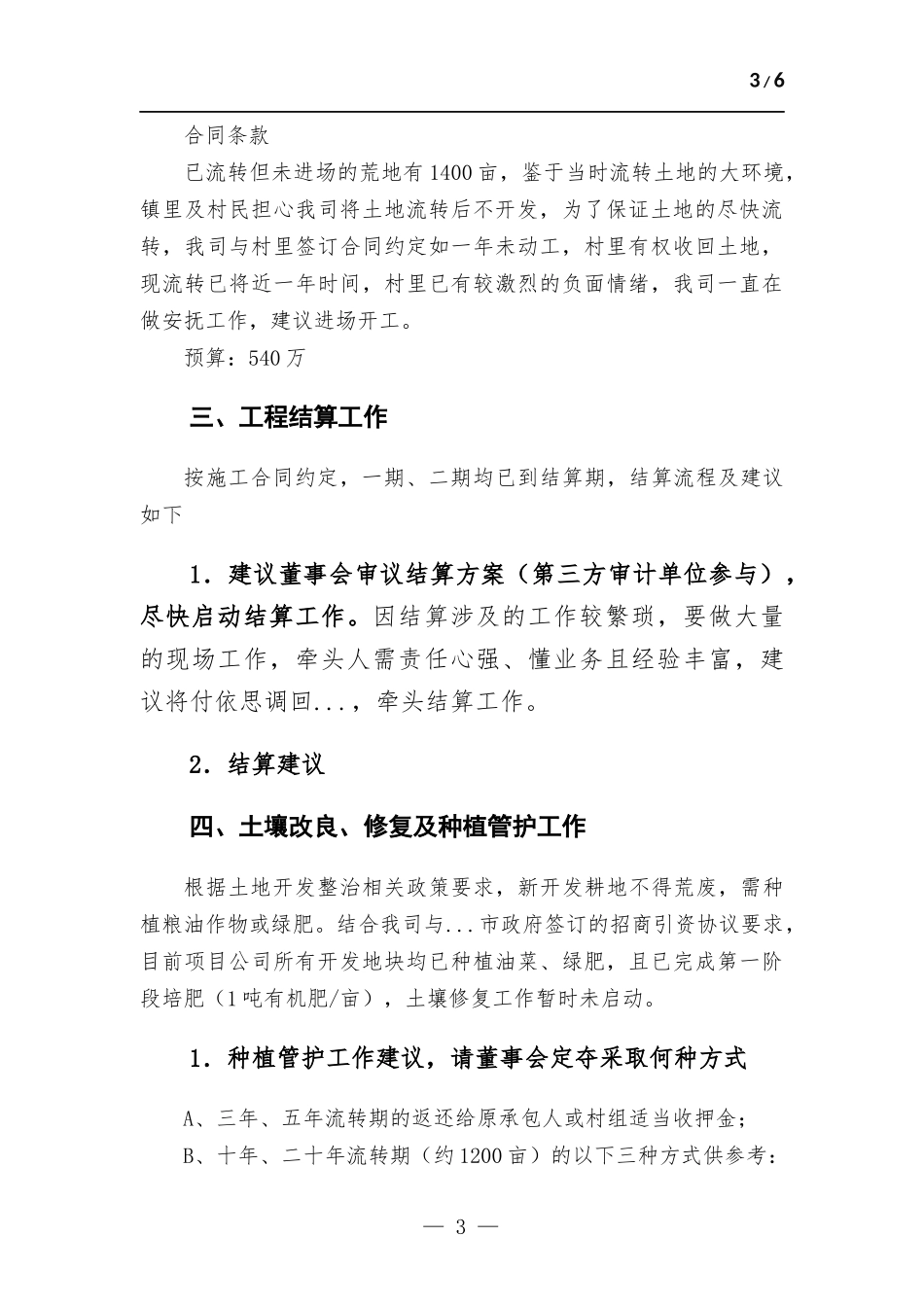

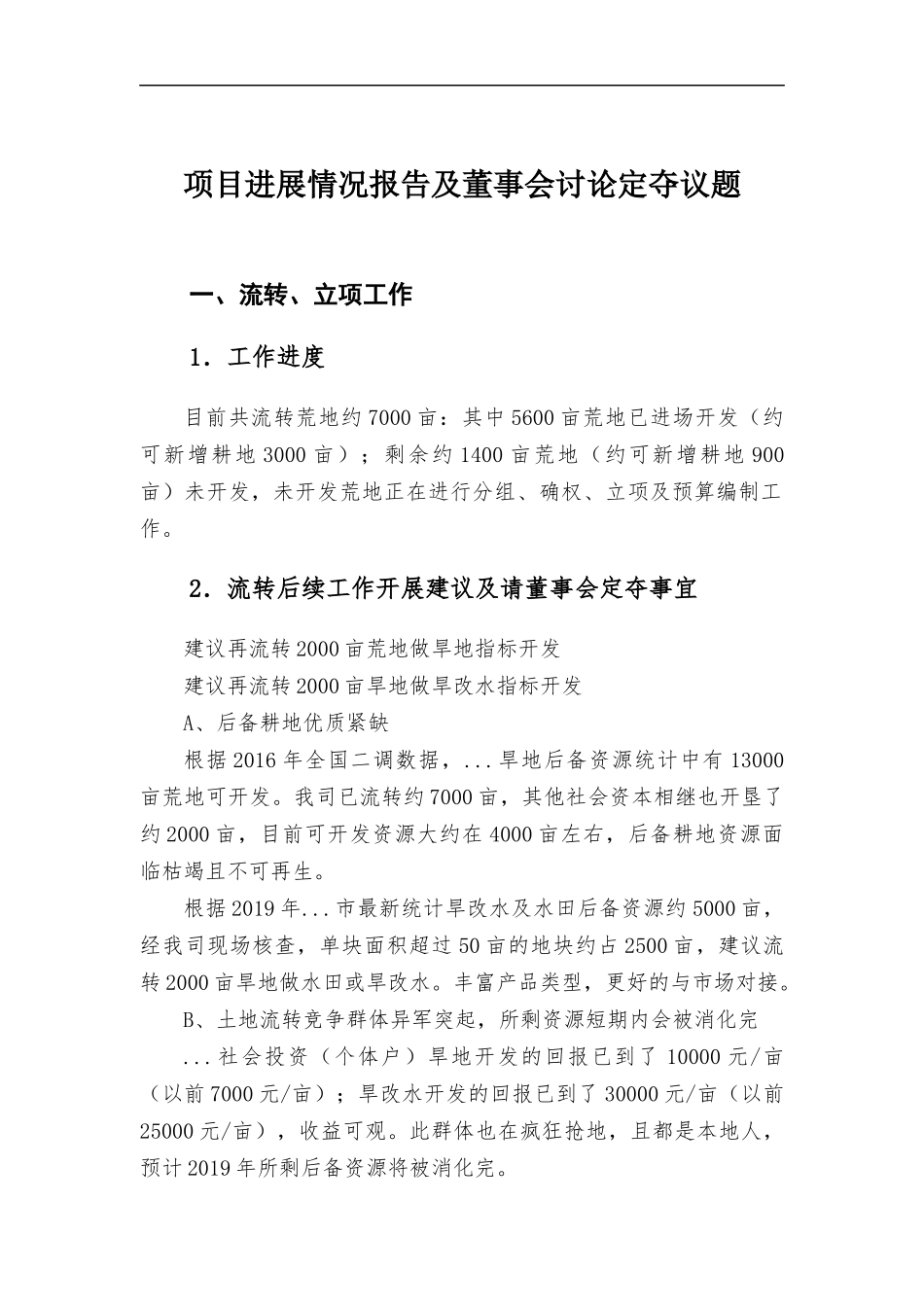

项目进展情况报告及董事会讨论定夺议题一、流转、立项工作1.工作进度目前共流转荒地约 7000 亩:其中 5600 亩荒地已进场开发(约可新增耕地 3000 亩);剩余约 1400 亩荒地(约可新增耕地 900亩)未开发,未开发荒地正在进行分组、确权、立项及预算编制工作。2.流转后续工作开展建议及请董事会定夺事宜建议再流转 2000 亩荒地做旱地指标开发建议再流转 2000 亩旱地做旱改水指标开发A、后备耕地优质紧缺根据 2016 年全国二调数据,...旱地后备资源统计中有 13000亩荒地可开发。我司已流转约 7000 亩,其他社会资本相继也开垦了约 2000 亩,目前可开发资源大约在 4000 亩左右,后备耕地资源面临枯竭且不可再生。根据 2019 年...
