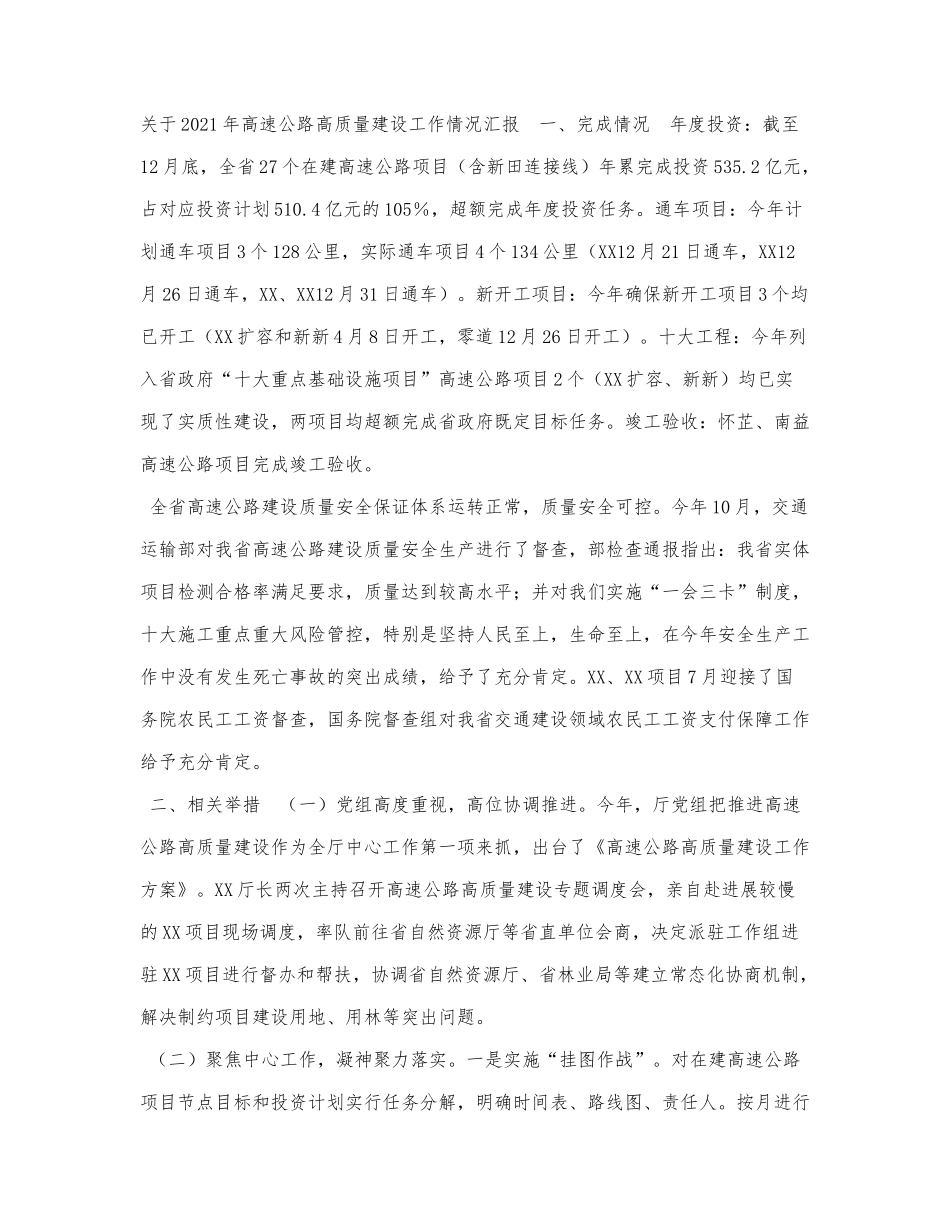

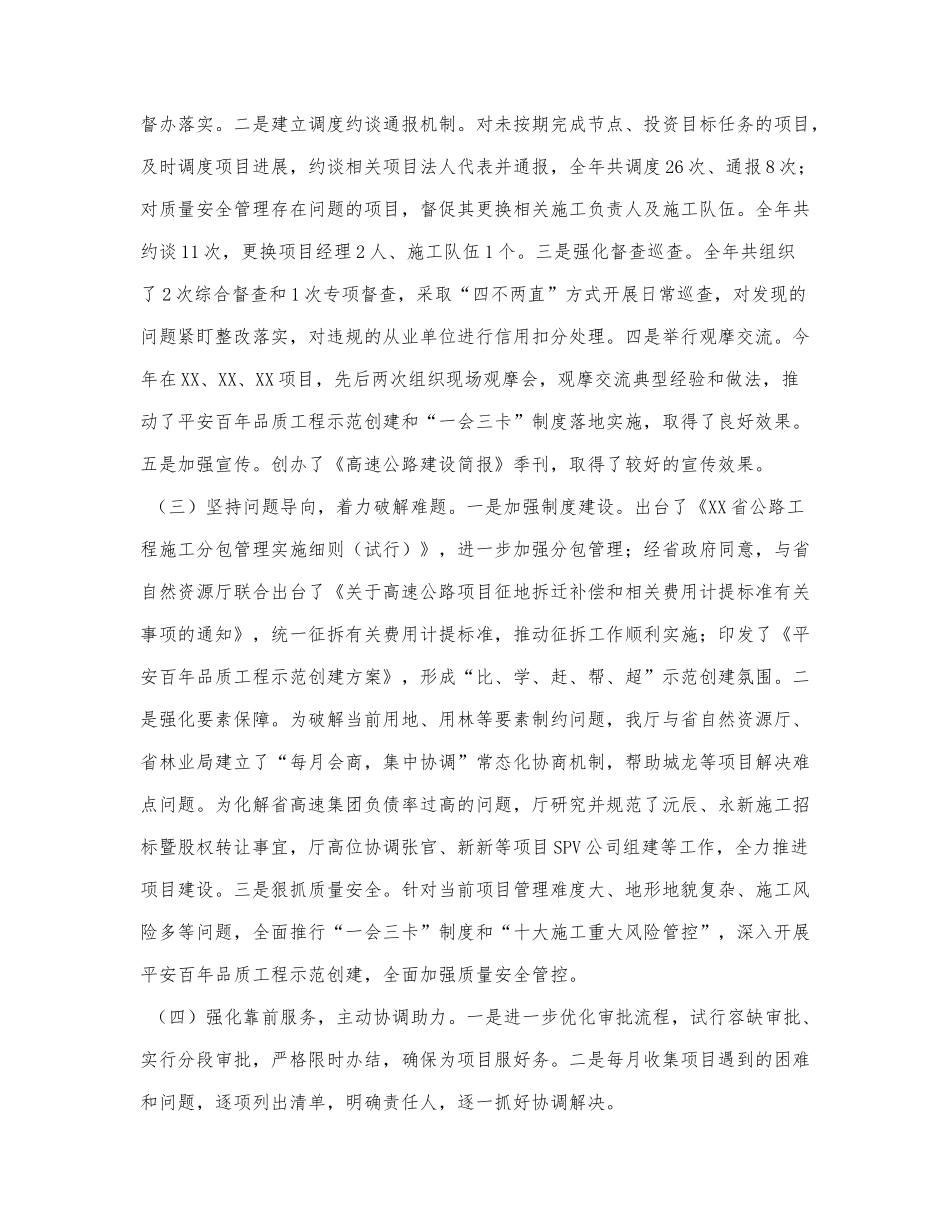

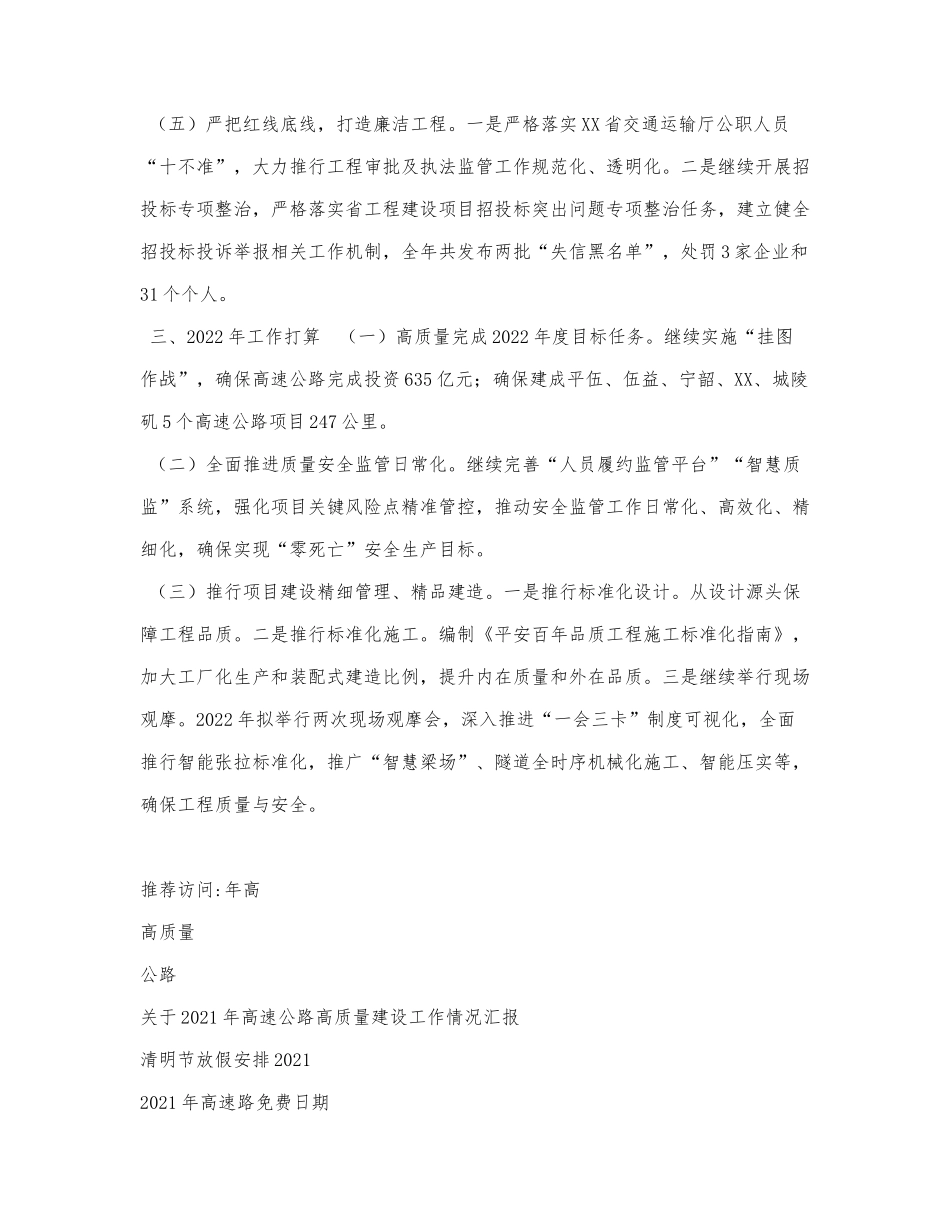

关于 2021 年高速公路高质量建设工作情况汇报 一、完成情况 年度投资:截至12 月底,全省 27 个在建高速公路项目(含新田连接线)年累完成投资 535.2 亿元,占对应投资计划 510.4 亿元的 105%,超额完成年度投资任务。通车项目:今年计划通车项目 3 个 128 公里,实际通车项目 4 个 134 公里(XX12 月 21 日通车,XX12月 26 日通车,XX、XX12 月 31 日通车)。新开工项目:今年确保新开工项目 3 个均已开工(XX 扩容和新新 4 月 8 日开工,零道 12 月 26 日开工)。十大工程:今年列入省政府“十大重点基础设施项目”高速公路项目 2 个(XX 扩容、新新)均已实现了实质性建设,两项目均超额完成省政府既定目标任务。竣工验收:怀芷、南益高速公路项目完成竣工验收。 全省高速公路建设质量安全保证体系运转正常,质量安全可控。
