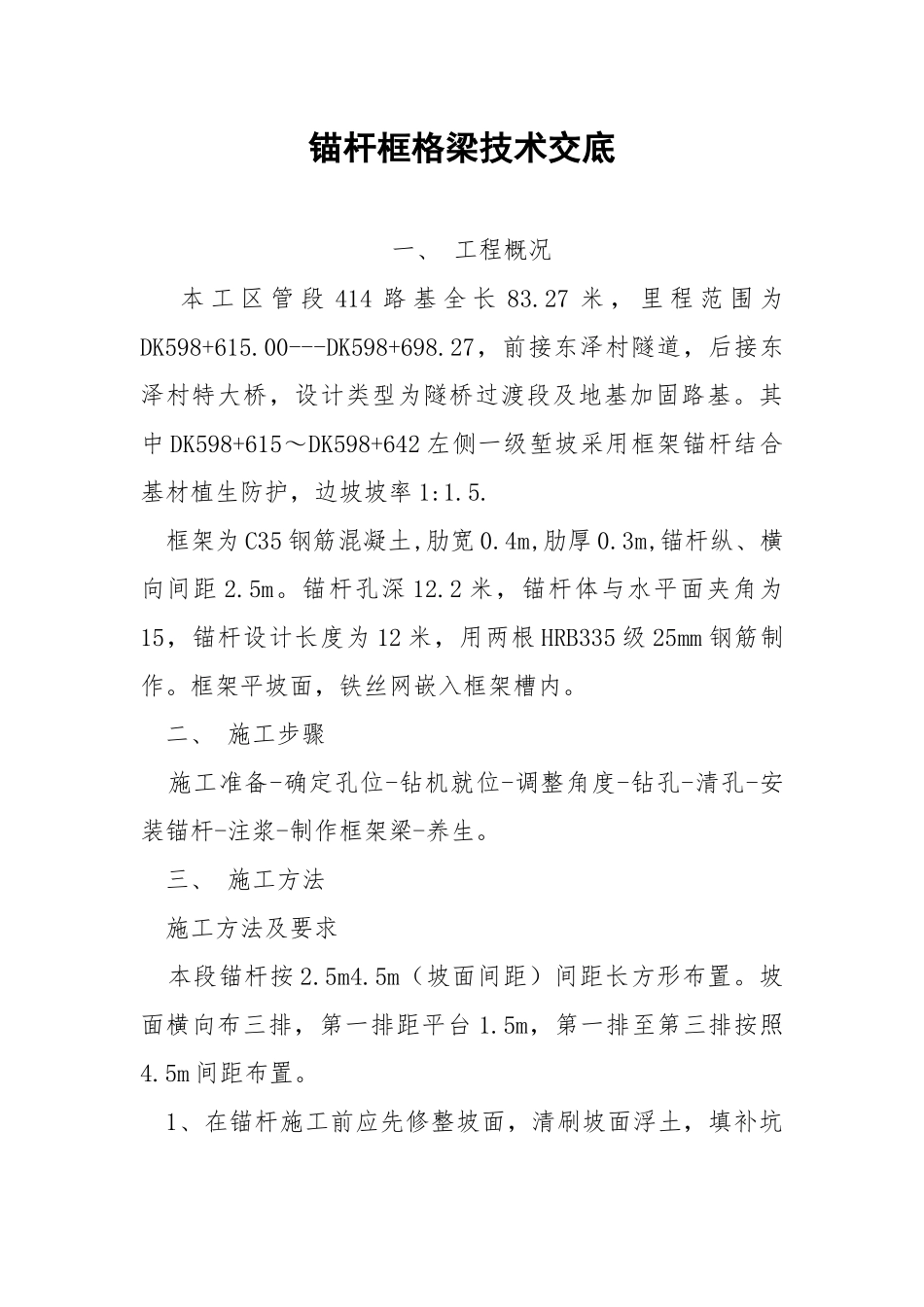

锚杆框格梁技术交底 一、 工程概况 本 工 区 管 段 414 路 基 全 长 83.27 米 , 里 程 范 围 为DK598+615.00---DK598+698.27,前接东泽村隧道,后接东泽村特大桥,设计类型为隧桥过渡段及地...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

锚杆框格梁技术交底.docx

文档导读(AI 摘要)

分类:工作参考 | 文种:模板 | 全文约 1,108 字

核心要点

  • 开挖尺寸必须符合设计及规范要求,框架梁截面尺寸0.40.3m。
  • 2、在修整完边坡后,测量人员用全站仪进行施工放线,每 10 米一个点位,按照设计图纸要求,上下,倾斜方向全部用线绳拉好,根据交叉点位确定锚杆孔位,孔位误差不超过0.2m。
  • 3、钻孔前必须调整好锚杆体的钻进夹角。
  • 4、锚杆钻孔必须采用风动钻进,实际孔深应比设计孔深大 0.2m。
  • 8、框架防护的钢筋必须提前加工好,并分类堆放好,以便施工时方便取用。

文档正文(预览部分)

锚杆框格梁技术交底 一、 工程概况 本 工 区 管 段 414 路 基 全 长 83.27 米 , 里 程 范 围 为DK598+615.00---DK598+698.27,前接东泽村隧道,后接东泽村特大桥,设计类型为隧桥过渡段及地基加固路基。其中 DK598+615~DK598+642 左侧一级堑坡采用框架锚杆结合基材植生防护,边坡坡率 1:1.5. 框架为 C35 钢筋混凝土,肋宽 0.4m,肋厚 0.3m,锚杆纵、横向间距 2.5m。锚杆孔深 12.2 米,锚杆体与水平面夹角为15,锚杆设计长度为 12 米,用两根 HRB335 级 25mm 钢筋制作。框架平坡面,铁丝网嵌入框架槽内。 二、 施工步骤 施工准备-确定孔位-钻机就位-调整角度-钻孔-清孔-安装锚杆-注浆-制作框架梁-养生。 三、 施工方法 施工方法及要求 本段锚杆按 2.5m4.5m(坡面间距)间距长方形布置。
