电脑桌面
添加清风知己到电脑桌面
安装后可以在桌面快捷访问

硫磺车间施工方案安全交底.docx

硫磺车间施工方案安全交底.docx_第1页
1/3
硫磺车间施工方案安全交底.docx_第2页
2/3
硫磺车间施工方案安全交底.docx_第3页
3/3

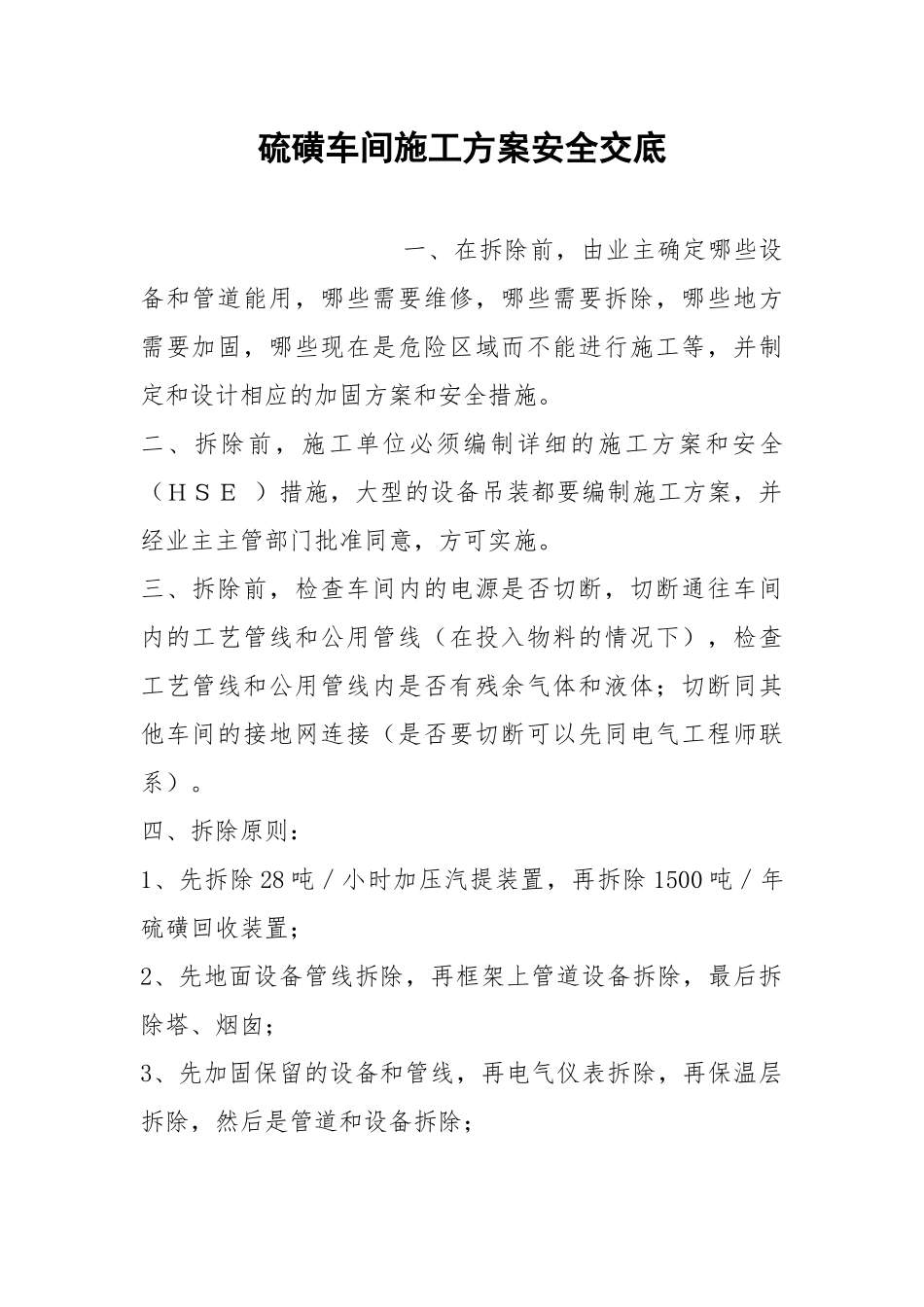

硫磺车间施工方案安全交底 一、在拆除前,由业主确定哪些设备和管道能用,哪些需要维修,哪些需要拆除,哪些地方需要加固,哪些现在是危险区域而不能进行施工等,并制定和设计相应的加固方案和安全措施。 二、...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

硫磺车间施工方案安全交底.docx

文档导读(AI 摘要)

分类:工作参考 | 涉及机构:一处、高处、第五联合运行部 | 时间:2021 年 | 全文约 1,018 字

核心要点

  • 硫磺车间施工方案安全交底 一、在拆除前,由业主确定哪些设备和管道能用,哪些需要维修,哪些需要拆除,哪些地方需要加固,哪些现在是危险区域而不能进行施工等,并制定和设计相应的加固方案和安全措施。
  • 切断同其他车间的接地网连接(是否要切断可以先同电气工程师联系)。
  • .、拆除的管道应按业主要求运到指定的地点分别分类摆放,不锈钢管道不能直接与碳钢管道直接接触,以免渗碳。

文档正文(预览部分)

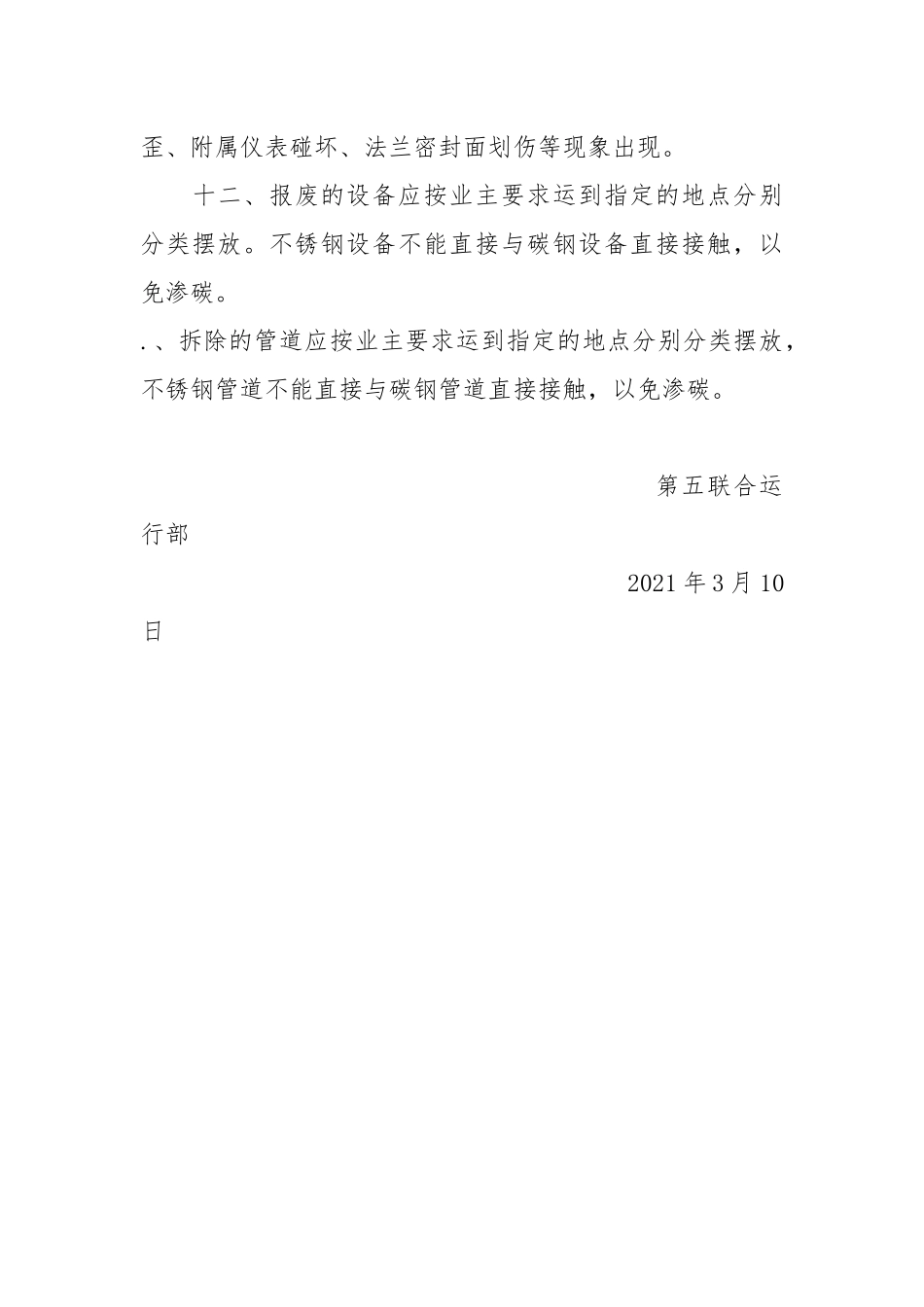

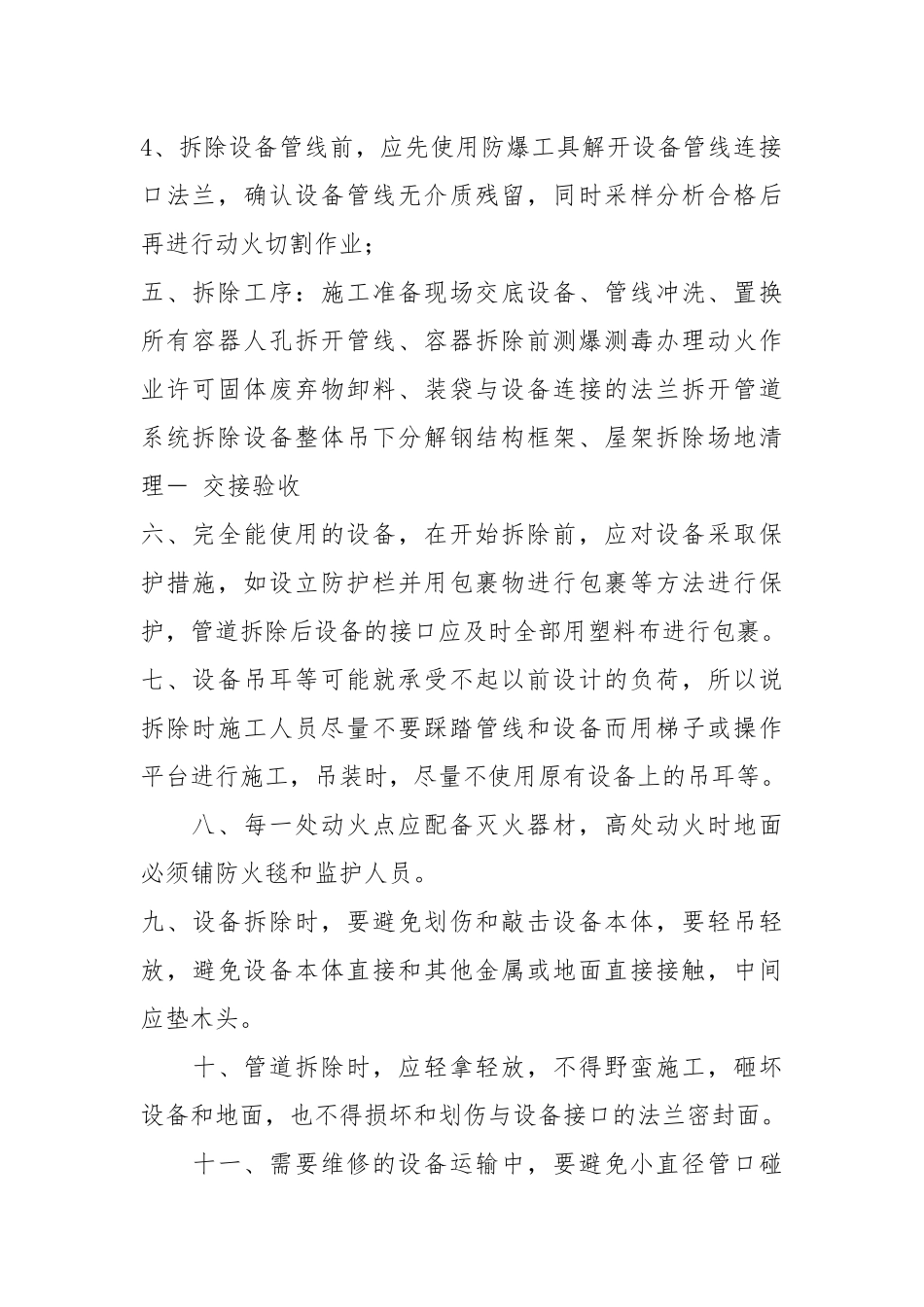

硫磺车间施工方案安全交底 一、在拆除前,由业主确定哪些设备和管道能用,哪些需要维修,哪些需要拆除,哪些地方需要加固,哪些现在是危险区域而不能进行施工等,并制定和设计相应的加固方案和安全措施。 二、拆除前,施工单位必须编制详细的施工方案和安全(HSE )措施,大型的设备吊装都要编制施工方案,并经业主主管部门批准同意,方可实施。三、拆除前,检查车间内的电源是否切断,切断通往车间内的工艺管线和公用管线(在投入物料的情况下),检查工艺管线和公用管线内是否有残余气体和液体;切断同其他车间的接地网连接(是否要切断可以先同电气工程师联系)。四、拆除原则:1、先拆除 28 吨/小时加压汽提装置,再拆除 1500 吨/年硫磺回收装置;2、先地面设备管线拆除,再框架上管道设备拆除,最后拆除塔、烟囱;3、先加固保留的设备和管线,再电气仪表拆除,再保温层拆除,然后是管道和设备拆除;

以上为全文约 38% 的内容,完整文档共 1,018 字,需下载原文件查看:https://www.zhijidoc.com/p-363301.html

来源:清风知己网

确认删除?
客服微信
  • 客服微信
回到顶部
