独立基础、柱子钢筋绑扎技术交底.docx

独立基础、柱子钢筋绑扎技术交底.docx_第1页
1/4
独立基础、柱子钢筋绑扎技术交底.docx_第2页
2/4
独立基础、柱子钢筋绑扎技术交底.docx_第3页
3/4
独立基础、柱子钢筋绑扎技术交底 交底内容: 一、概况 本工程钢筋混凝土结构中,钢筋采用搭接连接。该交底的编制主要参考资料有:《 混凝土结构工程施工质量验收规范》GB50204—2021、《混凝土结构施工图平面...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

独立基础、柱子钢筋绑扎技术交底.docx

文档导读(AI 摘要)

分类:工作参考 | 涉及机构:求所有交叉点处 | 全文约 1,049 字

核心要点

  • 4、绑扎网片:底板钢筋摆放好后,根据钢筋位置线用绑丝将钢筋上下层钢筋绑扎牢固,要求所有交叉点处采用八字扣逐扣绑扎,不得采用跳扣。

文档正文(预览部分)

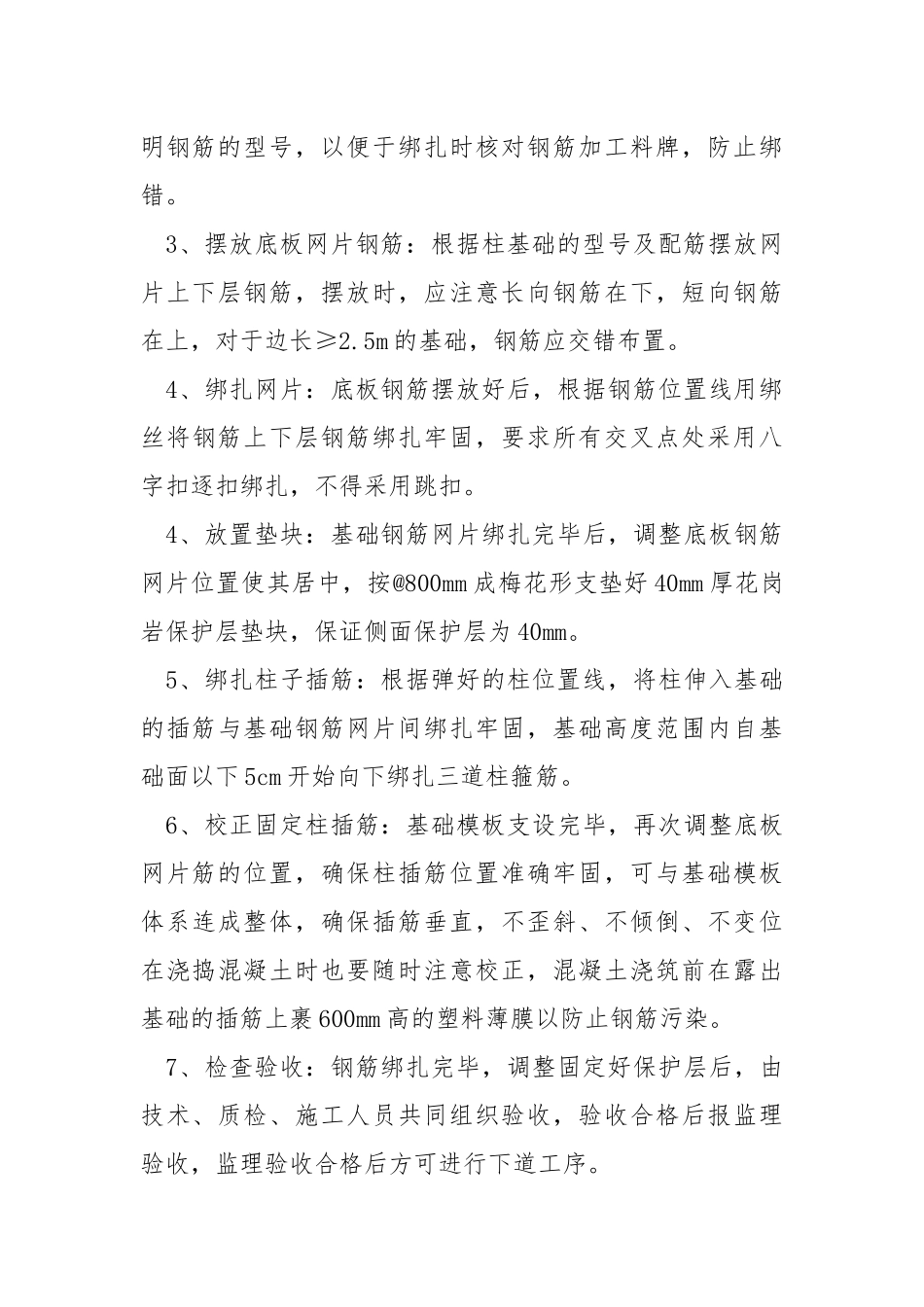

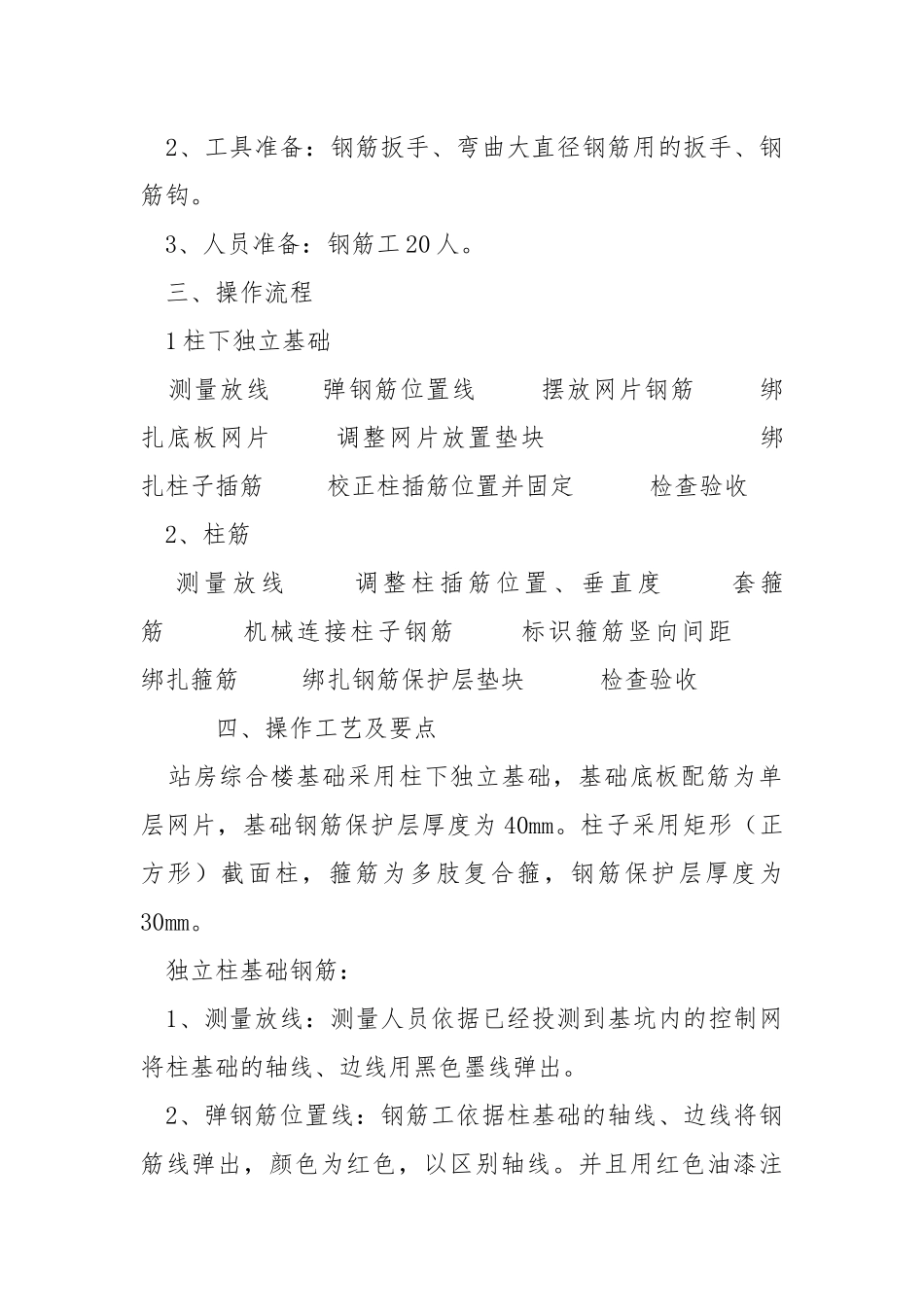

独立基础、柱子钢筋绑扎技术交底 交底内容: 一、概况 本工程钢筋混凝土结构中,钢筋采用搭接连接。该交底的编制主要参考资料有:《 混凝土结构工程施工质量验收规范》GB50204—2021、《混凝土结构施工图平面整体表示方法制图规则和构造详图》03G101-1~6、《钢筋机械连接通用技术规程》JGJ107-2021、《滚轧直螺纹连接接头》JG163-2021 、 《 钢 筋 混 凝 土 用 热 轧 带 肋 钢 筋 》 GB1499-1998、本工程施工组织设计、站房综合楼钢筋工程施工方案、施工图纸、图纸会审、设计变更洽商等。 二、作业条件 1、钢筋的各种质量证明材料齐全,复试合格。 2、加工完成的钢筋半成品经过预检且合格。 3、基础底板边线,框架柱位置控制线已弹好,并用红 标出,且通过验线员检验。 4、操作工人的各种证件齐全有效。 三、施工准备 1、作业面清理干净,无杂物。
