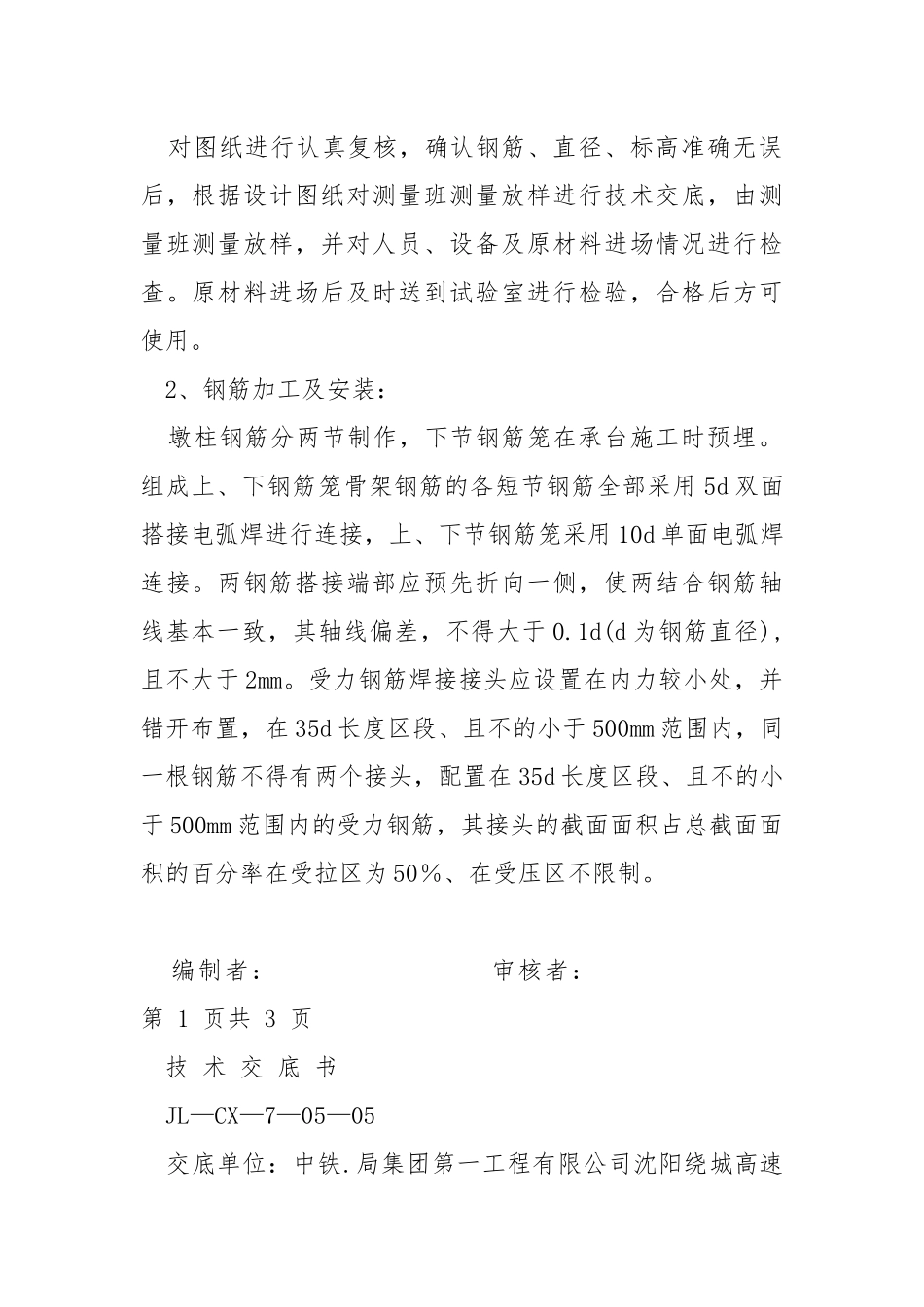

墩柱技术交底 技 术 交 底 书 JL—CX—7—05—05 交底单位:中铁.局集团第一工程有限公司沈阳绕城高速公路路基二标项目部 工程名称 受控编号 主送单位 日 期 接收单位 接 收 人 交底内容: 1、施工准备: 对图纸进行认真复核,确认钢筋、直径、标高准确无误后,根据设计图纸对测量班测量放样进行技术交底,由测量班测量放样,并对人员、设备及原材料进场情况进行检查。原材料进场后及时送到试验室进行检验,合格后方可使用。 2、钢筋加工及安装: 墩柱钢筋分两节制作,下节钢筋笼在承台施工时预埋。组成上、下钢筋笼骨架钢筋的各短节钢筋全部采用 5d 双面搭接电弧焊进行连接,上、下节钢筋笼采用 10d 单面电弧焊连接。两钢筋搭接端部应预先折向一侧,使两结合钢筋轴线基本一致,其轴线偏差,不得大于 0.1d(d 为钢筋直径),且不大于 2mm。
