北翼水仓扩建施工时有哪些注意事项?要做什么安全工作?.docx

北翼水仓扩建施工时有哪些注意事项?要做什么安全工作?.docx_第1页
1/7
北翼水仓扩建施工时有哪些注意事项?要做什么安全工作?.docx_第2页
2/7
北翼水仓扩建施工时有哪些注意事项?要做什么安全工作?.docx_第3页
3/7

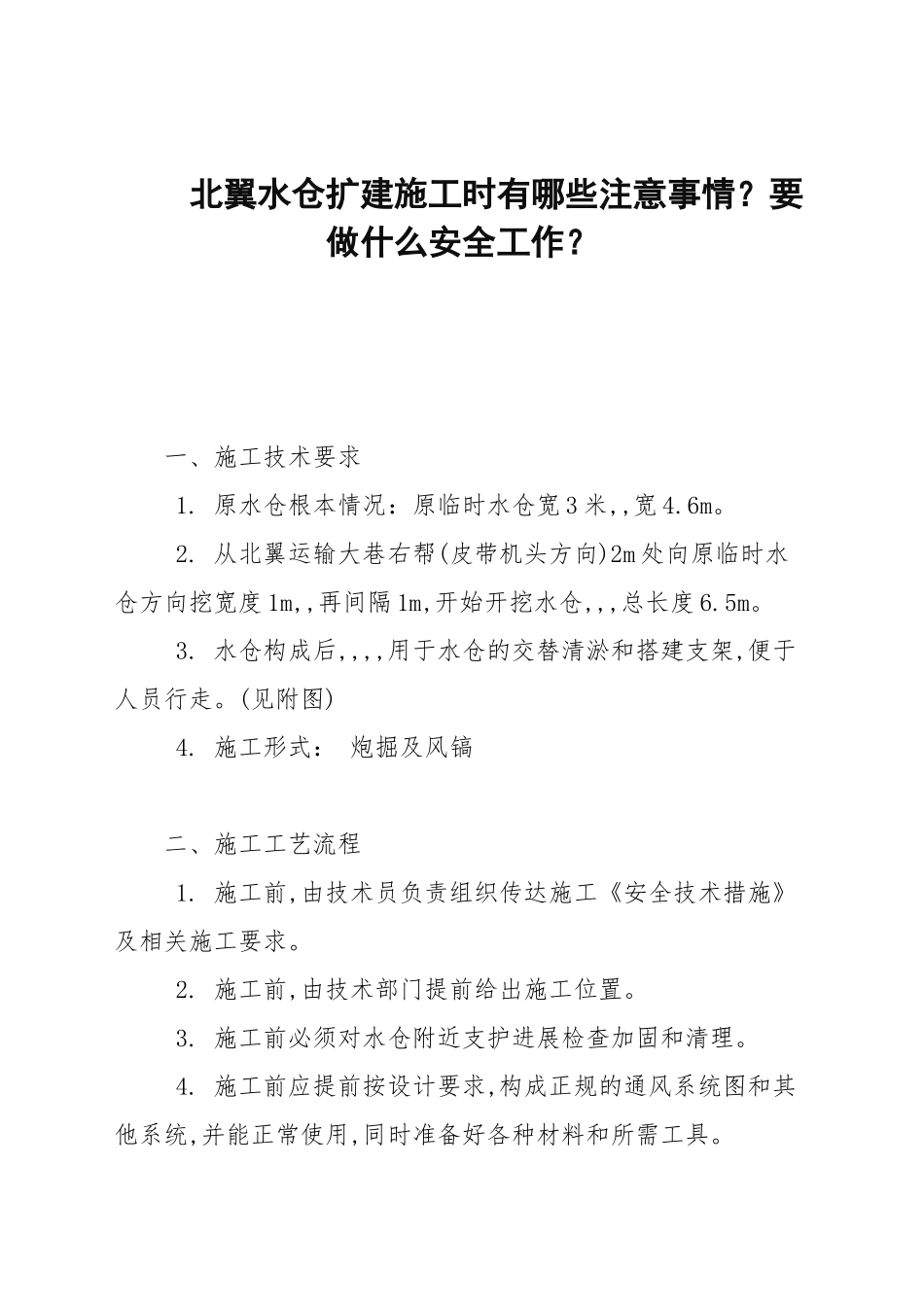

北翼水仓扩建施工时有哪些注意事情?要做什么安全工作? 一、施工技术要求 1. 原水仓根本情况:原临时水仓宽 3 米,,宽 4.6m。 2. 从北翼运输大巷右帮(皮带机头方向)2m 处向原临时水仓方向挖宽度 1m,,再...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

北翼水仓扩建施工时有哪些注意事项?要做什么安全工作?.docx

文档导读(AI 摘要)

分类:试题大全 | 文种:汇报 | 涉及机构:班施工安排一名跟班队 | 全文约 1,062 字

核心要点

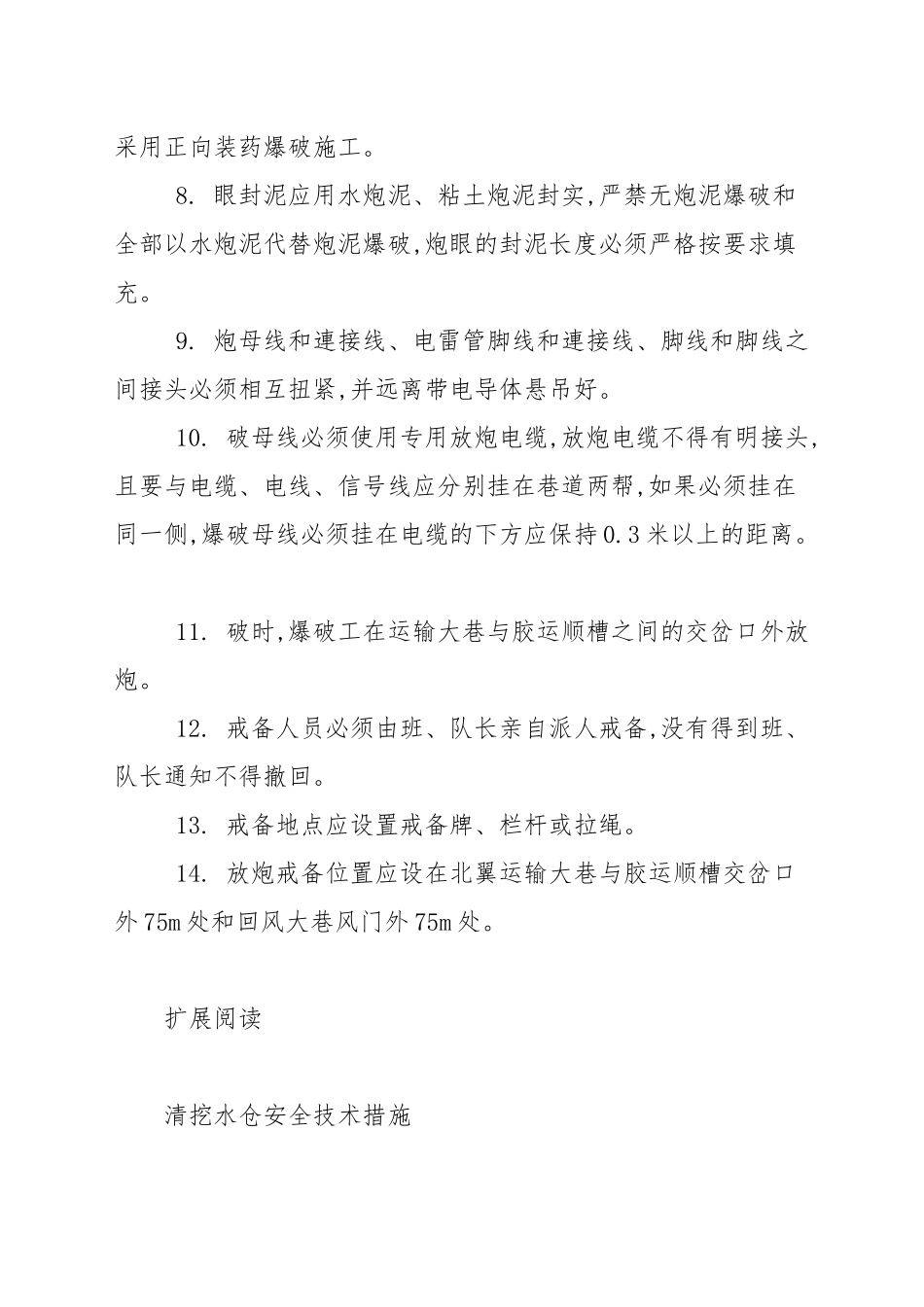

  • 8. 眼封泥应用水炮泥、粘土炮泥封实,严禁无炮泥爆破和全部以水炮泥代替炮泥爆破,炮眼的封泥长度必须严格按要求填充。
  • 6. 严格执行 "敲帮问顶〞等制度,必须有专人观察,如有情况及时向当班班长或区队长汇报,并且进展处理。
  • 10. 破母线必须使用专用放炮电缆,放炮电缆不得有明接头,且要与电缆、电线、信号线应分别挂在巷道两帮,如果必须挂在同一侧,爆破母线必须挂在电缆的下方应保持 0.3 米以上的距离。
  • (见附图) 4. 施工形式: 炮掘及风镐 二、施工工艺流程 1. 施工前,由技术员负责组织传达施工《安全技术措施》及相关施工要求。
  • 3. 施工前必须对水仓附近支护进展检查加固和清理。

文档正文(预览部分)

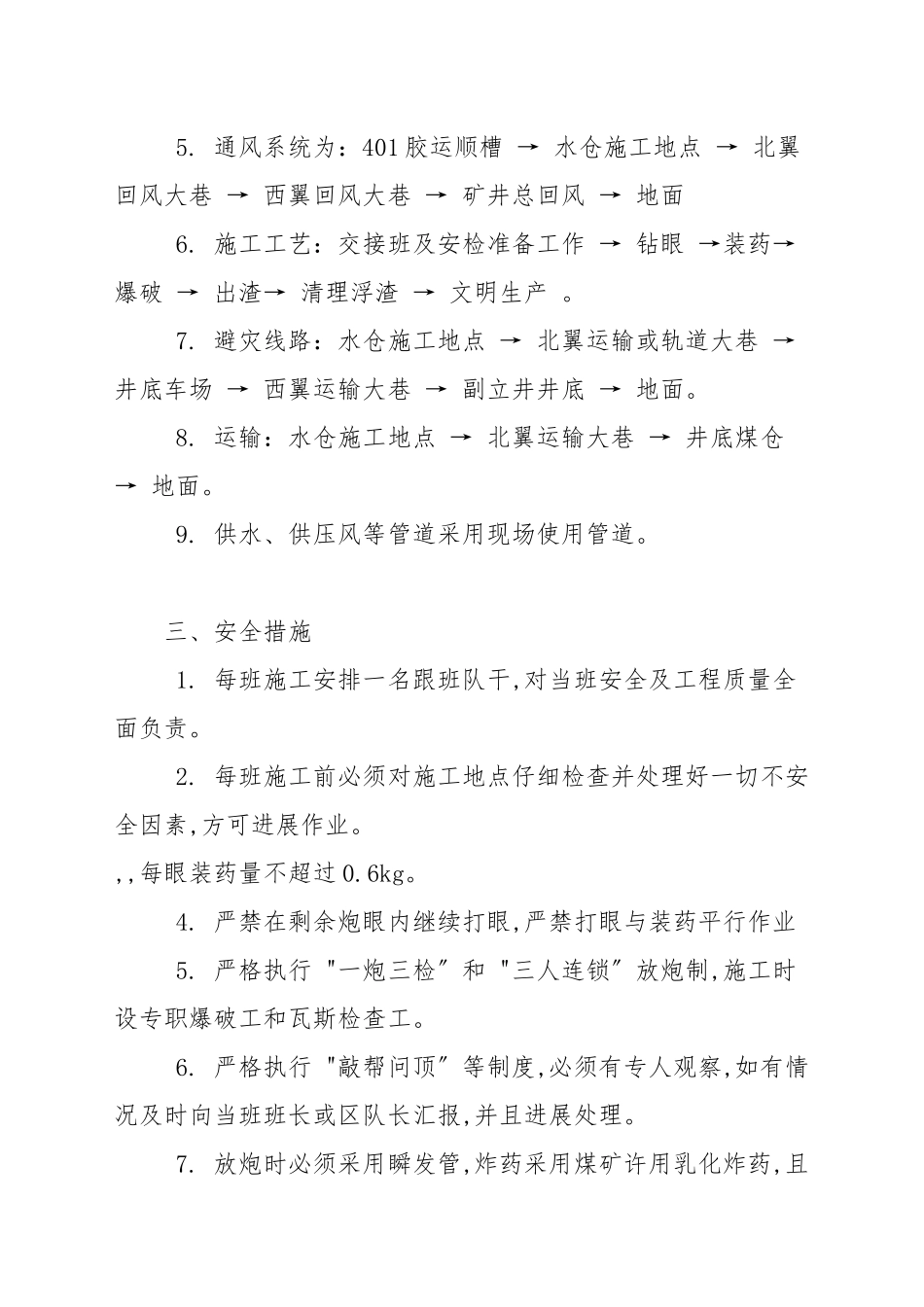

北翼水仓扩建施工时有哪些注意事情?要做什么安全工作? 一、施工技术要求 1. 原水仓根本情况:原临时水仓宽 3 米,,宽 4.6m。 2. 从北翼运输大巷右帮(皮带机头方向)2m 处向原临时水仓方向挖宽度 1m,,再间隔 1m,开始开挖水仓,,,总长度 6.5m。 3. 水仓构成后,,,,用于水仓的交替清淤和搭建支架,便于人员行走。(见附图) 4. 施工形式: 炮掘及风镐 二、施工工艺流程 1. 施工前,由技术员负责组织传达施工《安全技术措施》及相关施工要求。 2. 施工前,由技术部门提前给出施工位置。 3. 施工前必须对水仓附近支护进展检查加固和清理。 4. 施工前应提前按设计要求,构成正规的通风系统图和其他系统,并能正常使用,同时准备好各种材料和所需工具。 5. 通风系统为:401 胶运顺槽 → 水仓施工地点 → 北翼回风大巷 → 西翼回风大巷 → 矿井总回风 → 地面 6.

以上为全文约 37% 的内容,完整文档共 1,062 字,需下载原文件查看:https://www.zhijidoc.com/p-348421.html
