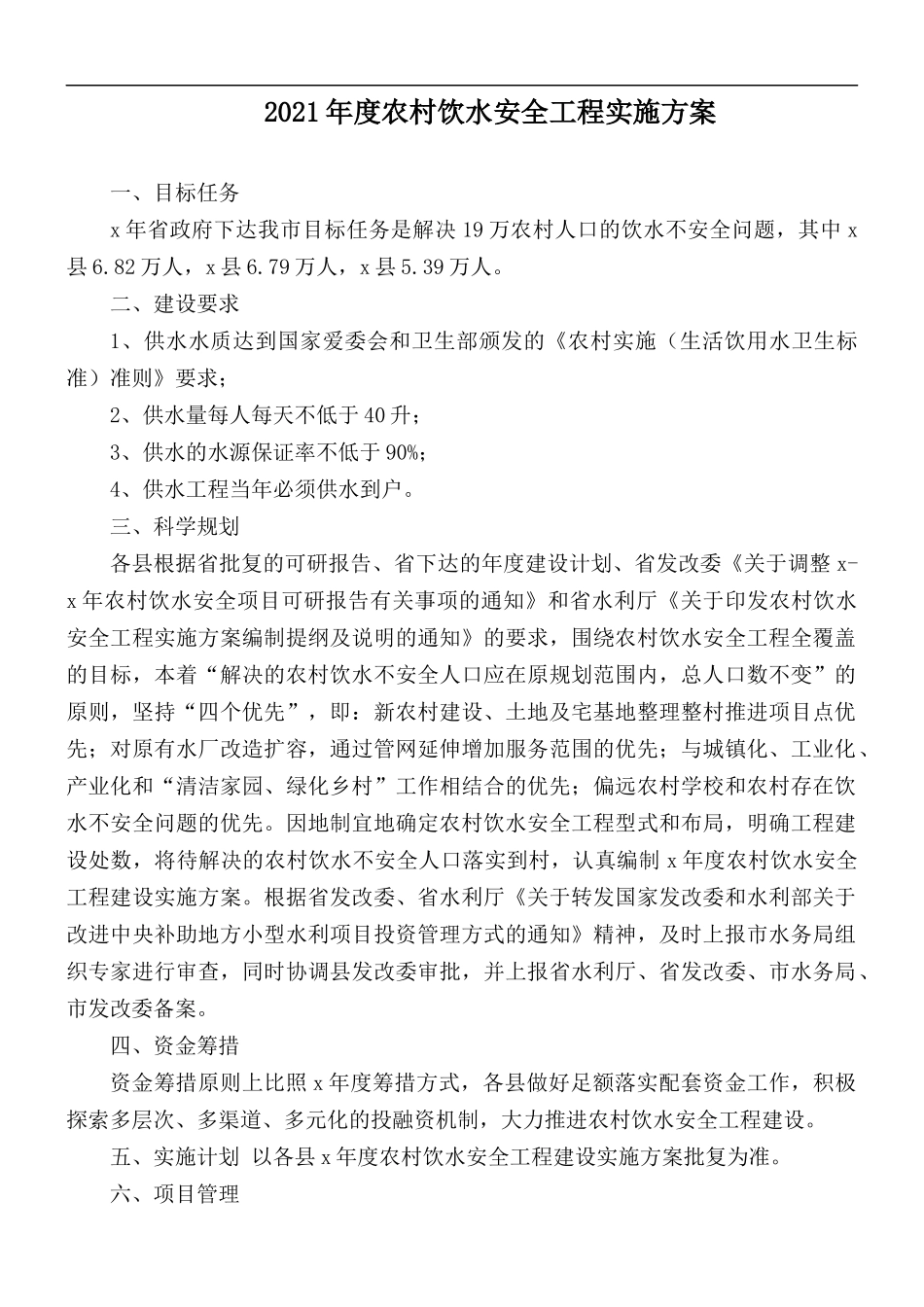

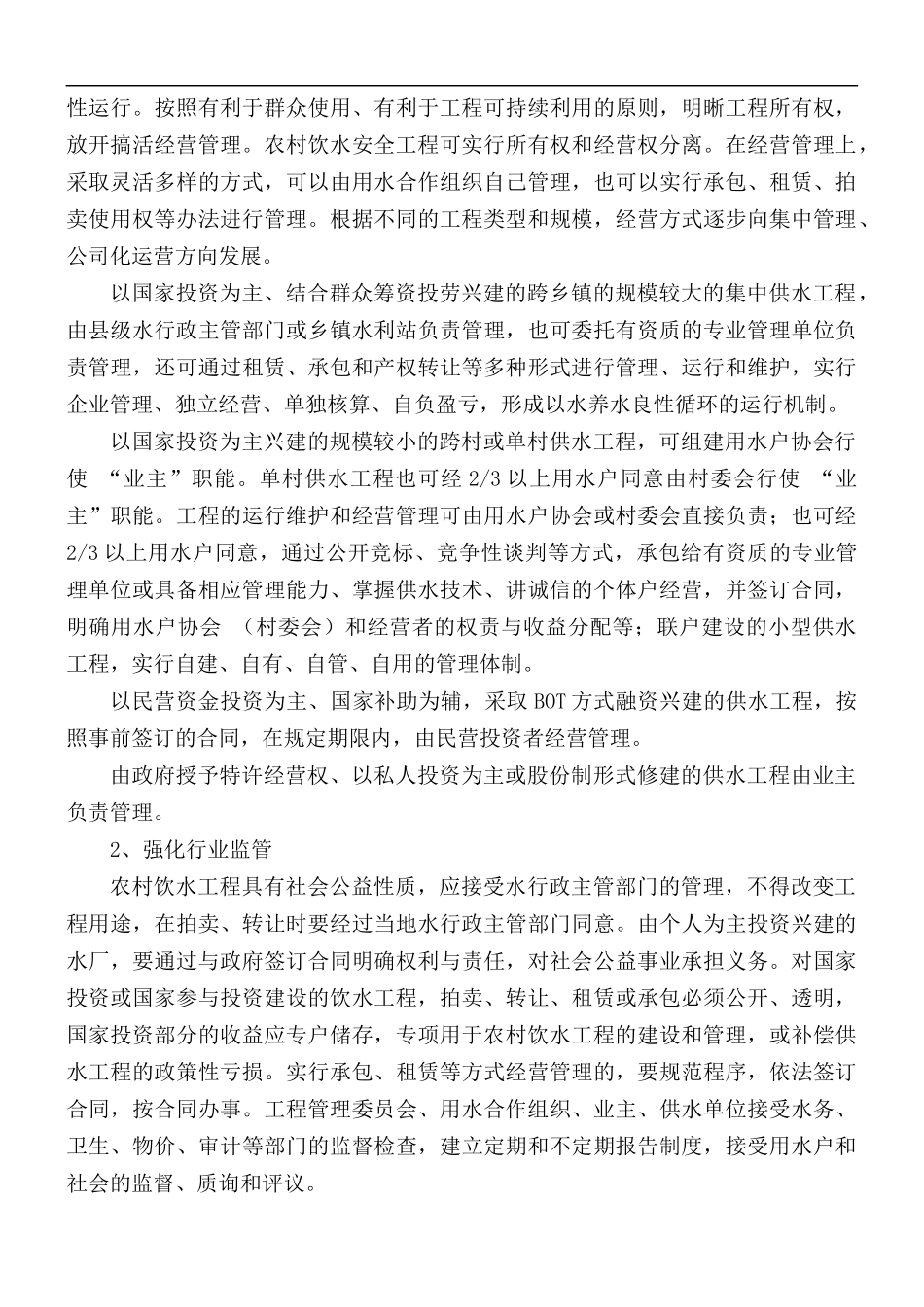

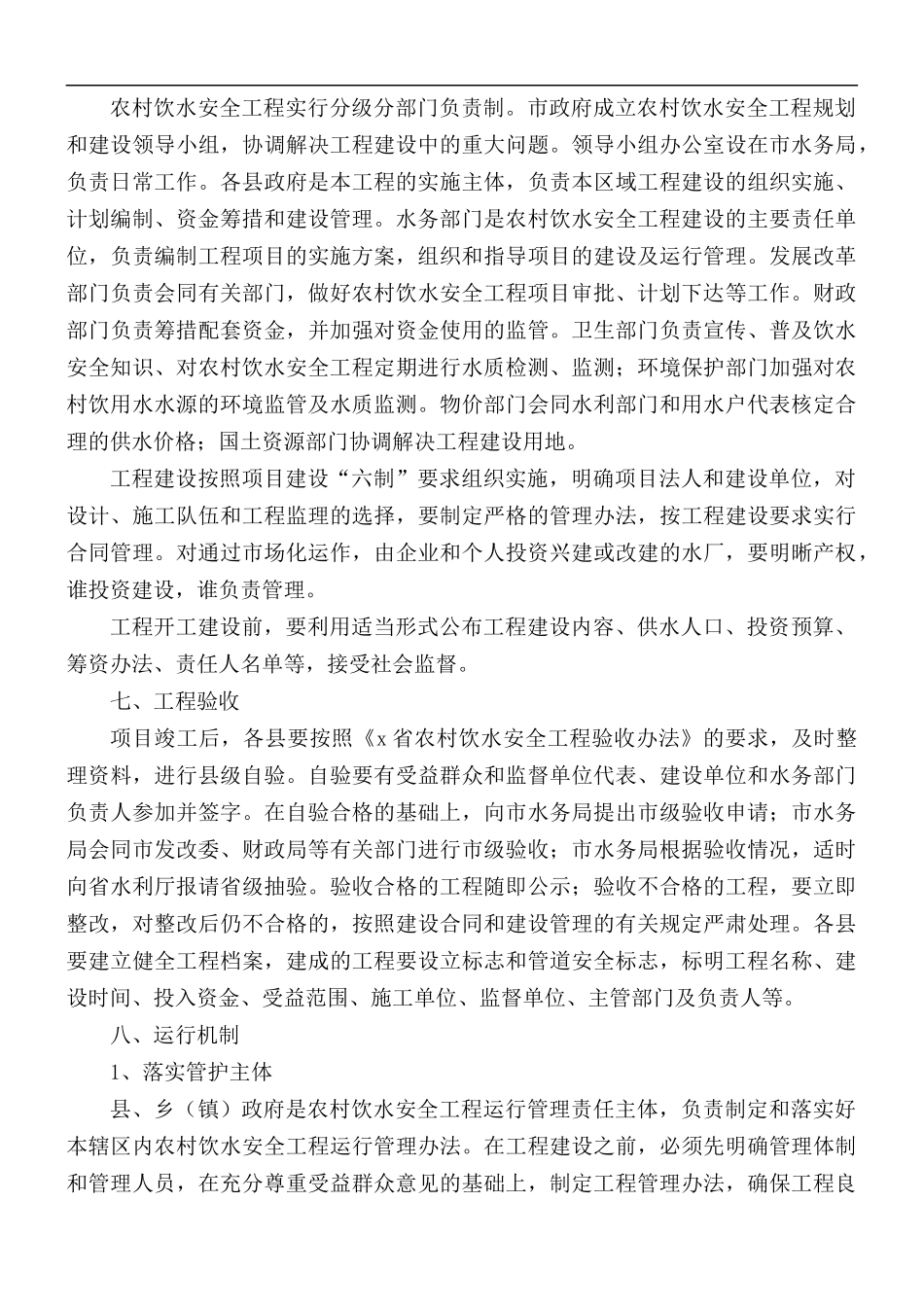

2021 年度农村饮水安全工程实施方案一、目标任务x 年省政府下达我市目标任务是解决 19 万农村人口的饮水不安全问题,其中 x县 6.82 万人,x 县 6.79 万人,x 县 5.39 万人。二、建设要求1、供水水质达到国家爱委会和卫生部颁发的《农村实施(生活饮用水卫生标准)准则》要求;2、供水量每人每天不低于 40 升;3、供水的水源保证率不低于 90%;4、供水工程当年必须供水到户。三、科学规划各县根据省批复的可研报告、省下达的年度建设计划、省发改委《关于调整 x-x 年农村饮水安全项目可研报告有关事项的通知》和省水利厅《关于印发农村饮水安全工程实施方案编制提纲及说明的通知》的要求,围绕农村饮水安全工程全覆盖的目标,本着“解决的农村饮水不安全人口应在原规划范围内,总人口数不变”的原则,坚持“四个优先”,即:新农村建设、土地及宅基地整理整村推进项目点优先;
