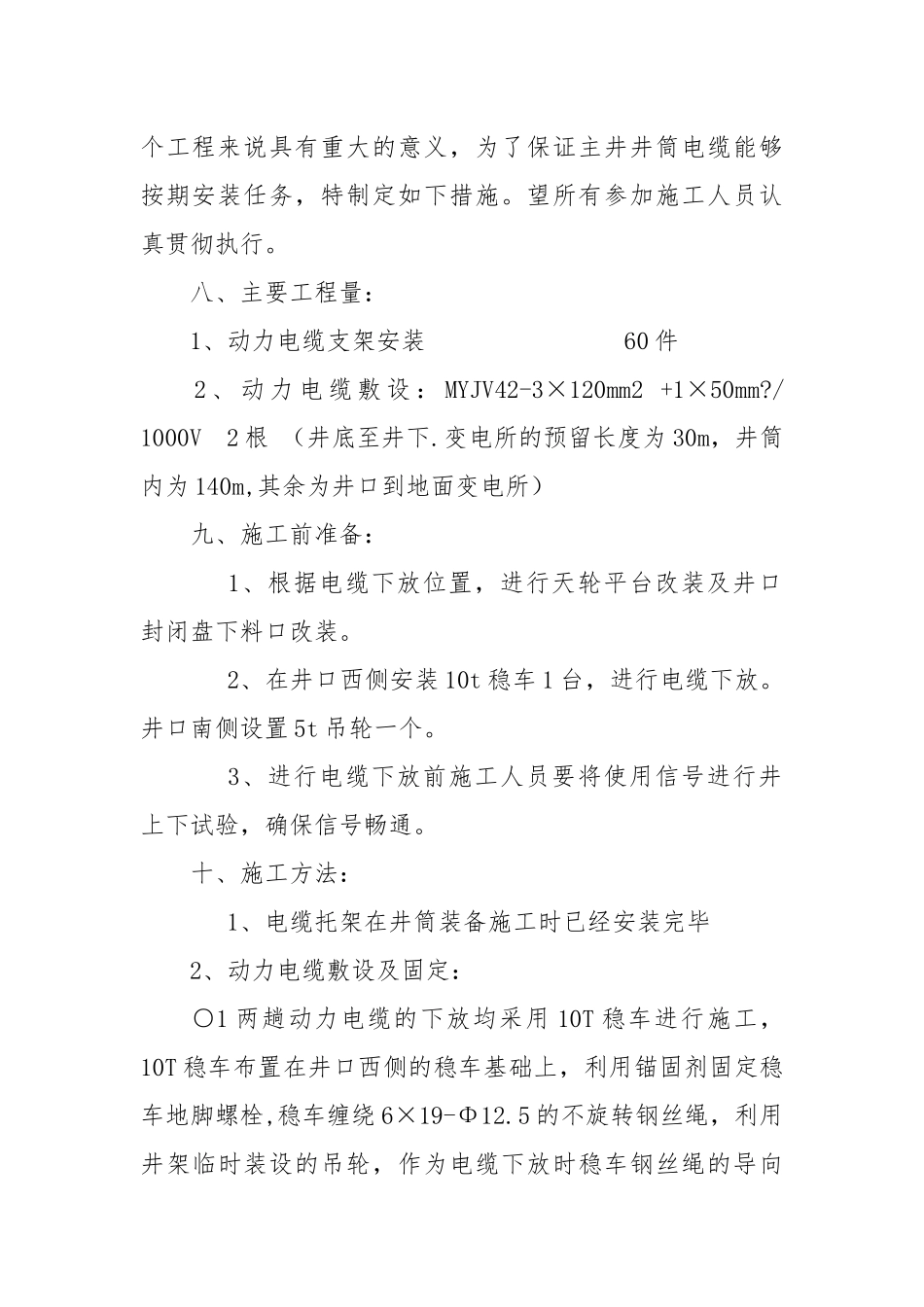

主井筒敷设电缆安全措施 一、施工时间:2021 年 10 月 日 二、施工地点:主井 三、施工单位:机电队 四、总指挥:弋战伟 五、负 责 人: 组长: 李治源 副组长:李本涛 代新伟 闫朝辉 成员:杨志伟 曹根样 李相营 赵书伟 刘成群 燕国强 景军锋 以上参加人员必须到场,违者按我矿制定的有关制度进行处罚。 六、施工内容:主井筒敷设电缆 七、工程概况: 主井井筒直径 4.3m,井深 156 米,井筒设计为双提升系统。井筒内需敷设两趟动力电缆,井筒下放垂直长度为 140米,两趟电缆分别井筒南侧的两个电缆托架上,电缆托架采用树脂锚杆的方式固定在井壁上。主井筒电缆敷设安装工程是一项施工难度大、技术含量高的工程。工期短、任务重,工程能否按期安全、保质、保量地完成任务,对整个工程来说具有重大的意义,为了保证主井井筒电缆能够按期安装任务,特制定如下措施。望所有参加施工人员认真贯彻执行。
