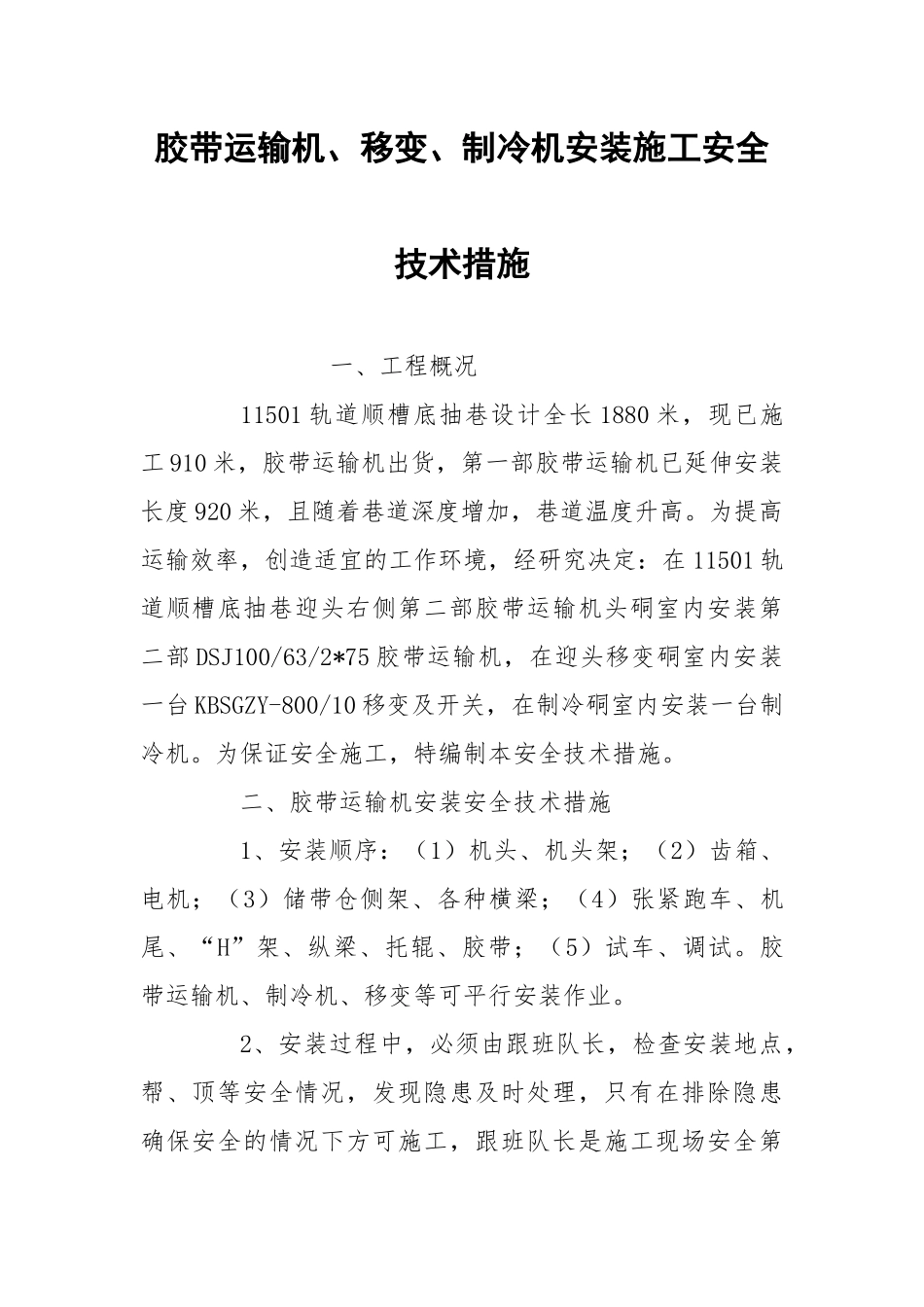

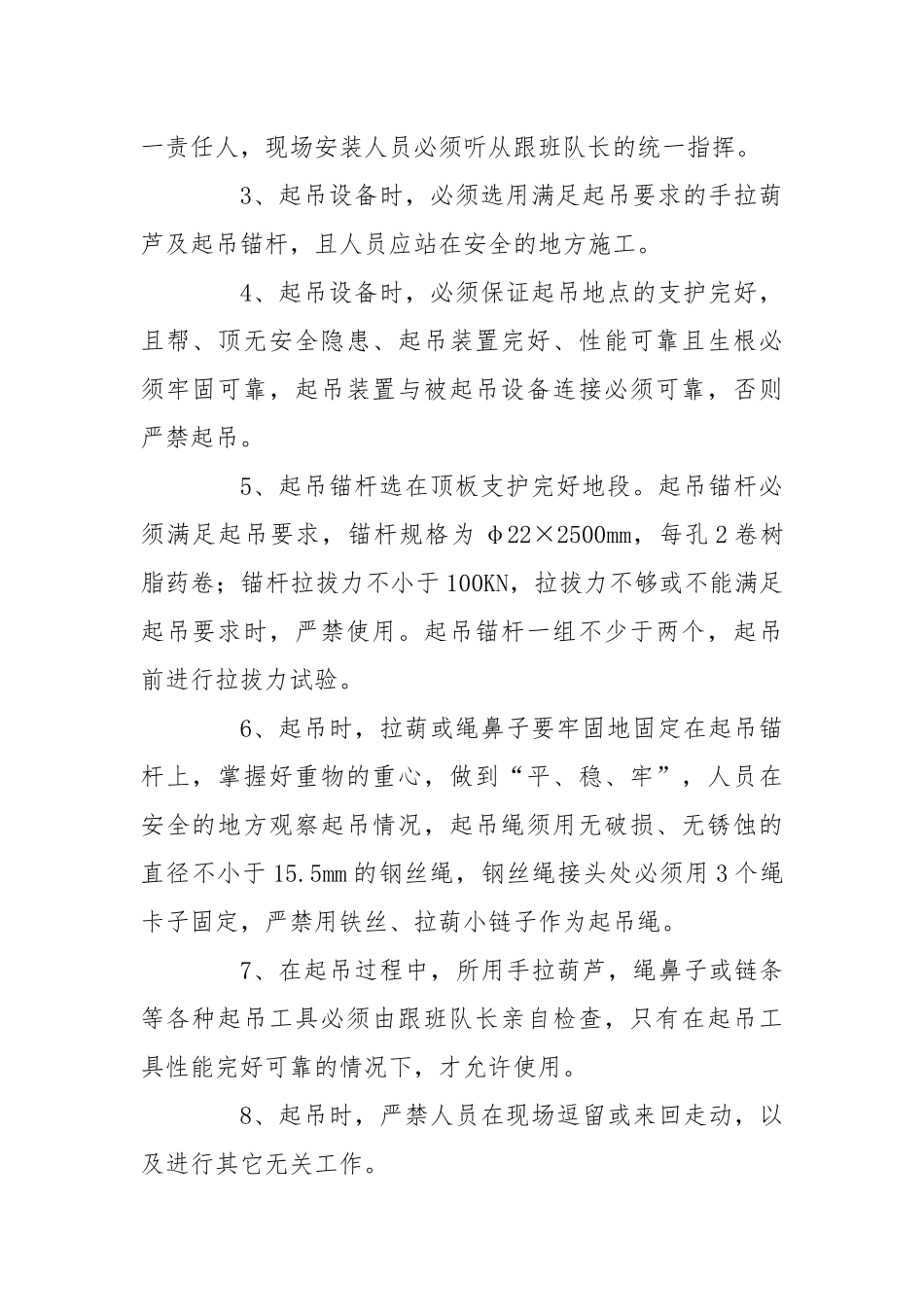

胶带运输机、移变、制冷机安装施工安全技术措施 一、工程概况 11501 轨道顺槽底抽巷设计全长 1880 米,现已施工 910 米,胶带运输机出货,第一部胶带运输机已延伸安装长度 920 米,且随着巷道深度增加,巷道温度升高。为提高运输效率,创造适宜的工作环境,经研究决定:在 11501 轨道顺槽底抽巷迎头右侧第二部胶带运输机头硐室内安装第二部 DSJ100/63/2*75 胶带运输机,在迎头移变硐室内安装一台 KBSGZY-800/10 移变及开关,在制冷硐室内安装一台制冷机。为保证安全施工,特编制本安全技术措施。 二、胶带运输机安装安全技术措施 1、安装顺序:(1)机头、机头架;(2)齿箱、电机;(3)储带仓侧架、各种横梁;(4)张紧跑车、机尾、“H”架、纵梁、托辊、胶带;(5)试车、调试。胶带运输机、制冷机、移变等可平行安装作业。
