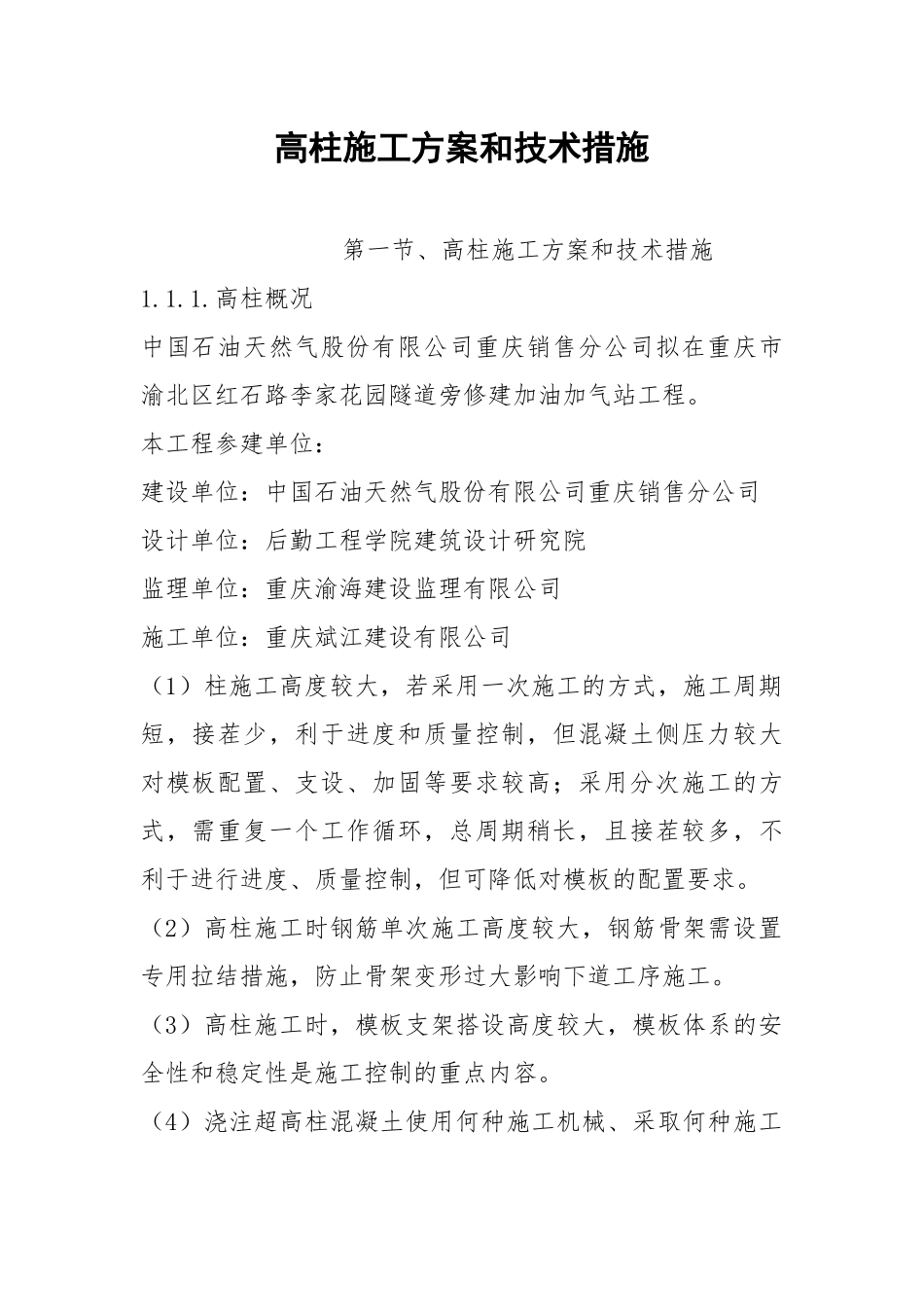

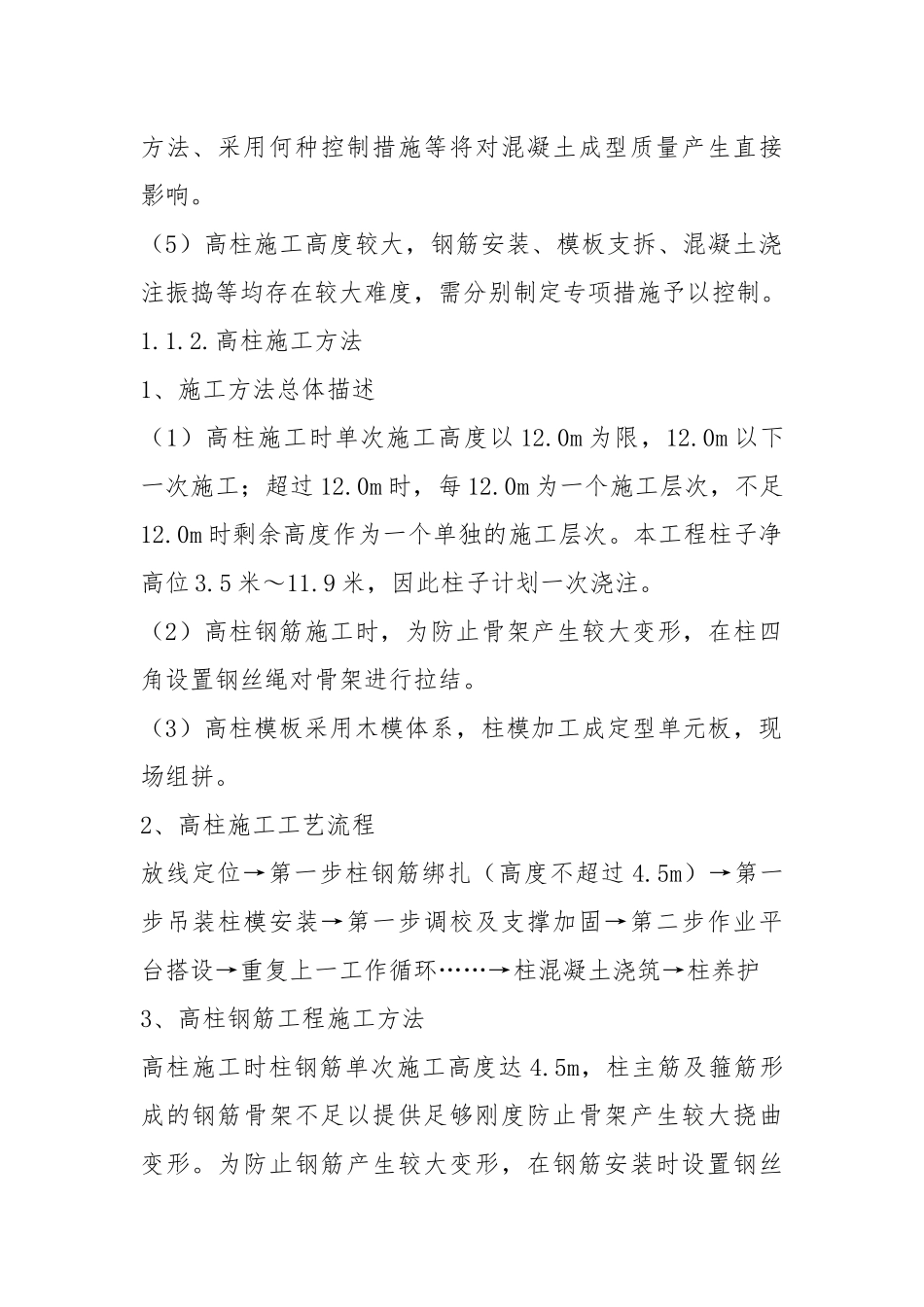

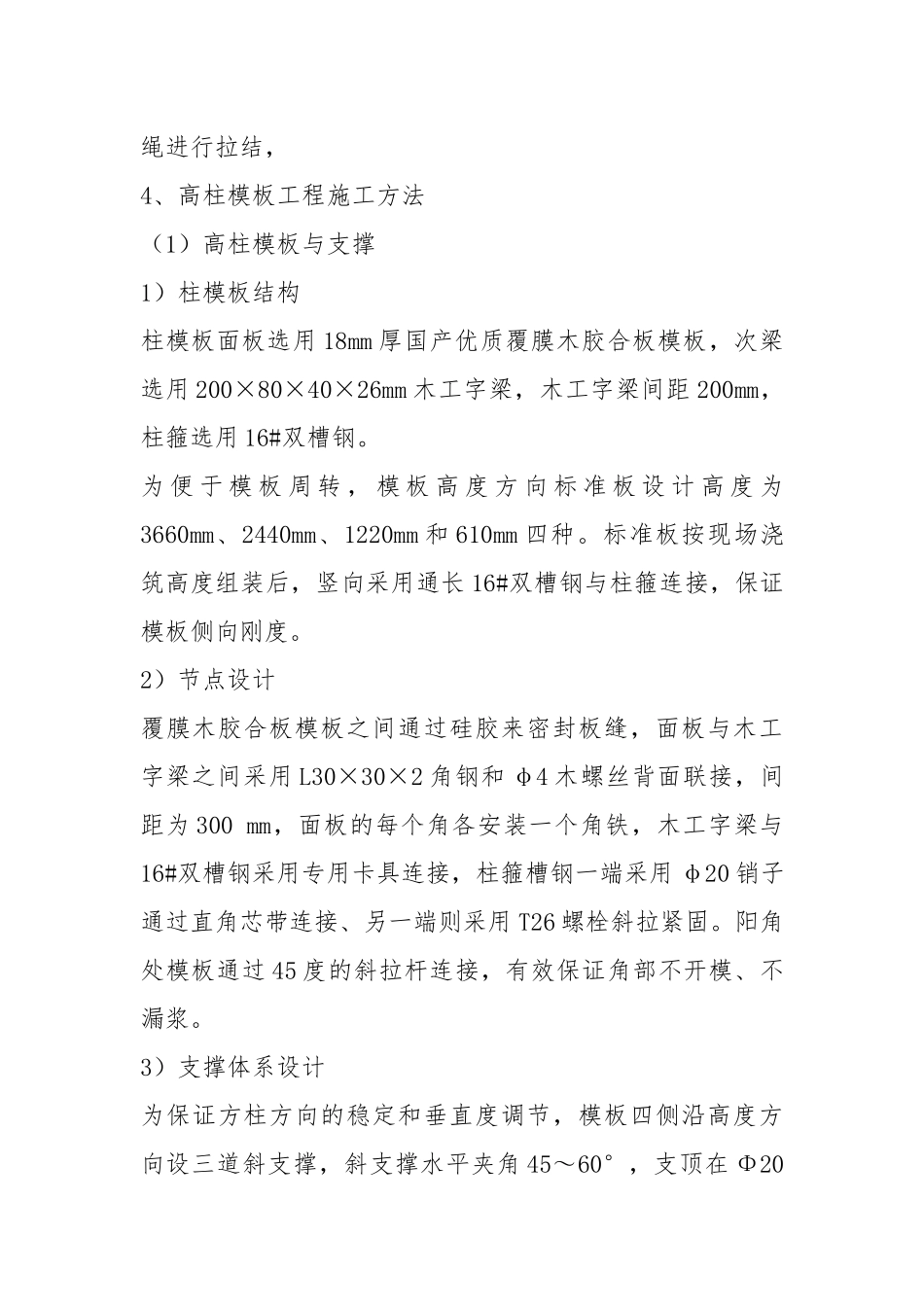

高柱施工方案和技术措施 第一节、高柱施工方案和技术措施 1.1.1.高柱概况中国石油天然气股份有限公司重庆销售分公司拟在重庆市渝北区红石路李家花园隧道旁修建加油加气站工程。本工程参建单位:建设单位:中国石油天然气股份有限公司重庆销售分公司设计单位:后勤工程学院建筑设计研究院监理单位:重庆渝海建设监理有限公司施工单位:重庆斌江建设有限公司(1)柱施工高度较大,若采用一次施工的方式,施工周期短,接茬少,利于进度和质量控制,但混凝土侧压力较大对模板配置、支设、加固等要求较高;采用分次施工的方式,需重复一个工作循环,总周期稍长,且接茬较多,不利于进行进度、质量控制,但可降低对模板的配置要求。(2)高柱施工时钢筋单次施工高度较大,钢筋骨架需设置专用拉结措施,防止骨架变形过大影响下道工序施工。(3)高柱施工时,模板支架搭设高度较大,模板体系的安全性和稳定性是施工控制的重点内容。
