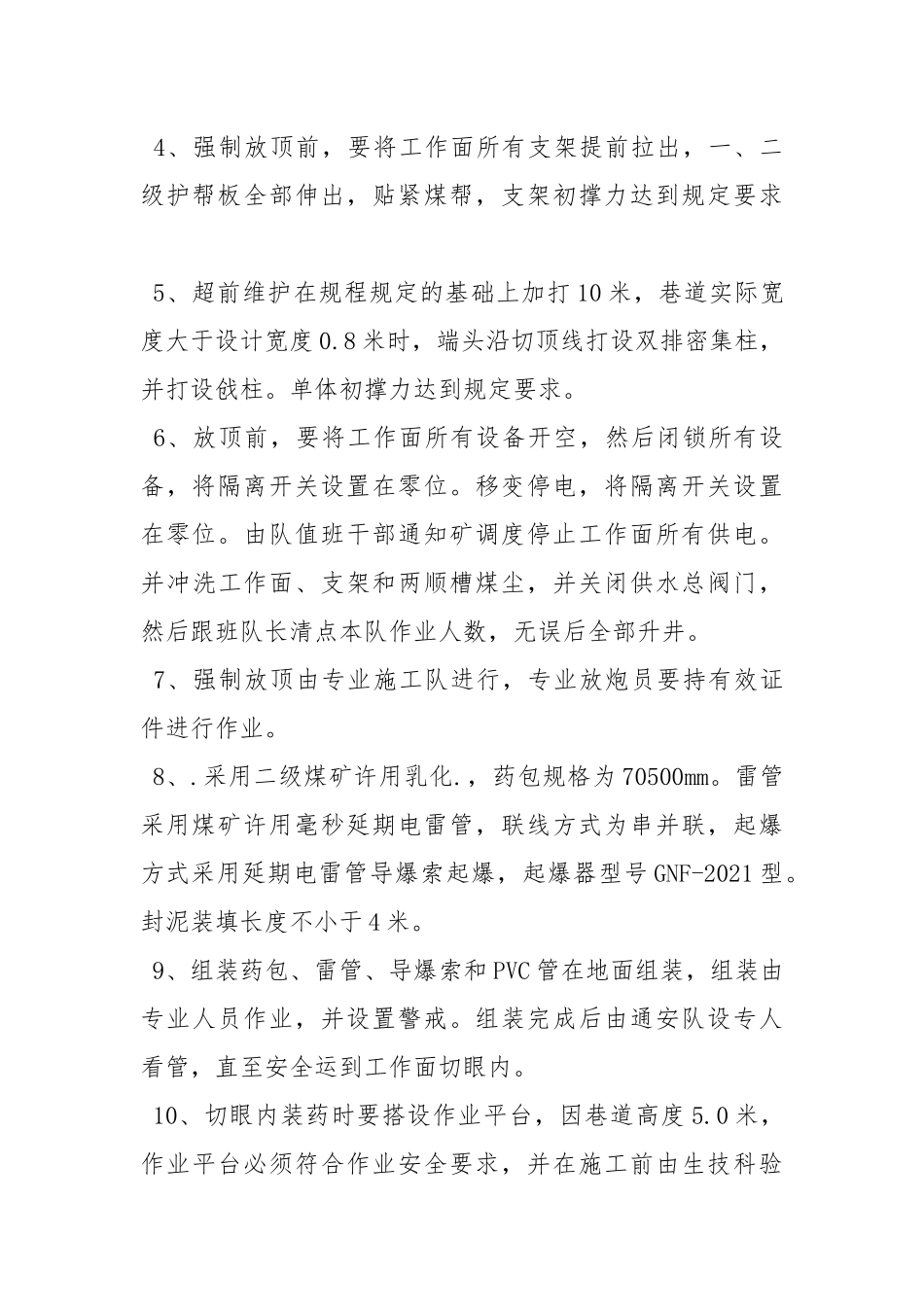

工作面初采强制放顶安全技术措施 一、概述: 本矿 12201 工作面为首采综采面,参照邻近矿井及经验数据,12201 工作面初次来压步距 60 米左右,为避免初次来压对支架造成巨大冲击载荷,损坏设备,影响生产,保证人员安全决定在工作面切眼中部沿工作面进行深孔预裂.,破坏顶板完整性,使其尽早跨落,减小初次来压时对设备的影响程度和防止冲击波对工作人员造成伤害,特制定该项安全技术措施。 二、炮眼布置: 炮眼布置在靠采空侧距切眼中心线 2.0 米处,沿工作面呈一直线布置,孔间距为 12 米,垂深分别为 8.5 米、11 米、13 米,共布置 20 个孔。炮眼采用 MYZ-150 型全液压坑道钻机施工,钻头采用 94mm 合金钢钻头,成孔直径为 99mm。具体见.说明书。 三、安全技术措施: 1、工作面推进 5 米,进行强制放顶作业。 2、初采期间,拉架时注意不要损坏切眼内锚索、锚杆。
