副井下长料安全技术措施 一.工程概况 由于我矿副井罐笼内装载长件物料最长不超过 4.5 米,部分长件物料需要吊罐底进行提放,主要有长度 6m 型号15kg、22kg、30kg 的轨道,长度 6m 直径 50mm、100mm、15...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

副井下长料安全技术措施.docx

文档导读(AI 摘要)

分类:工作参考 | 时间:2021 年 | 全文约 1,119 字

核心要点

  • (2)作业前,必须检查并确保连接和固定的钢丝绳套无断丝、无扭挫伤等隐患,检查卸扣及联结部位牢固符合要求 (3)起吊前检查各连接点是否牢固可靠,发现问题及时解决。
  • 现场施工负责人严格检查,达不到封装要求的不得上下井。
  • (3)备齐施工用的工具材料:16mm 钢丝绳套 11 米(编号 G0)一根 ,16mm 钢丝绳套 2.7 米(编号 G1)一根 ,16mm 钢丝保险绳套 3 米(编号 G2)一根,钢丝绳套必须严格按照标准插接。
  • 2.安全检查验收 (1)每道工序完成后必须都要经过班长仔细检查,检查合格后方可进行下步工作。
  • 编制依据: 《xx 煤矿吊装、封车、运输管理规定》 《煤矿安全规程》 二.施工地点 副井上井口、下井口 三.施工时间: 2021 年 12 月 21 日至 2021 年 1 月 21 日 安全负责人、施工负责人、技术负责人特殊情况更换和施工工序改变时,需重新编制措施,每次下放前施工人员必须对措施进行并签字。

文档正文(预览部分)

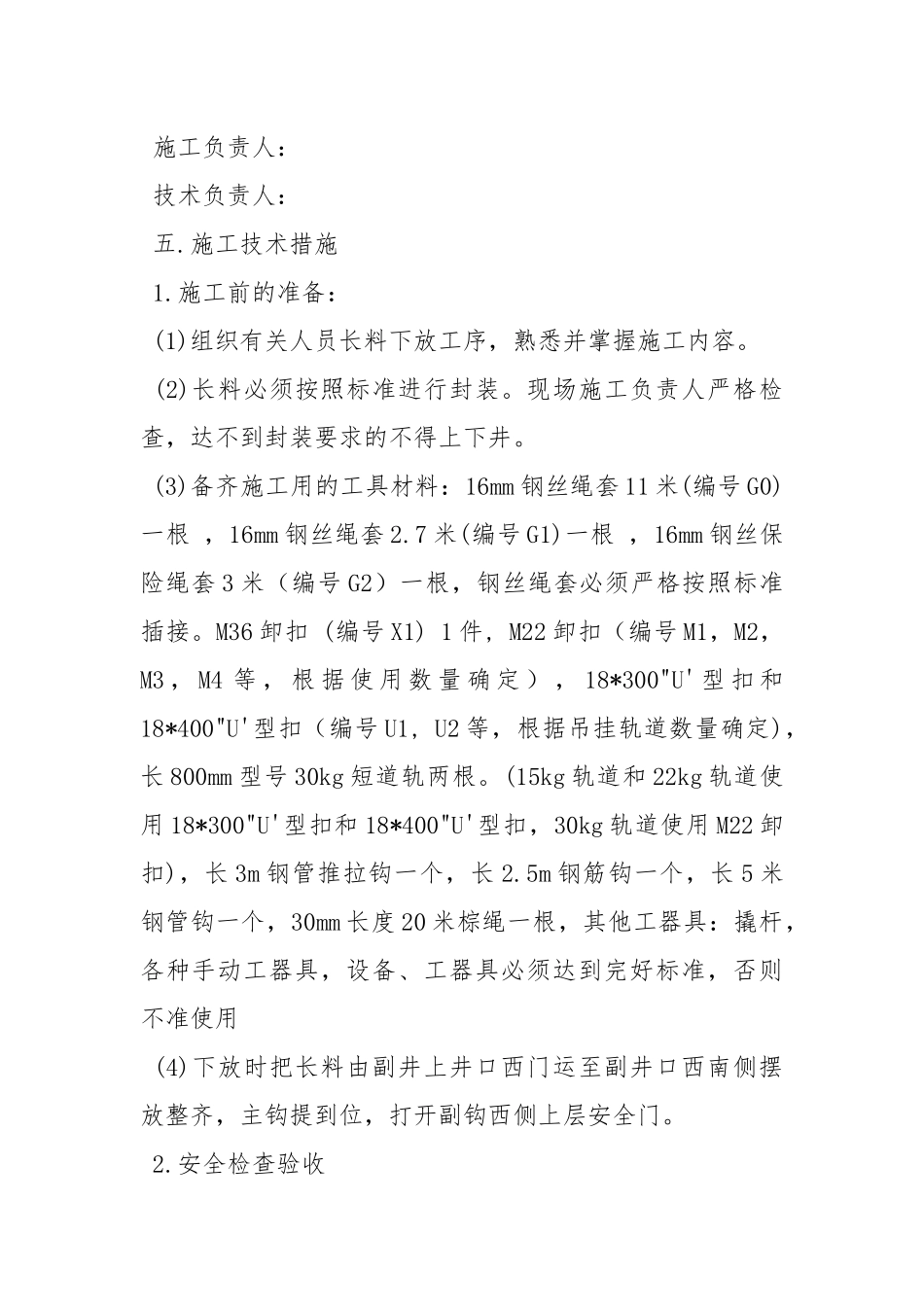

副井下长料安全技术措施 一.工程概况 由于我矿副井罐笼内装载长件物料最长不超过 4.5 米,部分长件物料需要吊罐底进行提放,主要有长度 6m 型号15kg、22kg、30kg 的轨道,长度 6m 直径 50mm、100mm、150mm、275mm 的钢管或 PE 管以及长度 6m 直径 315mm 的 PE管和其它长度不超过 9 米的长料,为保障施工安全,特制定本措施。 编制依据: 《xx 煤矿吊装、封车、运输管理规定》 《煤矿安全规程》 二.施工地点 副井上井口、下井口 三.施工时间: 2021 年 12 月 21 日至 2021 年 1 月 21 日 安全负责人、施工负责人、技术负责人特殊情况更换和施工工序改变时,需重新编制措施,每次下放前施工人员必须对措施进行并签字。 四.劳动组织 安全负责人: 施工负责人: 技术负责人: 五.施工技术措施 1.
