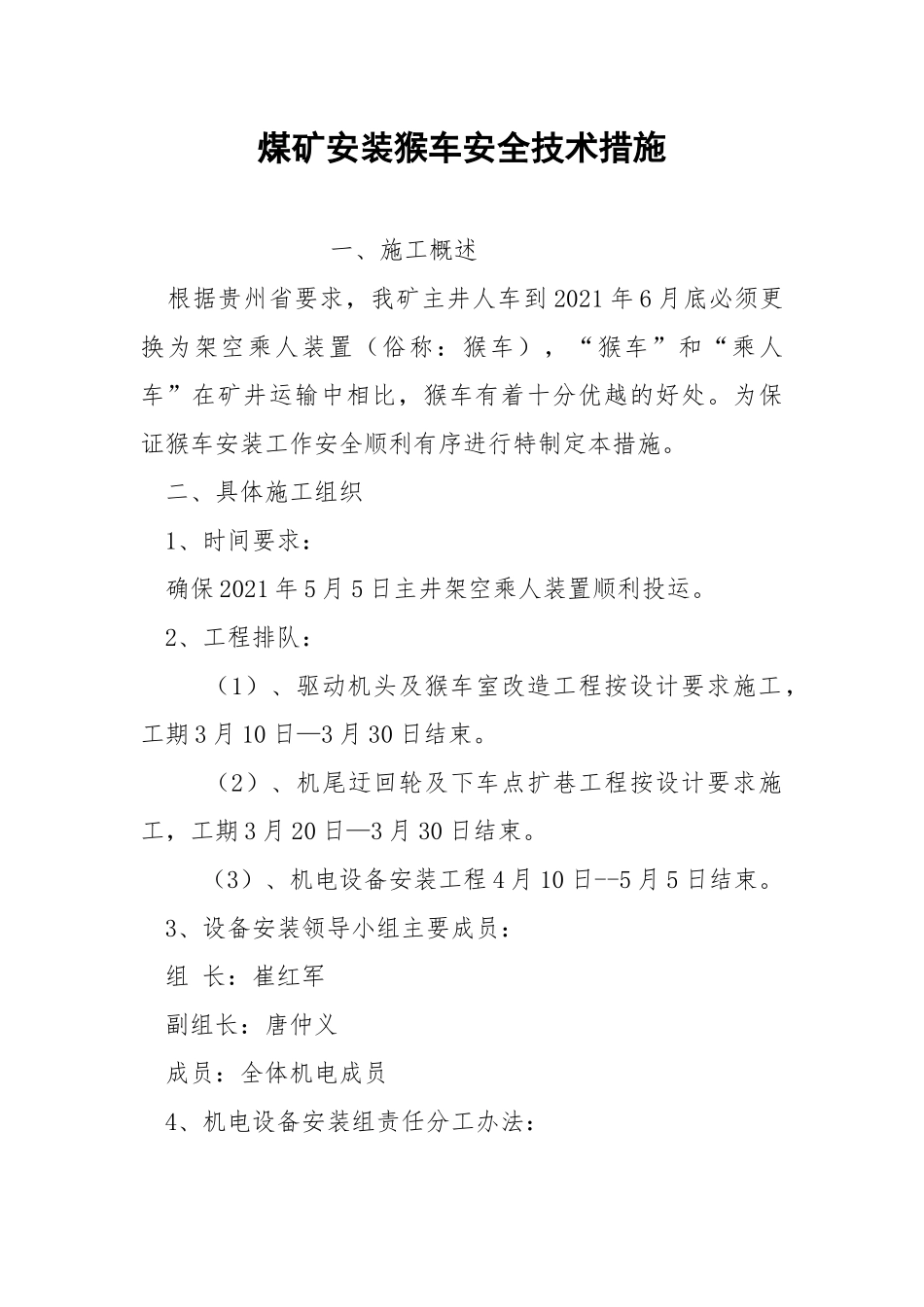

煤矿安装猴车安全技术措施 一、施工概述 根据贵州省要求,我矿主井人车到 2021 年 6 月底必须更换为架空乘人装置(俗称:猴车),“猴车”和“乘人车”在矿井运输中相比,猴车有着十分优越的好处。为保证猴车安装工作安全顺利有序进行特制定本措施。 二、具体施工组织 1、时间要求: 确保 2021 年 5 月 5 日主井架空乘人装置顺利投运。 2、工程排队: (1)、驱动机头及猴车室改造工程按设计要求施工,工期 3 月 10 日—3 月 30 日结束。 (2)、机尾迂回轮及下车点扩巷工程按设计要求施工,工期 3 月 20 日—3 月 30 日结束。 (3)、机电设备安装工程 4 月 10 日--5 月 5 日结束。
