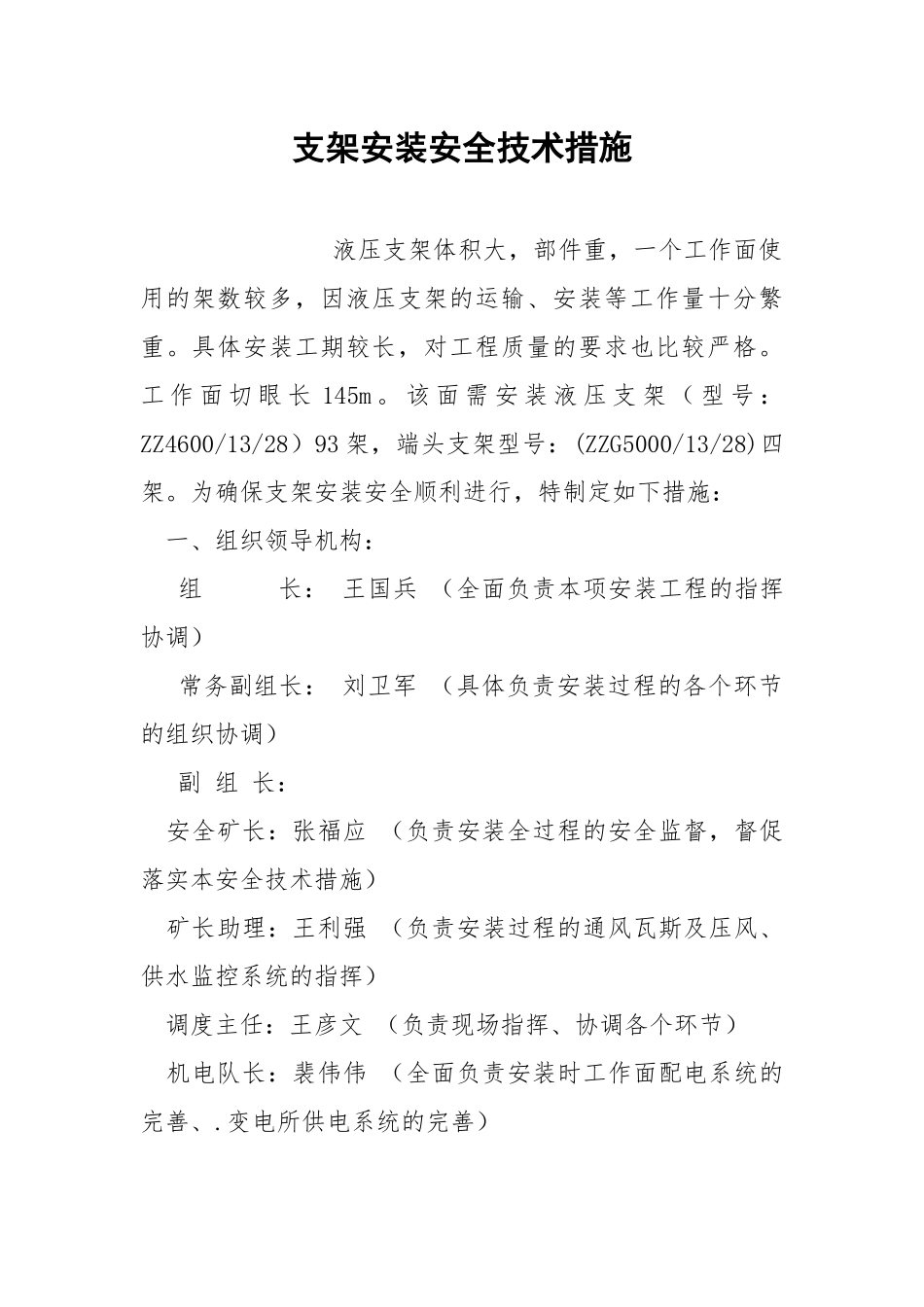

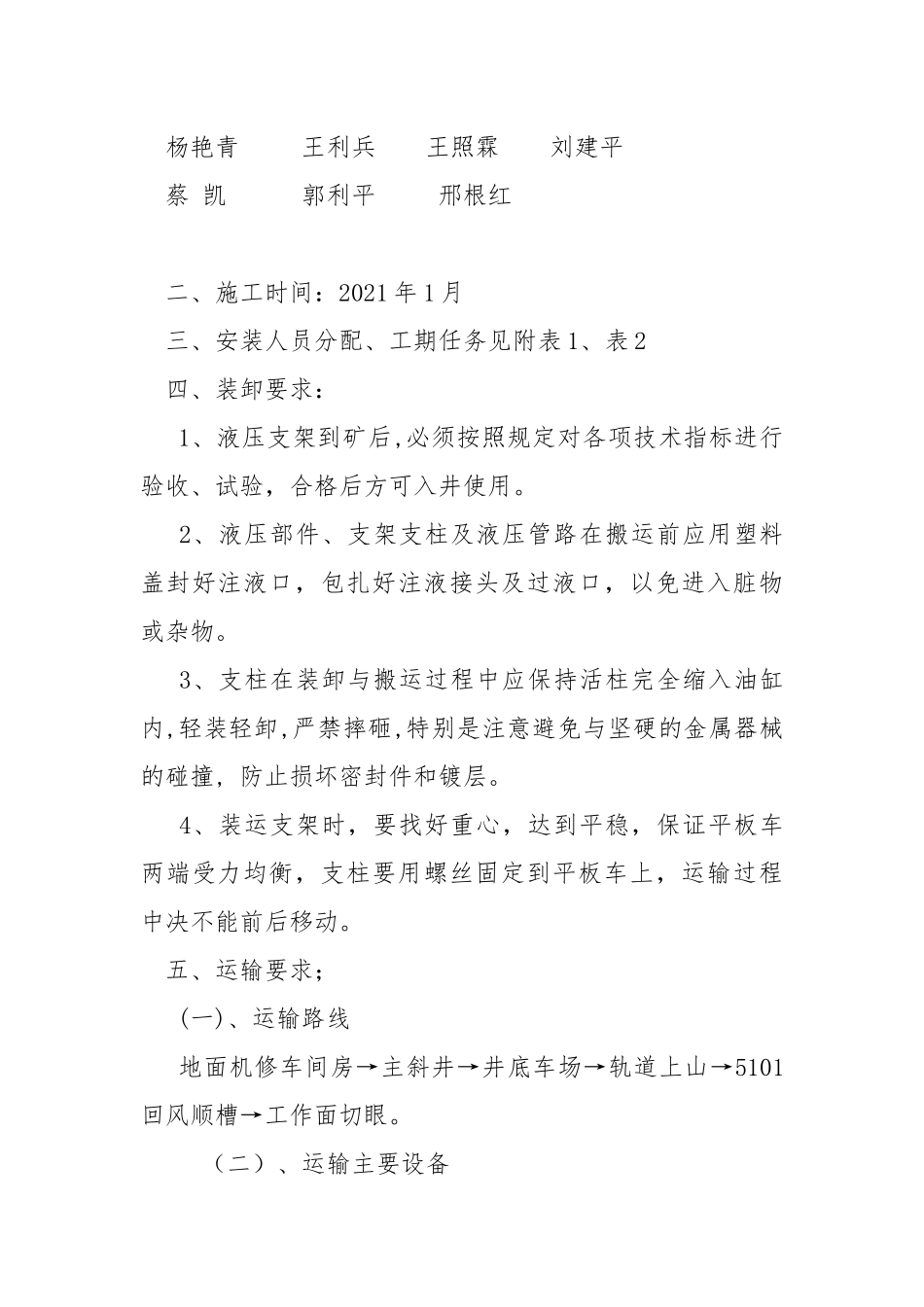

支架安装安全技术措施 液压支架体积大,部件重,一个工作面使用的架数较多,因液压支架的运输、安装等工作量十分繁重。具体安装工期较长,对工程质量的要求也比较严格。工 作 面 切 眼 长 145m 。 该 面 需 安 装 液 压 支 架 ( 型 号 :ZZ4600/13/28)93 架,端头支架型号:(ZZG5000/13/28)四架。为确保支架安装安全顺利进行,特制定如下措施: 一、组织领导机构: 组 长: 王国兵 (全面负责本项安装工程的指挥协调) 常务副组长: 刘卫军 (具体负责安装过程的各个环节的组织协调) 副 组 长: 安全矿长:张福应 (负责安装全过程的安全监督,督促落实本安全技术措施) 矿长助理:王利强 (负责安装过程的通风瓦斯及压风、供水监控系统的指挥) 调度主任:王彦文 (负责现场指挥、协调各个环节) 机电队长:裴伟伟 (全面负责安装时工作面配电系统的完善、.
