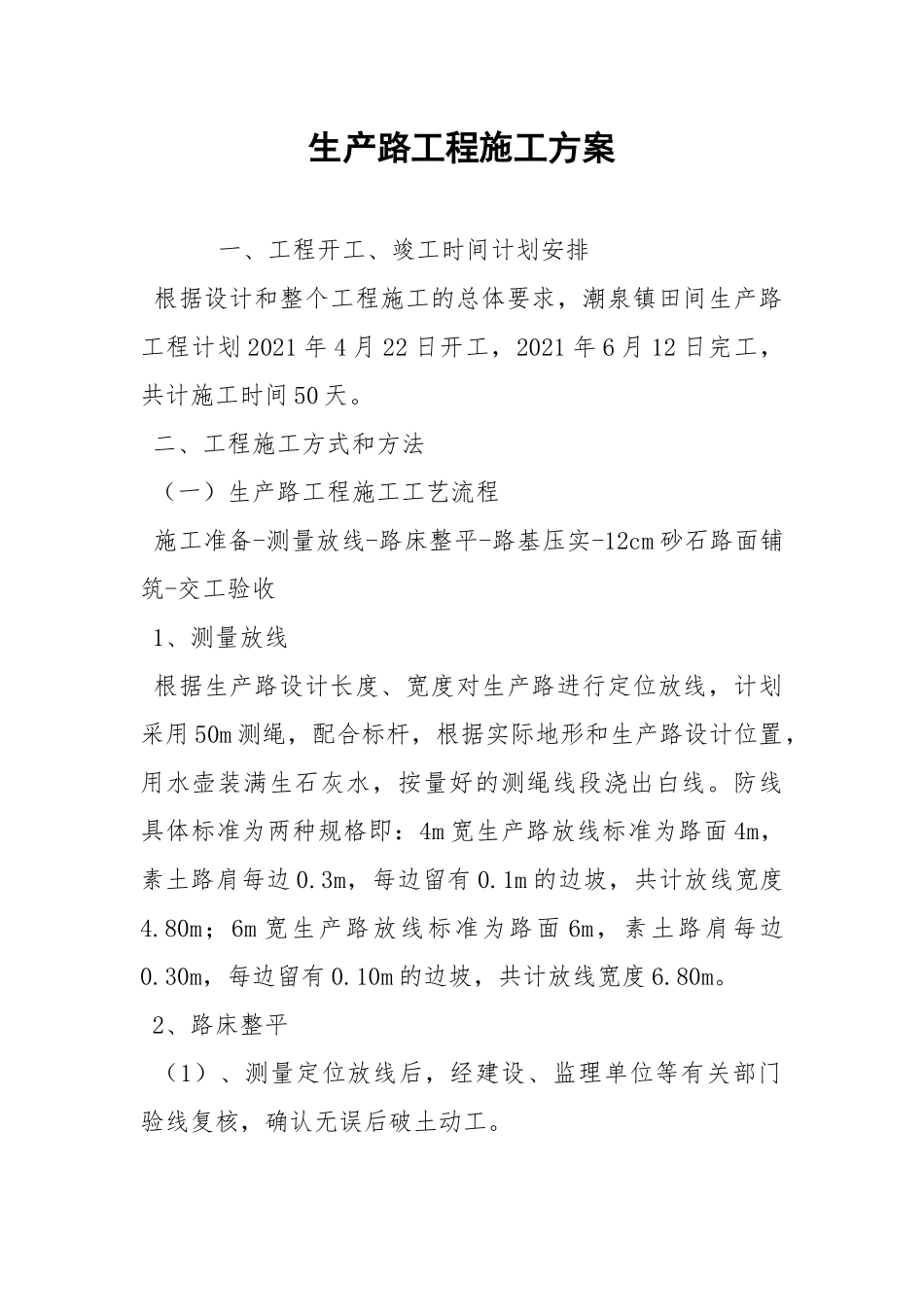

生产路工程施工方案 一、工程开工、竣工时间计划安排 根据设计和整个工程施工的总体要求,潮泉镇田间生产路工程计划 2021 年 4 月 22 日开工,2021 年 6 月 12 日完工,共计施工时间 50 天。 二、工程施工方式和方法 (一)生产路工程施工工艺流程 施工准备-测量放线-路床整平-路基压实-12cm 砂石路面铺筑-交工验收 1、测量放线 根据生产路设计长度、宽度对生产路进行定位放线,计划采用 50m 测绳,配合标杆,根据实际地形和生产路设计位置,用水壶装满生石灰水,按量好的测绳线段浇出白线。防线具体标准为两种规格即:4m 宽生产路放线标准为路面 4m,素土路肩每边 0.3m,每边留有 0.1m 的边坡,共计放线宽度4.80m;6m 宽生产路放线标准为路面 6m,素土路肩每边0.30m,每边留有 0.10m 的边坡,共计放线宽度 6.80m。
