电脑桌面
添加清风知己到电脑桌面
安装后可以在桌面快捷访问

铁路营业线施工安全措施.docx

铁路营业线施工安全措施.docx_第1页
1/4
铁路营业线施工安全措施.docx_第2页
2/4

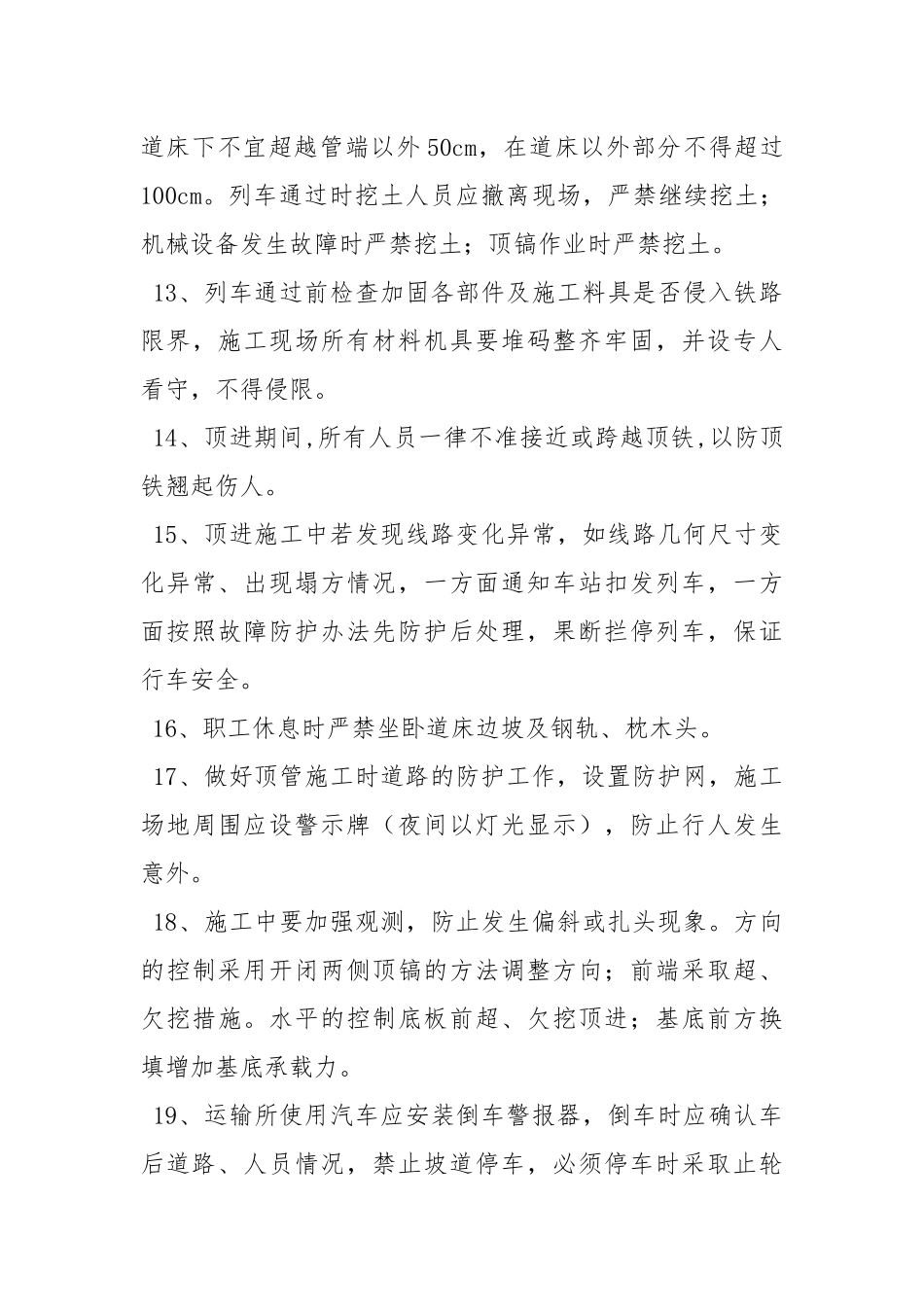

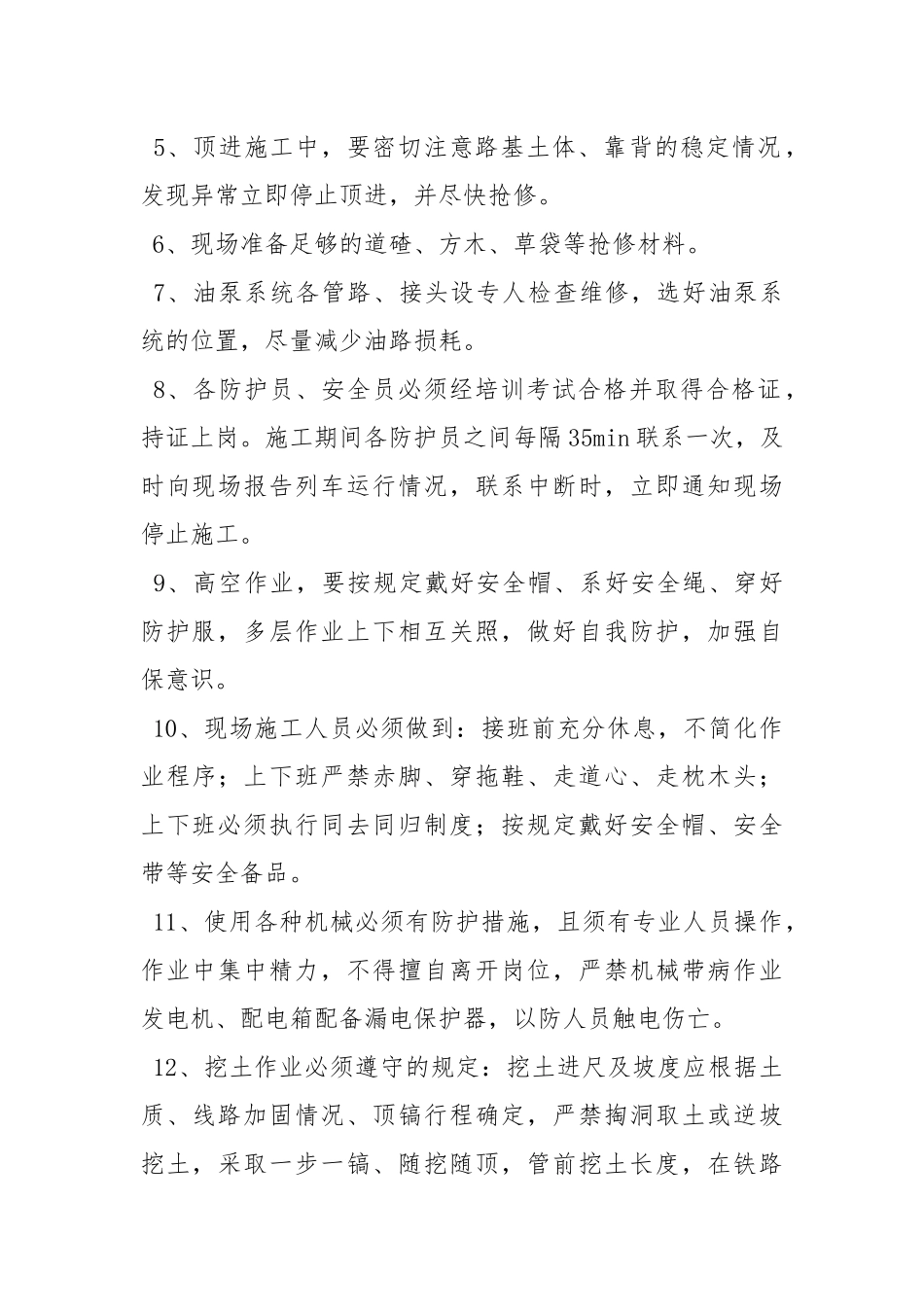

铁路营业线施工安全措施.docx_第3页
3/4
铁路营业线施工安全措施 营业线施工严格执行部、局、工务段关于营业线施工的有关规定,坚持"安全第一,预防为主'的方针,确保营业线施工安全。 1、施工前,由施工负责人结合本次施工的特点对参与施工的所有人员...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

铁路营业线施工安全措施.docx

文档导读(AI 摘要)

分类:工作参考 | 文种:报告、通知 | 涉及机构:营业线施工严格执行部 | 全文约 1,018 字

核心要点

  • 铁路营业线施工安全措施 营业线施工严格执行部、局、工务段关于营业线施工的有关规定,坚持"安全第一,预防为主'的方针,确保营业线施工安全。
  • 9、高空作业,要按规定戴好安全帽、系好安全绳、穿好防护服,多层作业上下相互关照,做好自我防护,加强自保意识。
  • 1、施工前,由施工负责人结合本次施工的特点对参与施工的所有人员进行一次安全常识教育,使得现场施工人员人人清楚安全注意事项,人人清楚施工工序,确保施工期间的安全。
  • 2、施工前,施工负责人组织有关人员对各环节的准备情况进行检查,主要包括涵管主体的强度、线路加固情况、挖运土的机械情况、各种安全防护联络设备情况、顶镐油泵系统的状况,顶进顶铁分配梁的数量等。
  • 经检查确认达到要求方可组织人员开始顶进。

文档正文(预览部分)

铁路营业线施工安全措施 营业线施工严格执行部、局、工务段关于营业线施工的有关规定,坚持"安全第一,预防为主'的方针,确保营业线施工安全。 1、施工前,由施工负责人结合本次施工的特点对参与施工的所有人员进行一次安全常识教育,使得现场施工人员人人清楚安全注意事项,人人清楚施工工序,确保施工期间的安全。 2、施工前,施工负责人组织有关人员对各环节的准备情况进行检查,主要包括涵管主体的强度、线路加固情况、挖运土的机械情况、各种安全防护联络设备情况、顶镐油泵系统的状况,顶进顶铁分配梁的数量等。经检查确认达到要求方可组织人员开始顶进。 3、施工前,会同通信、电力等有关单位探明施工范围内的所有隐蔽物,如电缆、光缆、各种管线等,并与相关单位签定好安全配合协议,做好防护,配合单位人员未到现场,严禁开始施工。 4、线路加固时,要按照规定设好防护,抽换枕木要隔六抽一,抽换后及时回填并捣固。

以上为全文约 38% 的内容,完整文档共 1,018 字,需下载原文件查看:https://www.zhijidoc.com/p-338512.html

来源:清风知己网

确认删除?
客服微信
  • 客服微信
回到顶部
