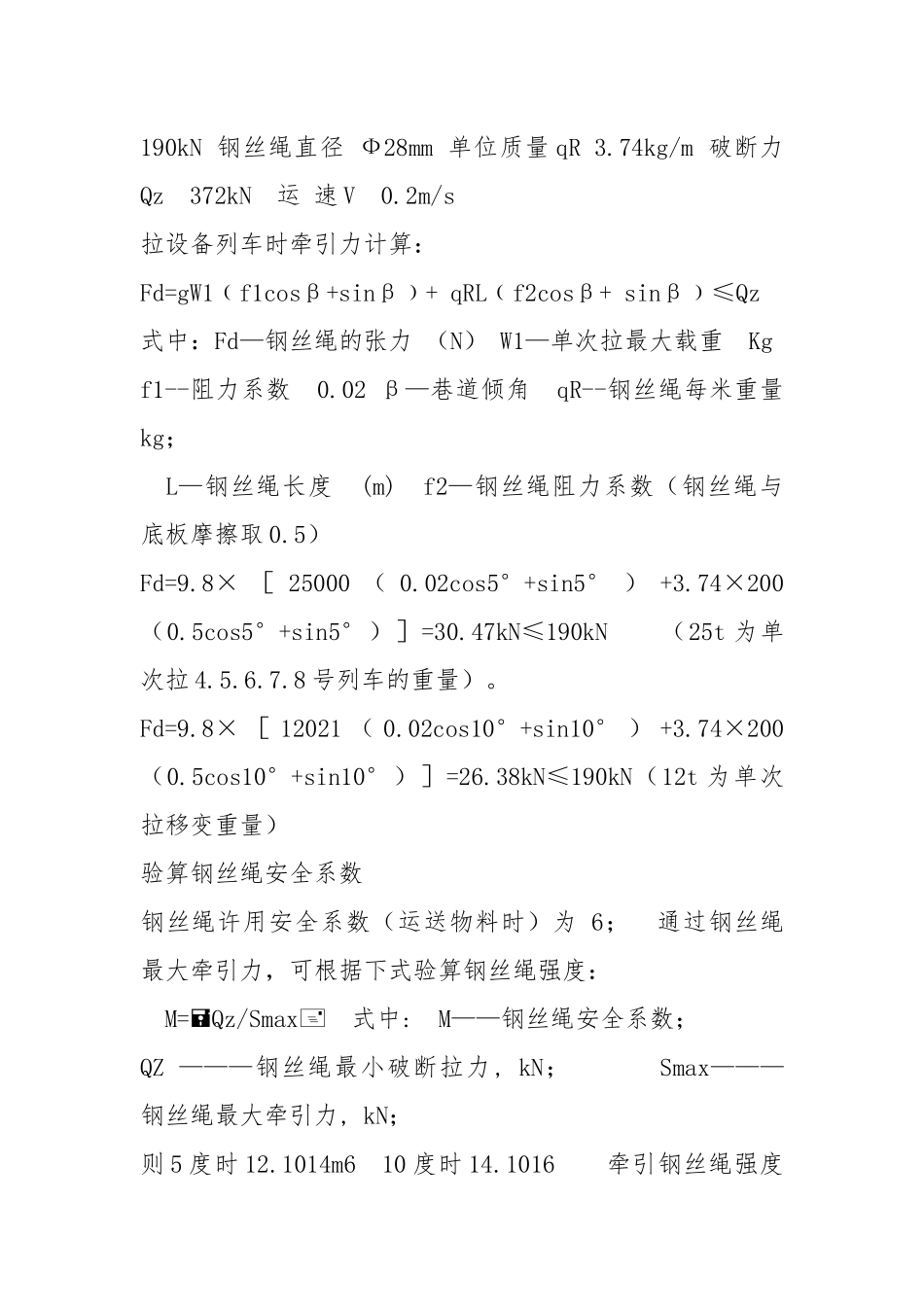

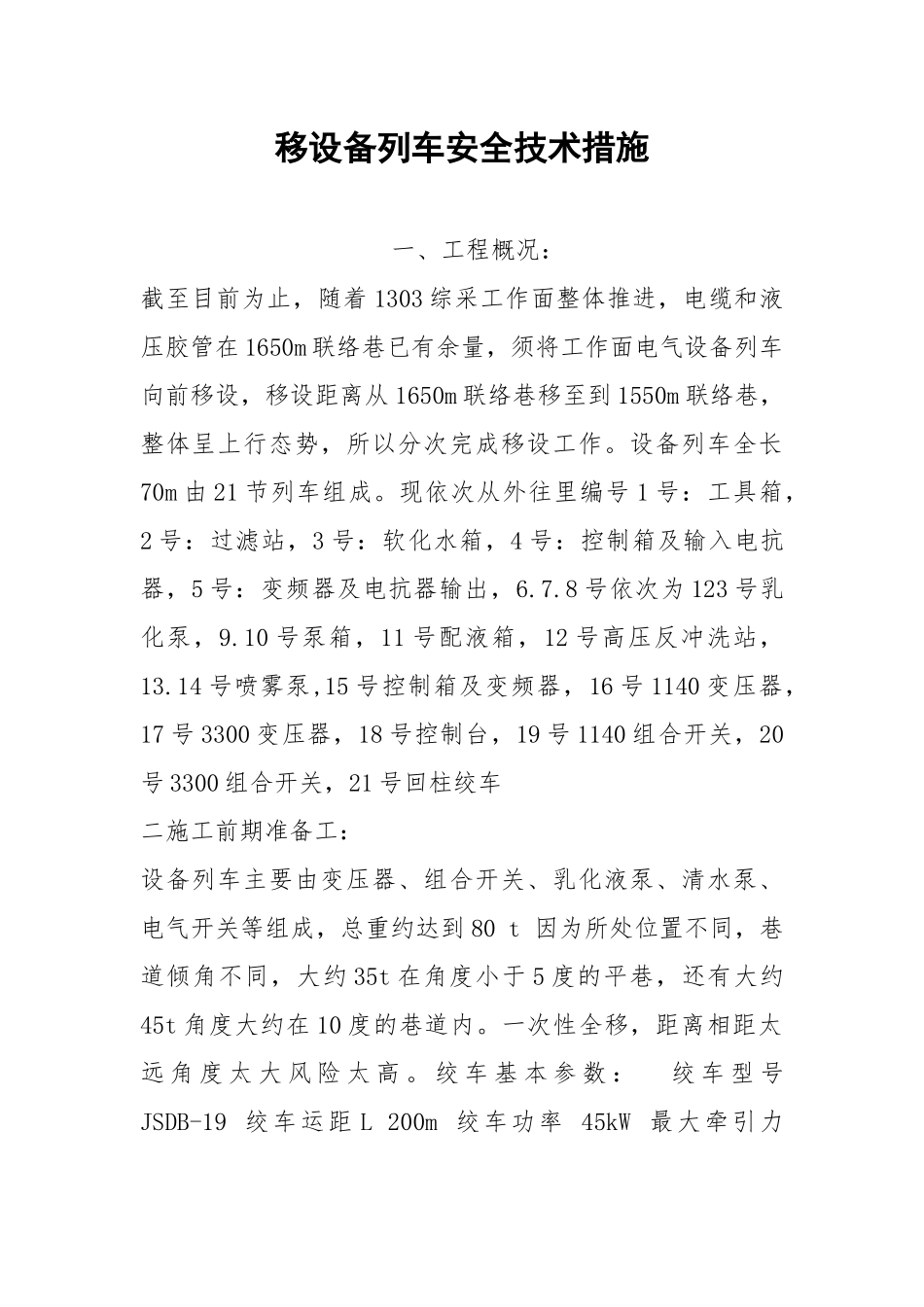

移设备列车安全技术措施 一、工程概况: 截至目前为止,随着 1303 综采工作面整体推进,电缆和液压胶管在 1650m 联络巷已有余量,须将工作面电气设备列车向前移设,移设距离从 1650m 联络巷移至到 1550m...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

移设备列车安全技术措施.docx

文档导读(AI 摘要)

分类:工作参考 | 文种:通知 | 涉及机构:所处 | 全文约 1,192 字

核心要点

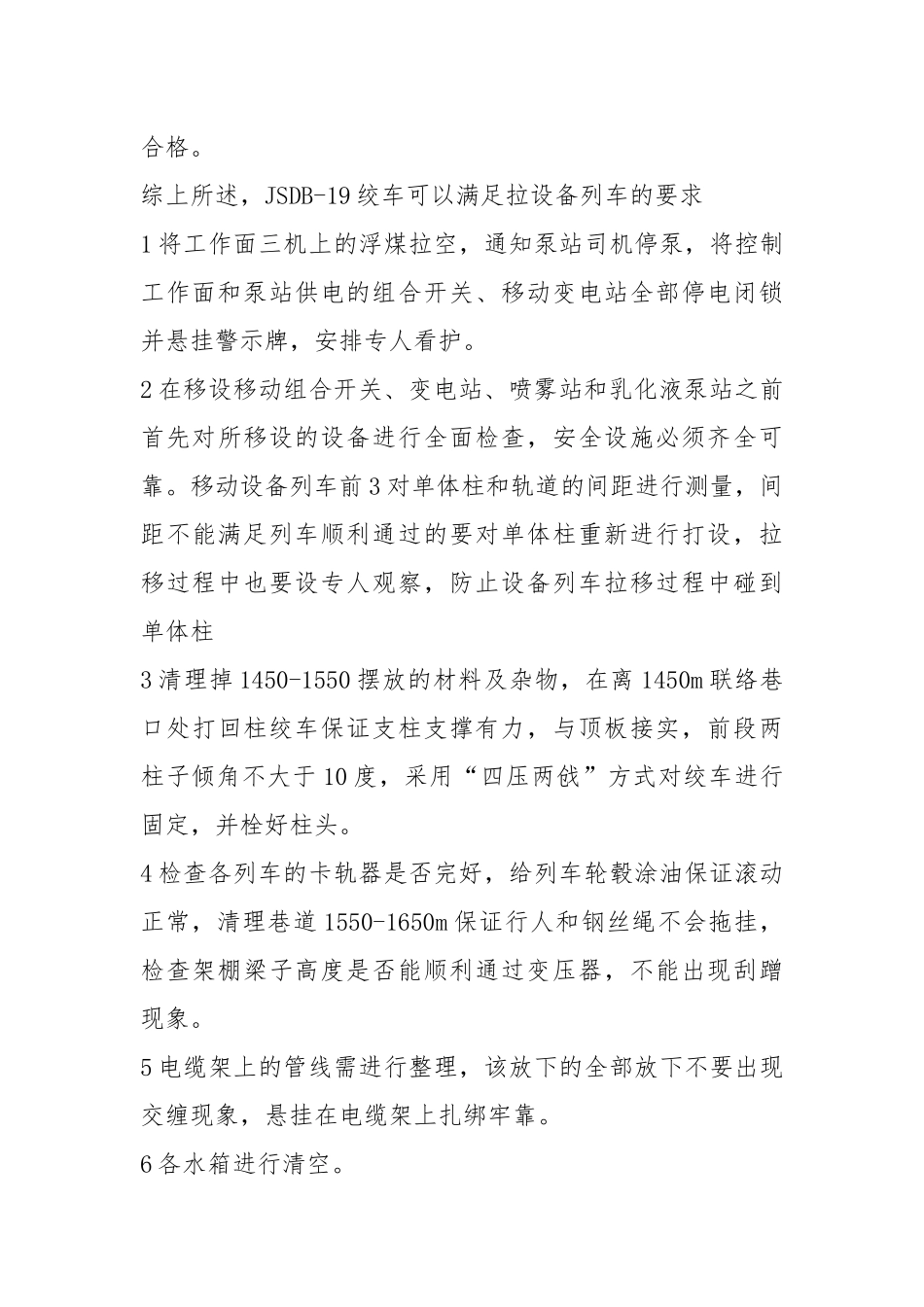

  • 综上所述,JSDB-19 绞车可以满足拉设备列车的要求1 将工作面三机上的浮煤拉空,通知泵站...

文档正文(预览部分)

移设备列车安全技术措施 一、工程概况: 截至目前为止,随着 1303 综采工作面整体推进,电缆和液压胶管在 1650m 联络巷已有余量,须将工作面电气设备列车向前移设,移设距离从 1650m 联络巷移至到 1550m 联络巷,整体呈上行态势,所以分次完成移设工作。设备列车全长70m 由 21 节列车组成。现依次从外往里编号 1 号:工具箱,2 号:过滤站,3 号:软化水箱,4 号:控制箱及输入电抗器,5 号:变频器及电抗器输出,6.7.8 号依次为 123 号乳化泵,9.10 号泵箱,11 号配液箱,12 号高压反冲洗站,13.
