碎片内容

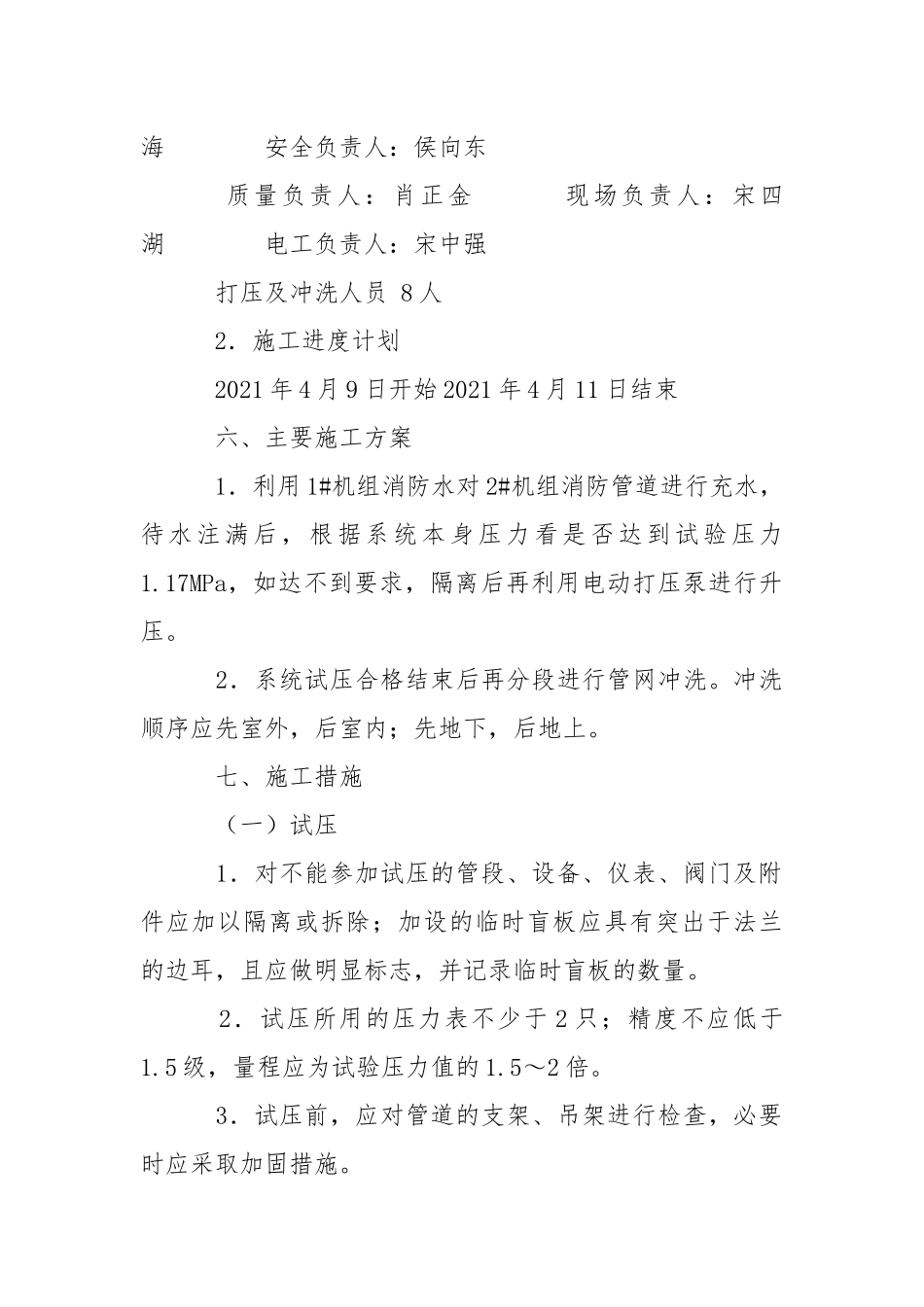

厂区消防试压和冲洗措施 一、工程概况 聊城电厂新厂一期工程 2#机组厂区消防水试压和冲洗系统,主要包括 2#汽机房消防管道,2#锅炉岛消防管道。 二、主要工作量 焊接钢管 Φ325×8 600m 无缝钢管 Φ159×5 280m,其他规格钢管 800m 三、主要依据 1.设计院设计的施工图纸 2.《火力发电厂与变电所设计防火规范》 3.《自动喷水系统施工及验收规范》GB50261-96 4.《电力建设安全工作规程》 四、主要的施工机、器具 电动打压泵 1 台 电源盘 1 个 管钳 4 把 套筒扳手 1 套 电气焊工具各 1 套 打压用压力表 2 只 五、施工劳动力组织及进展 1.组织机构 工程负责人:肖正金 技术负责人:李东海 安全负责人:侯向东 质量负责人:肖正金 现场负责人:宋四湖 电工负责人:宋中强 打压及冲洗人员 8 人 2.施工进度计划 2021 年 4 月 9 日开始 2021
