电脑桌面
添加清风知己到电脑桌面
安装后可以在桌面快捷访问

2021超前小导管作业指导书.docx

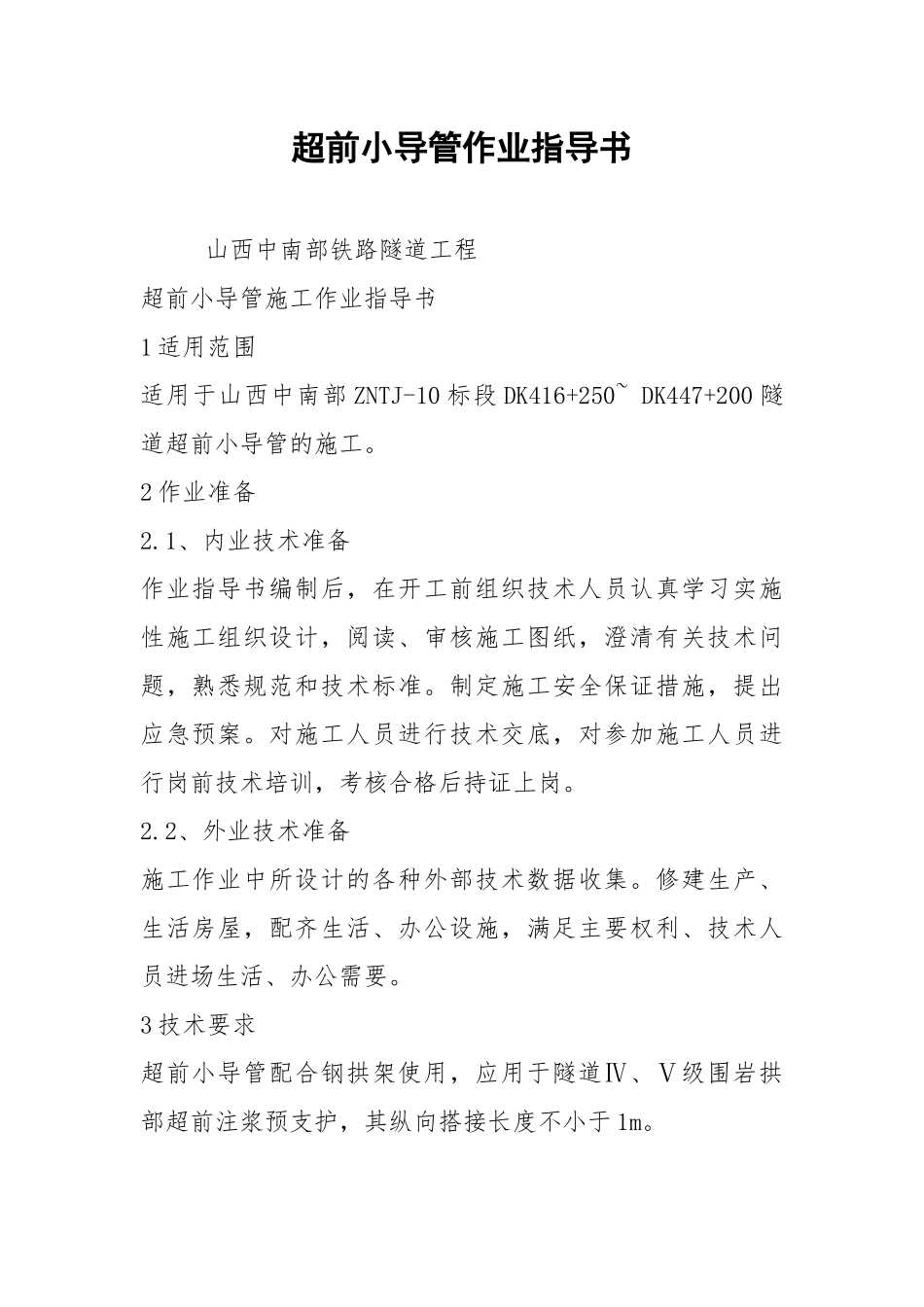

2021超前小导管作业指导书.docx_第1页
1/6
2021超前小导管作业指导书.docx_第2页
2/6

2021超前小导管作业指导书.docx_第3页
3/6
超前小导管作业指导书山西中南部铁路隧道工程超前小导管施工作业指导书1 适用范围适用于山西中南部 ZNTJ-10 标段 DK416+250~ DK447+200 隧道超前小导管的施工。2 作业准备2.1、内业技术准备作业指导书编制...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

2021超前小导管作业指导书.docx

文档导读(AI 摘要)

分类:工作参考 | 涉及机构:尾部、级围岩拱部、拱部 | 全文约 1,073 字

核心要点

  • 2 作业准备2.1、内业技术准备作业指导书编制后,在开工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。
  • 修建生产、生活房屋,配齐生活、办公设施,满足主要权利、技术人员进场生活、办公需要。
  • 3 技术要求超前小导管配合钢拱架使用,应用于隧道Ⅳ、Ⅴ级围岩拱部超前注浆预支护,其纵向搭接长度不小于 1m。
  • 超前小导管设计参数:① 超前导管规格:符合设计要求;
  • 4 施工程序及工艺流程施工工艺流程如下图 1图 1 超前小导管施工工艺流程图5 施工要求5.1 小导管制作小导管前端做成尖锥形,尾部焊接 φ8mm 钢筋加劲箍,管壁上每隔 10~20cm 梅花型钻眼,眼孔直径为 6~8mm,尾部长度不小于 100cm 作为不钻孔的止浆段。

文档正文(预览部分)

超前小导管作业指导书山西中南部铁路隧道工程超前小导管施工作业指导书1 适用范围适用于山西中南部 ZNTJ-10 标段 DK416+250~ DK447+200 隧道超前小导管的施工。2 作业准备2.1、内业技术准备作业指导书编制后,在开工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。制定施工安全保证措施,提出应急预案。对施工人员进行技术交底,对参加施工人员进行岗前技术培训,考核合格后持证上岗。2.2、外业技术准备施工作业中所设计的各种外部技术数据收集。修建生产、生活房屋,配齐生活、办公设施,满足主要权利、技术人员进场生活、办公需要。3 技术要求超前小导管配合钢拱架使用,应用于隧道Ⅳ、Ⅴ级围岩拱部超前注浆预支护,其纵向搭接长度不小于 1m。超前小导管设计参数:① 超前导管规格:符合设计要求;② 小导管环向间距 40cm;
