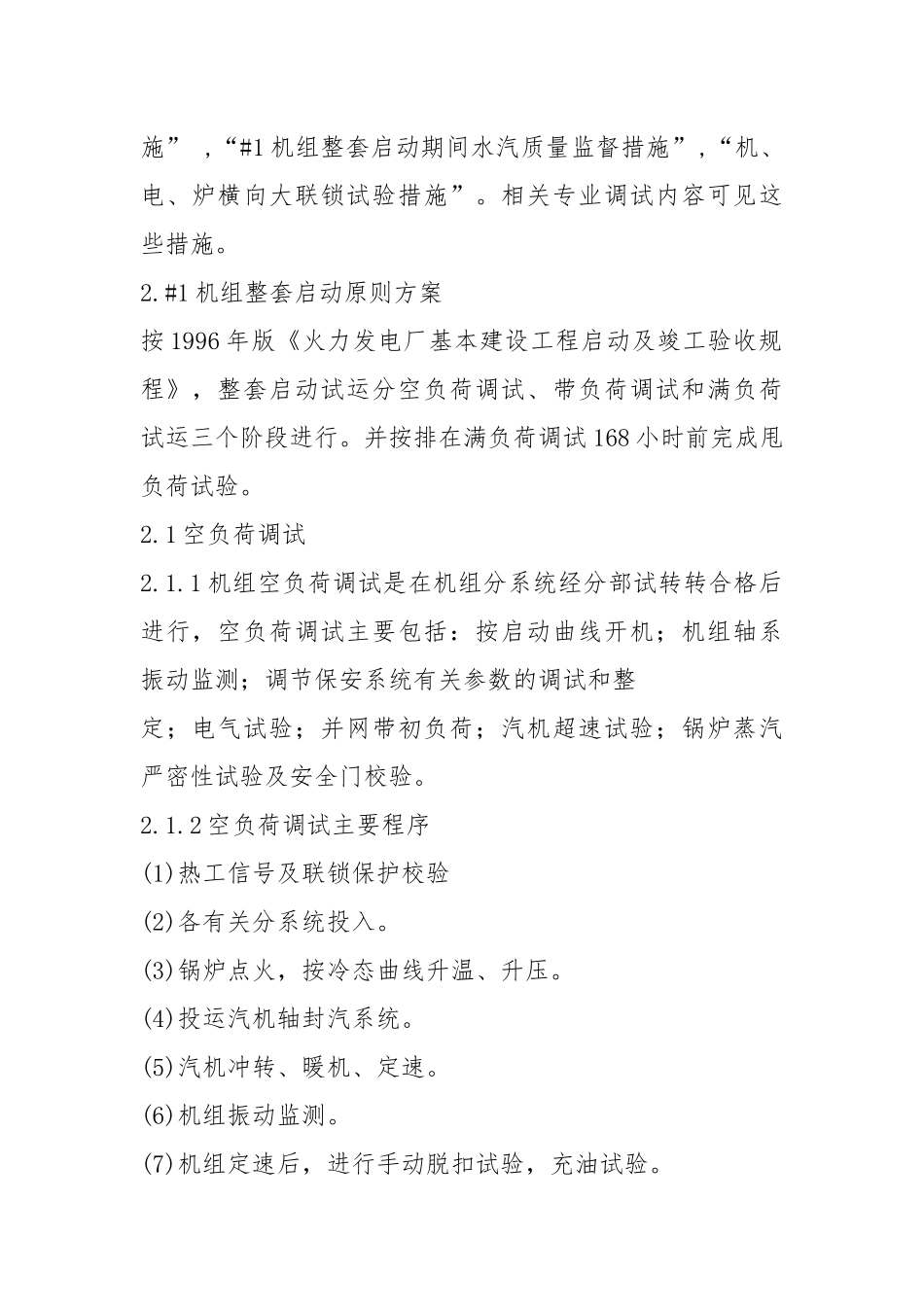

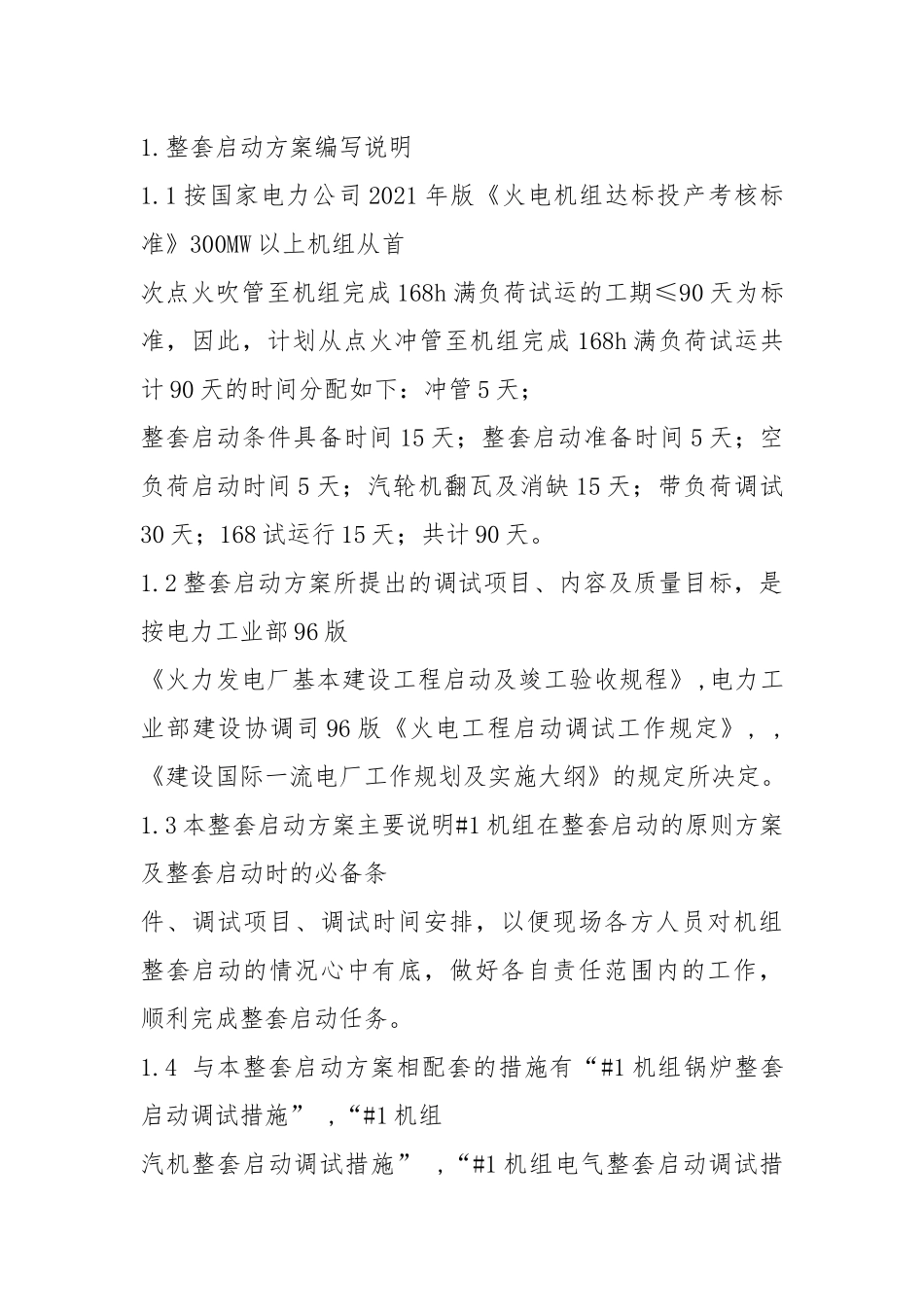

火电工程 XXX 机组整套启动方案机组整套启动方案目录1.整套启动方案编写说明2.#1 机组整套启动原则方案3.#1 机组整套启动必备条件3.1 总体3.2 锅炉3.3 汽机3.4 电气3.5 热控3.6 化学3.7 输煤、制粉、除灰系统4.#1 机组整套启动准备工作5.#1 机组整套启动调试内容及时间安排 5.1 空负荷调试阶段5.2 带负荷调试阶段5.3 满负荷 168h 试运阶段6.#1 机组整套启动调试质量目标河北国华定洲发电厂#1 机组整套启动方案1.整套启动方案编写说明1.1 按国家电力公司 2021 年版《火电机组达标投产考核标准》300MW 以上机组从首次点火吹管至机组完成 168h 满负荷试运的工期≤90 天为标准,因此,计划从点火冲管至机组完成 168h 满负荷试运共计 90 天的时间分配如下:冲管 5 天;整套启动条件具备时间 15 天;整套启动准备时间 5 天;
